合肥市高压线南路道排工程质量评估报告单位工程质量综合评分表年月日工程名称高压线南路工程地点合肥市区开工日期2008
25竣工日期2008
8工程造价1990522

4施工单位市二建施工负责人万鹏质量评估1、资料评分2、外观评分3、实测得分4、工程综合评分5、质量等级:合格备注评估单位:(盖章)评估负责人:日期:08
20工程外观和质量保证资料中发现的主要问题均应记入表中,必要时另加附页质量保证资料检查评分表2008年11月20日工程名称高压线南路主要工程量施工单位市二建开竣工日期2008
25----2008

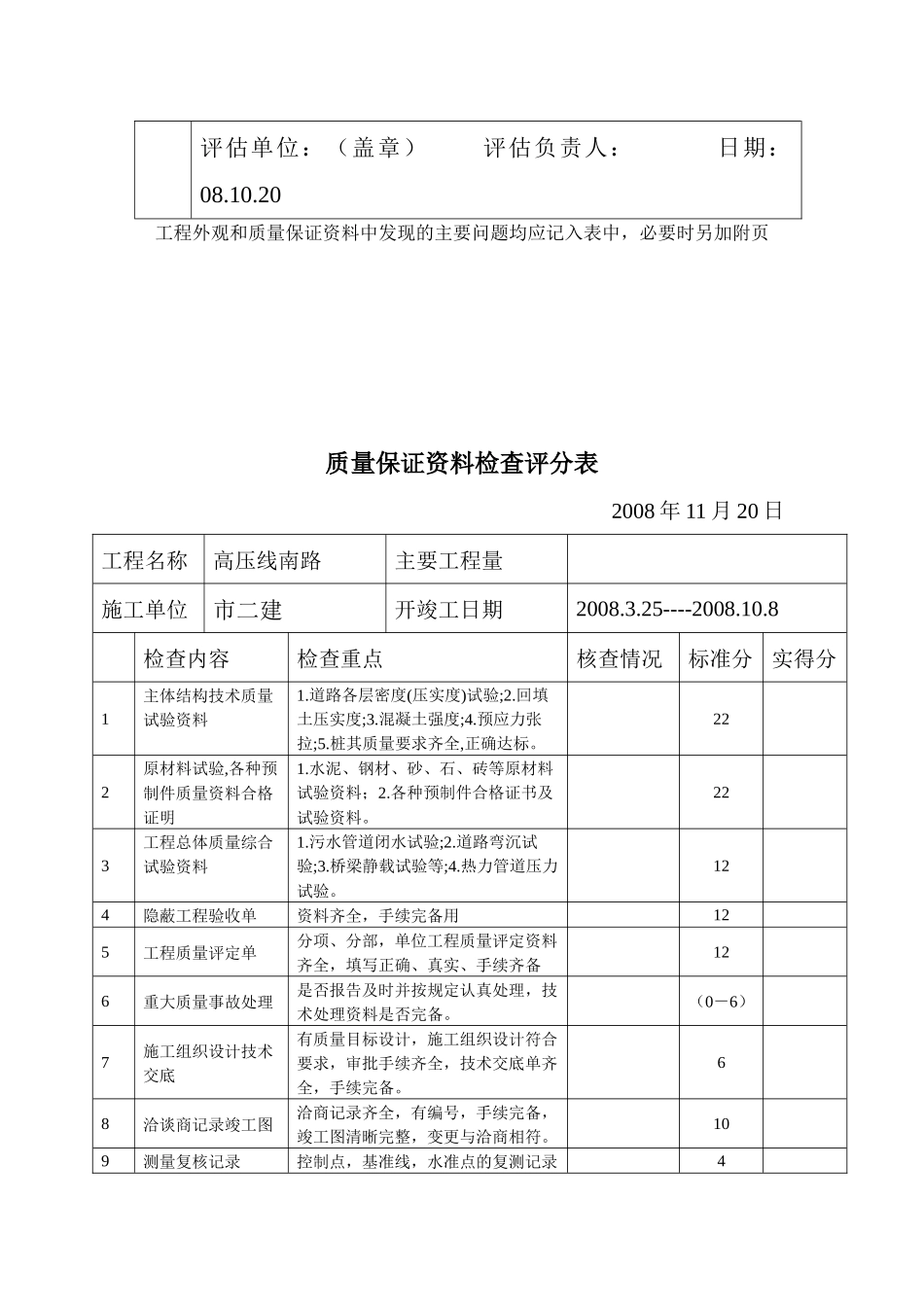

8检查内容检查重点核查情况标准分实得分1主体结构技术质量试验资料1
道路各层密度(压实度)试验;2
回填土压实度;3
混凝土强度;4
预应力张拉;5
桩其质量要求齐全,正确达标
222原材料试验,各种预制件质量资料合格证明1
水泥、钢材、砂、石、砖等原材料试验资料;2
各种预制件合格证书及试验资料
223工程总体质量综合试验资料1
污水管道闭水试验;2
道路弯沉试验;3
桥梁静载试验等;4
热力管道压力试验
124隐蔽工程验收单资料齐全,手续完备用125工程质量评定单分项、分部,单位工程质量评定资料齐全,填写正确、真实、手续齐备126重大质量事故处理是否报告及时并按规定认真处理,技术处理资料是否完备
(0-6)7施工组织设计技术交底有质量目标设计,施工组织设计符合要求,审批手续齐全,技术交底单齐全,手续完备
68洽谈商记录竣工图洽商记录齐全,有编号,手续完备,竣工图清晰完整,变更与洽商相符
109测量复核记录控制点,基准线,水准点的复测记录410合计100一、扣分原则:1、第一项主体结构资料:按质量检验评定标准要求的检验内容和频率,凡带“△”项目不合格,或漏检点数达到全部应检点数的1%,扣3分直至扣完,此项得分率不足70%(15
