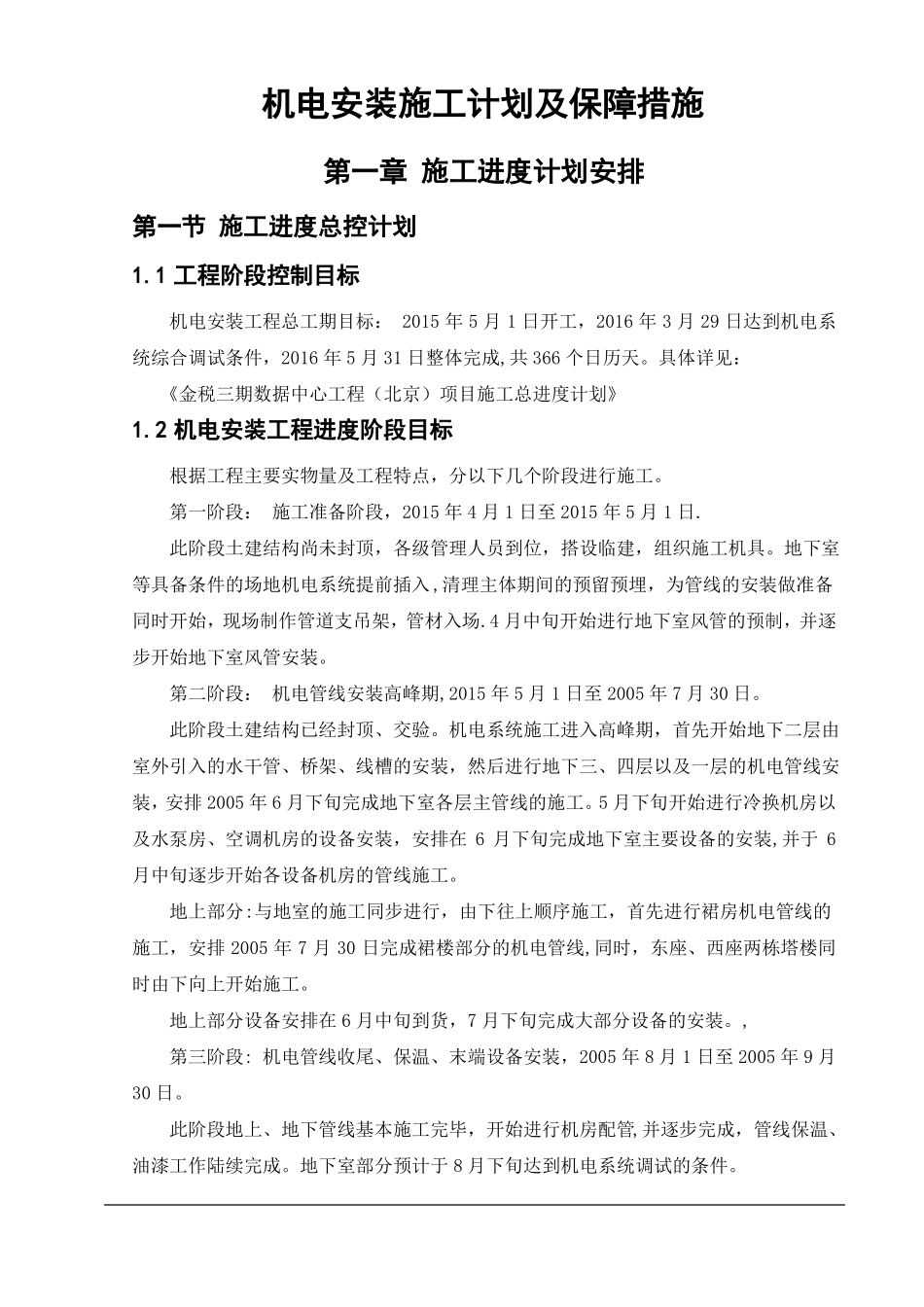

机电安装施工计划及保障措施第一章施工进度计划安排第一节施工进度总控计划1
1工程阶段控制目标机电安装工程总工期目标:2015年5月1日开工,2016年3月29日达到机电系统综合调试条件,2016年5月31日整体完成,共366个日历天
具体详见:《金税三期数据中心工程(北京)项目施工总进度计划》1
2机电安装工程进度阶段目标根据工程主要实物量及工程特点,分以下几个阶段进行施工
第一阶段:施工准备阶段,2015年4月1日至2015年5月1日
此阶段土建结构尚未封顶,各级管理人员到位,搭设临建,组织施工机具
地下室等具备条件的场地机电系统提前插入,清理主体期间的预留预埋,为管线的安装做准备同时开始,现场制作管道支吊架,管材入场
4月中旬开始进行地下室风管的预制,并逐步开始地下室风管安装
第二阶段:机电管线安装高峰期,2015年5月1日至2005年7月30日
此阶段土建结构已经封顶、交验
机电系统施工进入高峰期,首先开始地下二层由室外引入的水干管、桥架、线槽的安装,然后进行地下三、四层以及一层的机电管线安装,安排2005年6月下旬完成地下室各层主管线的施工
5月下旬开始进行冷换机房以及水泵房、空调机房的设备安装,安排在6月下旬完成地下室主要设备的安装,并于6月中旬逐步开始各设备机房的管线施工
地上部分:与地室的施工同步进行,由下往上顺序施工,首先进行裙房机电管线的施工,安排2005年7月30日完成裙楼部分的机电管线,同时,东座、西座两栋塔楼同时由下向上开始施工
地上部分设备安排在6月中旬到货,7月下旬完成大部分设备的安装
,第三阶段:机电管线收尾、保温、末端设备安装,2005年8月1日至2005年9月30日
此阶段地上、地下管线基本施工完毕,开始进行机房配管,并逐步完成,管线保温、油漆工作陆续完成
地下室部分预计于8月下旬达到机电系统调试的条件
裙楼以及塔楼部分工作量较大,预计于2
