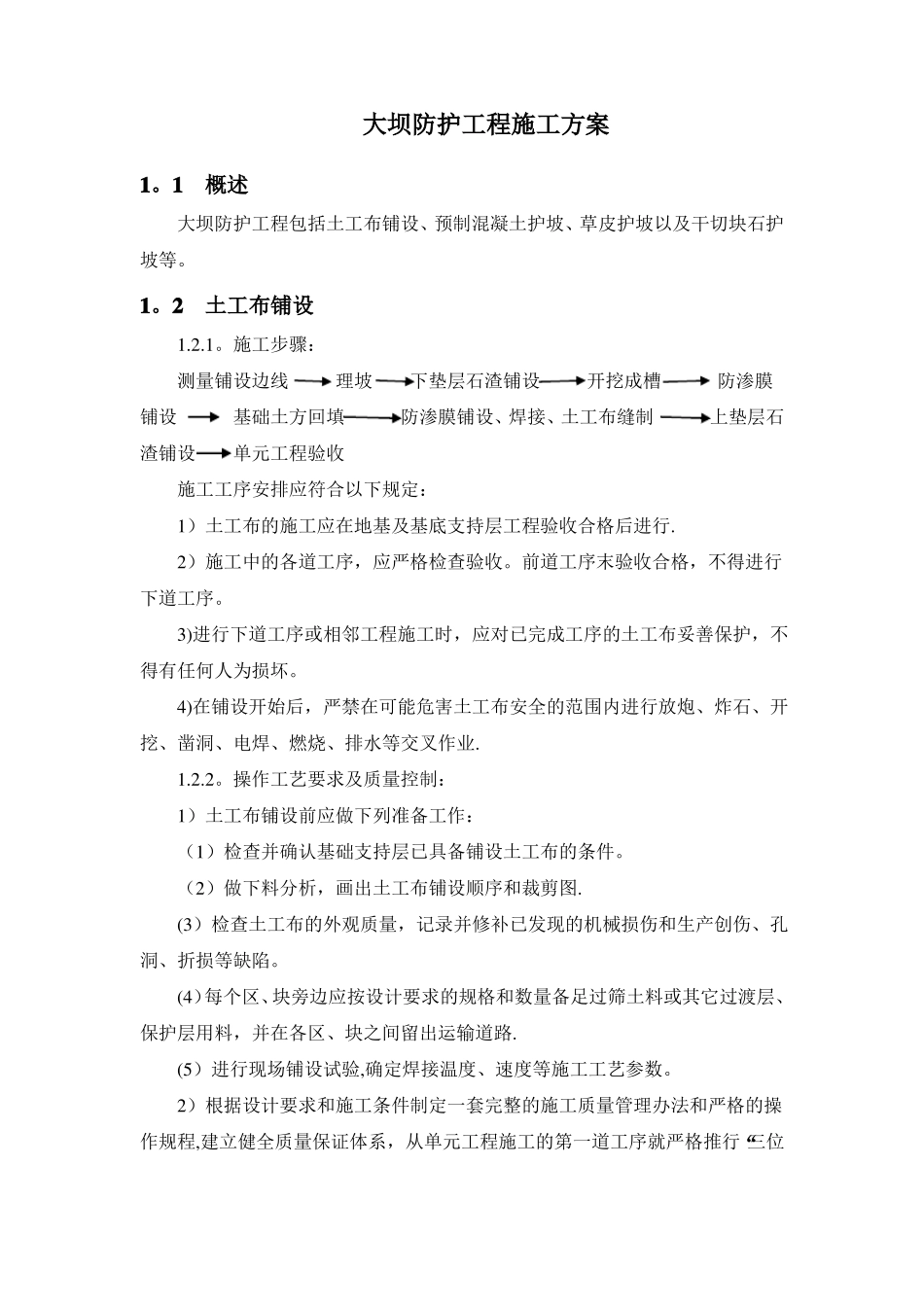

大坝防护工程施工方案1
1概述大坝防护工程包括土工布铺设、预制混凝土护坡、草皮护坡以及干切块石护坡等
2土工布铺设1
施工步骤:测量铺设边线理坡下垫层石渣铺设开挖成槽防渗膜铺设基础土方回填防渗膜铺设、焊接、土工布缝制上垫层石渣铺设单元工程验收施工工序安排应符合以下规定:1)土工布的施工应在地基及基底支持层工程验收合格后进行
2)施工中的各道工序,应严格检查验收
前道工序末验收合格,不得进行下道工序
3)进行下道工序或相邻工程施工时,应对已完成工序的土工布妥善保护,不得有任何人为损坏
4)在铺设开始后,严禁在可能危害土工布安全的范围内进行放炮、炸石、开挖、凿洞、电焊、燃烧、排水等交叉作业
操作工艺要求及质量控制:1)土工布铺设前应做下列准备工作:(1)检查并确认基础支持层已具备铺设土工布的条件
(2)做下料分析,画出土工布铺设顺序和裁剪图
(3)检查土工布的外观质量,记录并修补已发现的机械损伤和生产创伤、孔洞、折损等缺陷
(4)每个区、块旁边应按设计要求的规格和数量备足过筛土料或其它过渡层、保护层用料,并在各区、块之间留出运输道路
(5)进行现场铺设试验,确定焊接温度、速度等施工工艺参数
2)根据设计要求和施工条件制定一套完整的施工质量管理办法和严格的操作规程,建立健全质量保证体系,从单元工程施工的第一道工序就严格推行“三位制”,确保工程施工质量
3)施工中,首先要用料径较小的砂土或粘土找平基面,然后再铺设土工布
土工布不要绷得太紧,两端埋入土体部分呈波纹状,最后在所铺的土工布上用细砂或粘土铺一层10cm左右过度层
砌上20—30cm块石(或砼预制块)作防冲保护层
施工时,应尽力避免石块直接砸在土工布上,最好是边铺布边进行保护层的施工

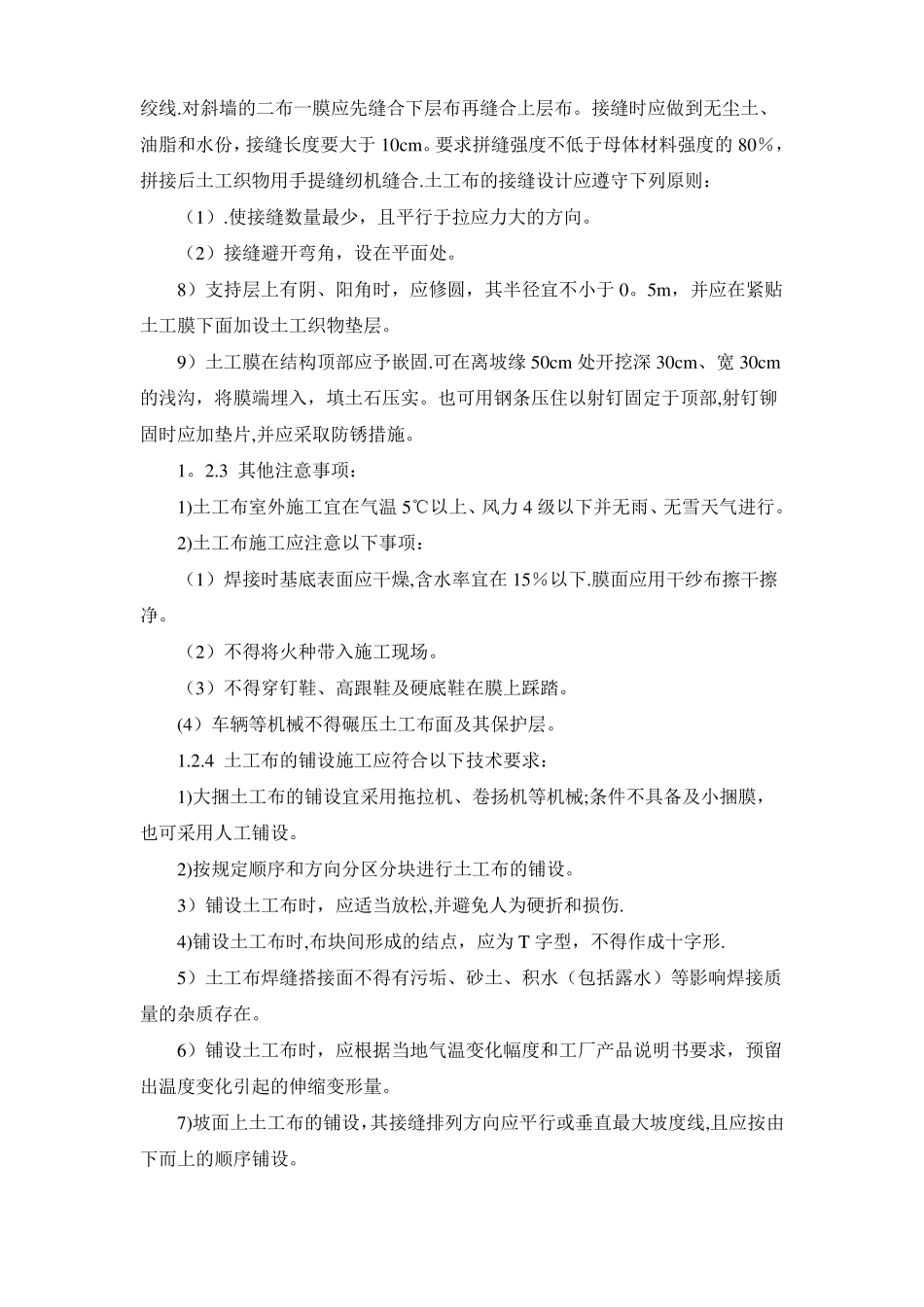

复合土工布与周边结构物连接应采用膨胀螺栓和钢板压条锚固,连接部位要涂刷乳化沥青(厚2mm)粘接,以防该处发生渗漏
