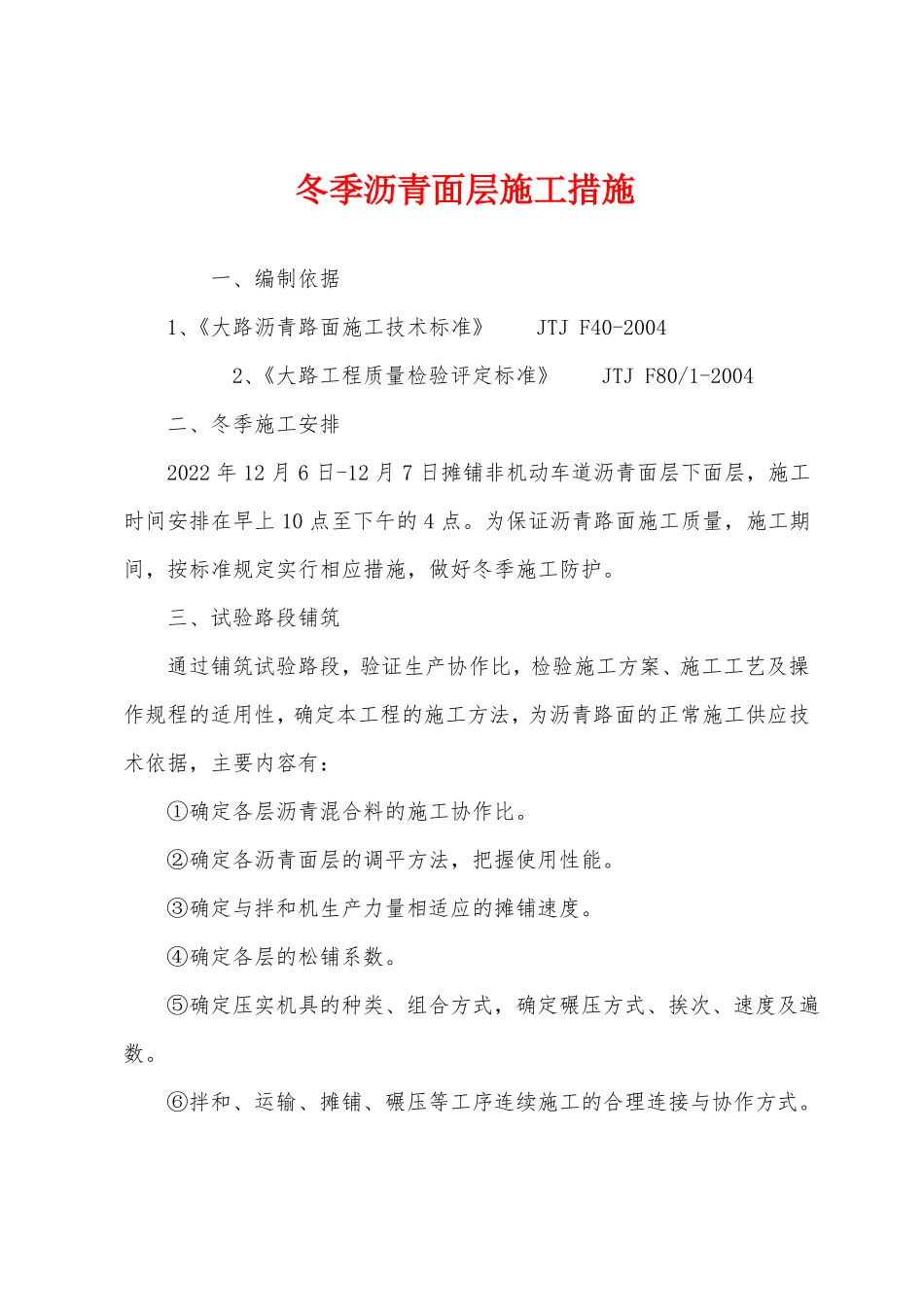

冬季沥青面层施工措施一、编制依据1、《大路沥青路面施工技术标准》JTJF40-20042、《大路工程质量检验评定标准》JTJF80/1-2004二、冬季施工安排2022年12月6日-12月7日摊铺非机动车道沥青面层下面层,施工时间安排在早上10点至下午的4点
为保证沥青路面施工质量,施工期间,按标准规定实行相应措施,做好冬季施工防护
三、试验路段铺筑通过铺筑试验路段,验证生产协作比,检验施工方案、施工工艺及操作规程的适用性,确定本工程的施工方法,为沥青路面的正常施工供应技术依据,主要内容有:①确定各层沥青混合料的施工协作比
②确定各沥青面层的调平方法,把握使用性能
③确定与拌和机生产力量相适应的摊铺速度
④确定各层的松铺系数
⑤确定压实机具的种类、组合方式,确定碾压方式、挨次、速度及遍数
⑥拌和、运输、摊铺、碾压等工序连续施工的合理连接与协作方式

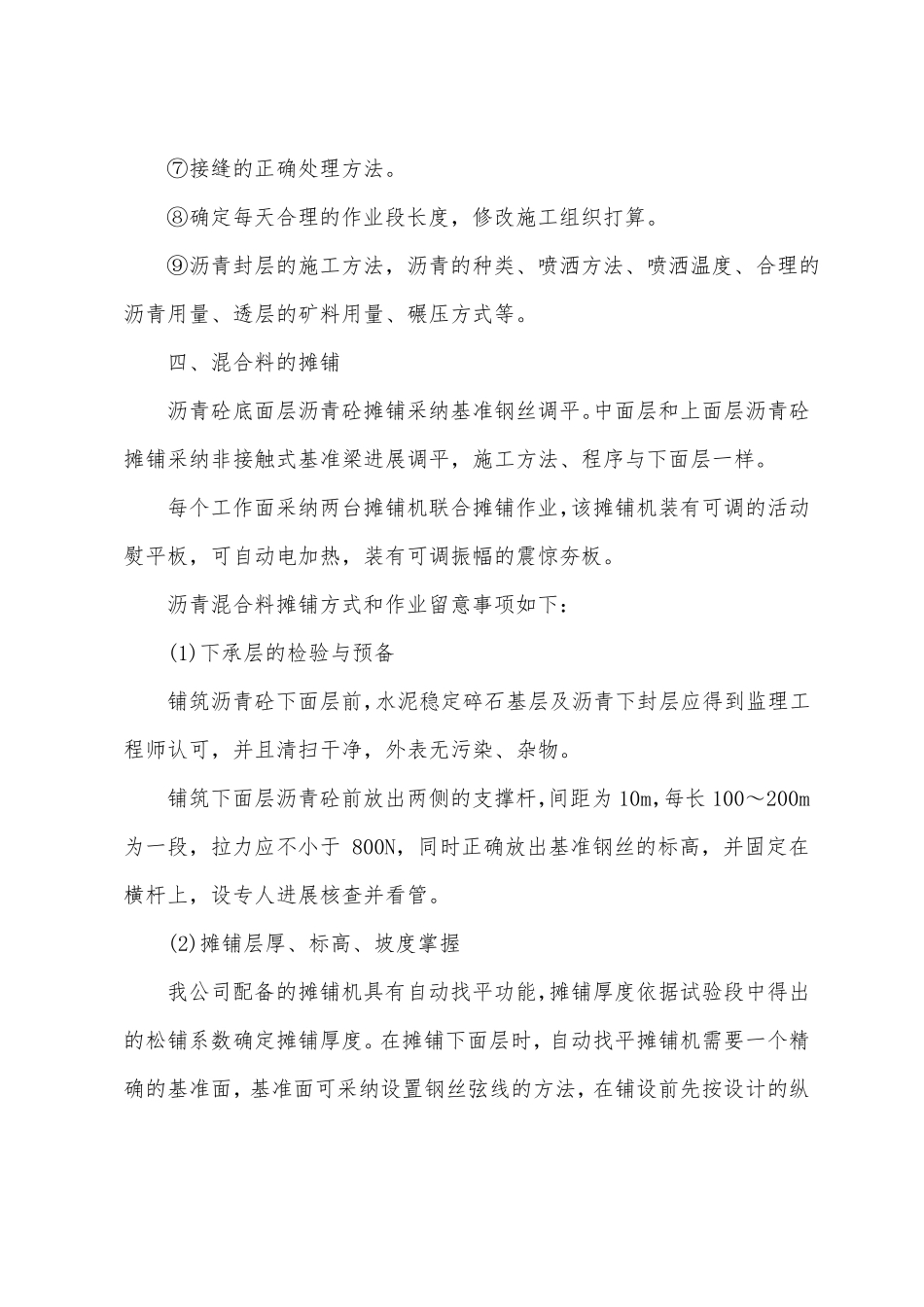

⑦接缝的正确处理方法
⑧确定每天合理的作业段长度,修改施工组织打算
⑨沥青封层的施工方法,沥青的种类、喷洒方法、喷洒温度、合理的沥青用量、透层的矿料用量、碾压方式等
四、混合料的摊铺沥青砼底面层沥青砼摊铺采纳基准钢丝调平
中面层和上面层沥青砼摊铺采纳非接触式基准梁进展调平,施工方法、程序与下面层一样
每个工作面采纳两台摊铺机联合摊铺作业,该摊铺机装有可调的活动熨平板,可自动电加热,装有可调振幅的震惊夯板
沥青混合料摊铺方式和作业留意事项如下:(1)下承层的检验与预备铺筑沥青砼下面层前,水泥稳定碎石基层及沥青下封层应得到监理工程师认可,并且清扫干净,外表无污染、杂物
铺筑下面层沥青砼前放出两侧的支撑杆,间距为10m,每长100~200m为一段,拉力应不小于800N,同时正确放出基准钢丝的标高,并固定在横杆上,设专人进展核查并看管

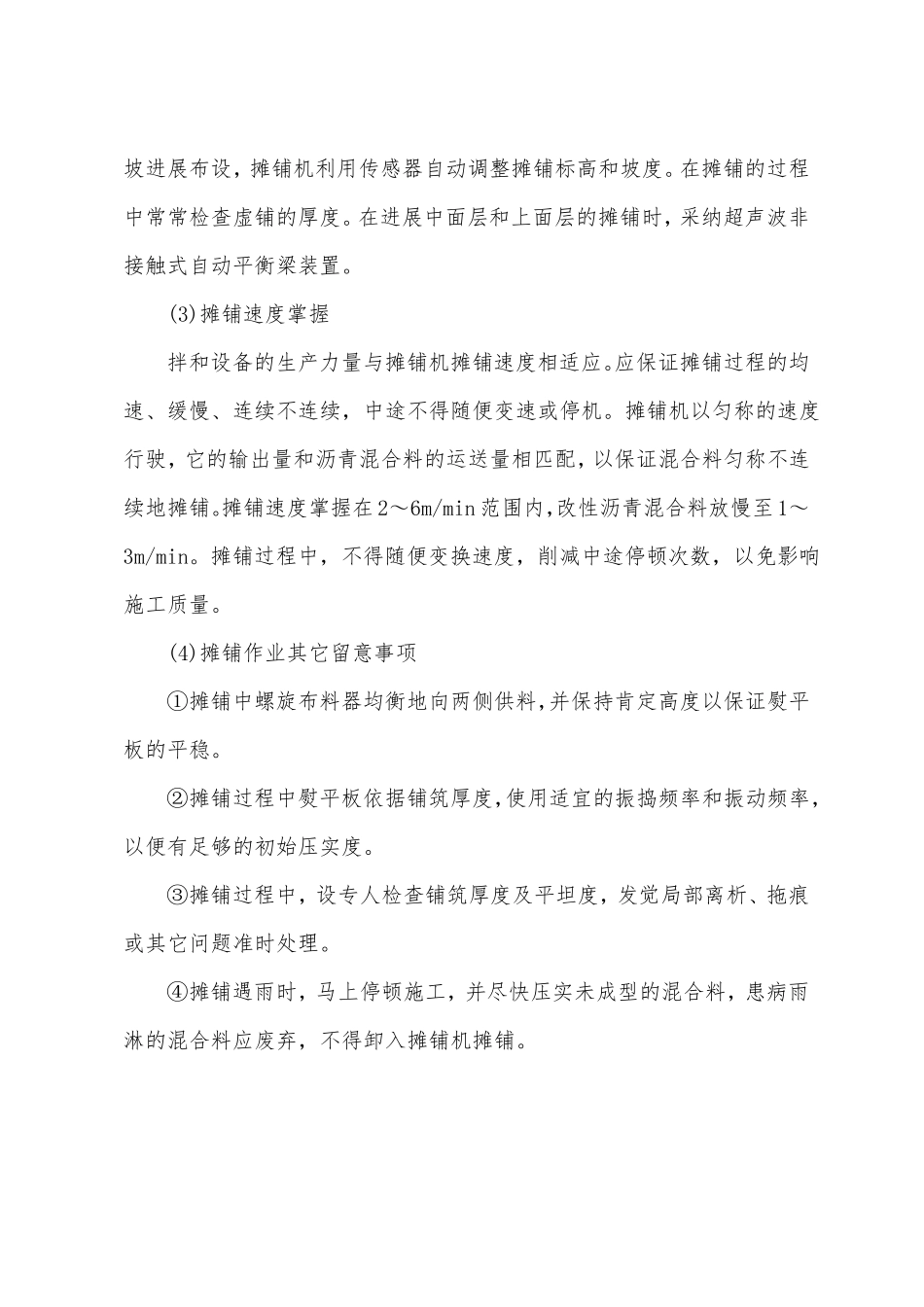

(2)摊铺层厚、标高、坡度掌握我公司配备的摊铺机具有自动找平功能,摊铺厚度依据试验段中得出的松铺系数确定
