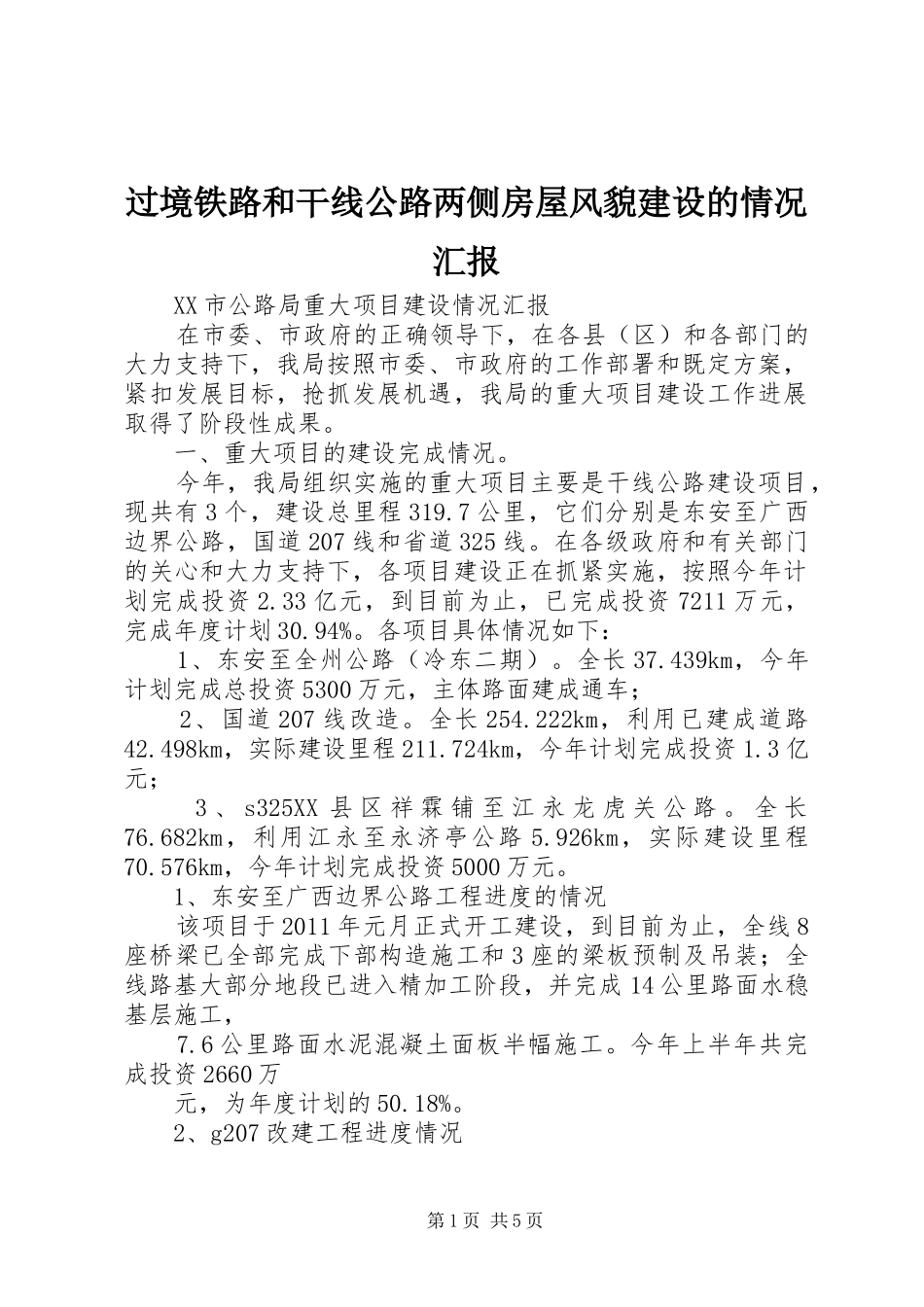

过境铁路和干线公路两侧房屋风貌建设的情况汇报XX市公路局重大项目建设情况汇报在市委、市政府的正确领导下,在各县(区)和各部门的大力支持下,我局按照市委、市政府的工作部署和既定方案,紧扣发展目标,抢抓发展机遇,我局的重大项目建设工作进展取得了阶段性成果
一、重大项目的建设完成情况
今年,我局组织实施的重大项目主要是干线公路建设项目,现共有3个,建设总里程319
7公里,它们分别是东安至广西边界公路,国道207线和省道325线
在各级政府和有关部门的关心和大力支持下,各项目建设正在抓紧实施,按照今年计划完成投资2
33亿元,到目前为止,已完成投资7211万元,完成年度计划30
各项目具体情况如下:1、东安至全州公路(冷东二期)
439km,今年计划完成总投资5300万元,主体路面建成通车;2、国道207线改造
222km,利用已建成道路42
498km,实际建设里程211
724km,今年计划完成投资1
3亿元;3、s325XX县区祥霖铺至江永龙虎关公路
682km,利用江永至永济亭公路5
926km,实际建设里程70
576km,今年计划完成投资5000万元
1、东安至广西边界公路工程进度的情况该项目于2011年元月正式开工建设,到目前为止,全线8座桥梁已全部完成下部构造施工和3座的梁板预制及吊装;全线路基大部分地段已进入精加工阶段,并完成14公里路面水稳基层施工,7
6公里路面水泥混凝土面板半幅施工
今年上半年共完成投资2660万元,为年度计划的50

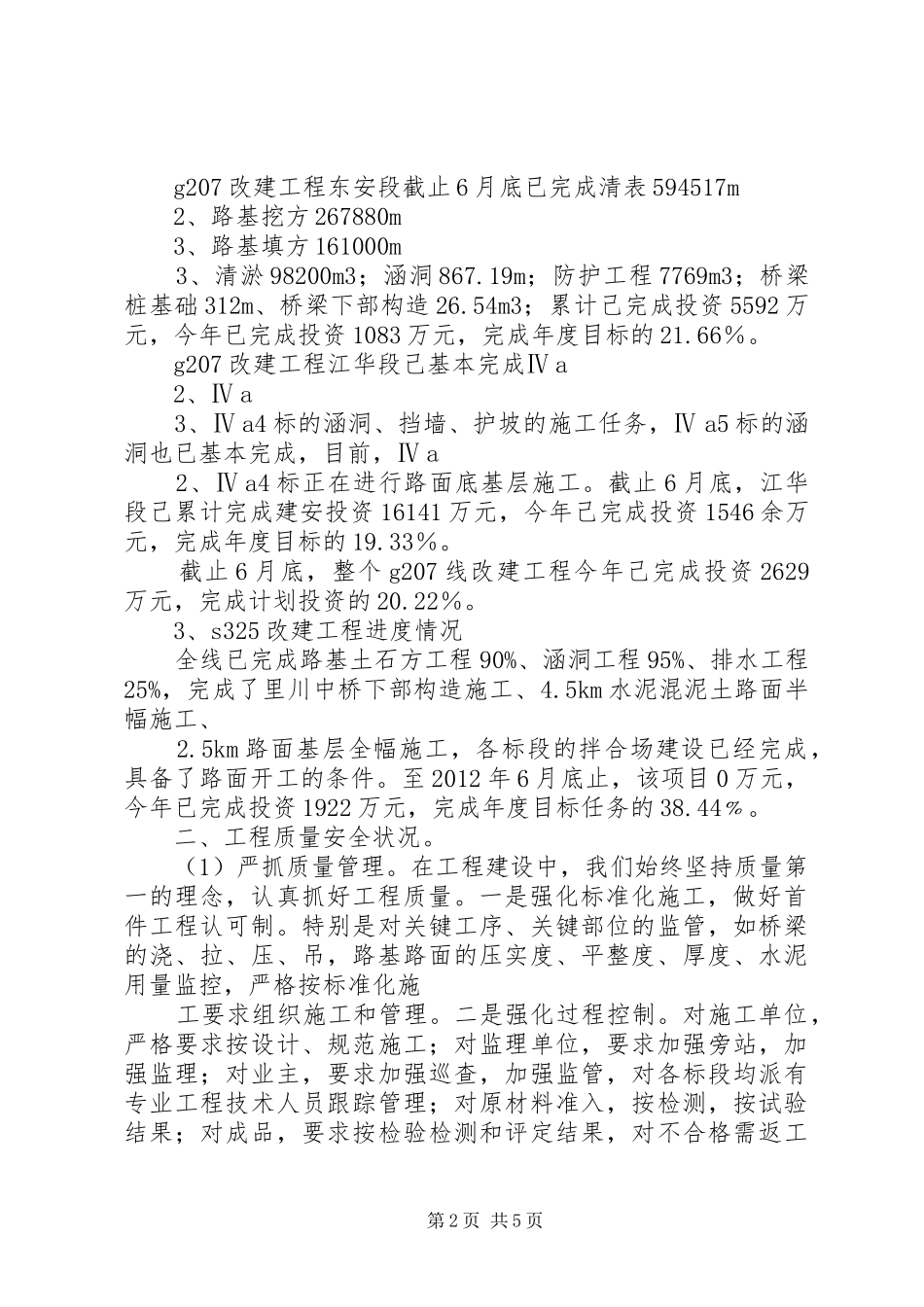

2、g207改建工程进度情况第1页共5页g207改建工程东安段截止6月底已完成清表594517m2、路基挖方267880m3、路基填方161000m3、清淤98200m3;涵洞867
19m;防护工程7769m3;桥梁桩基础312m、桥梁下部构造26

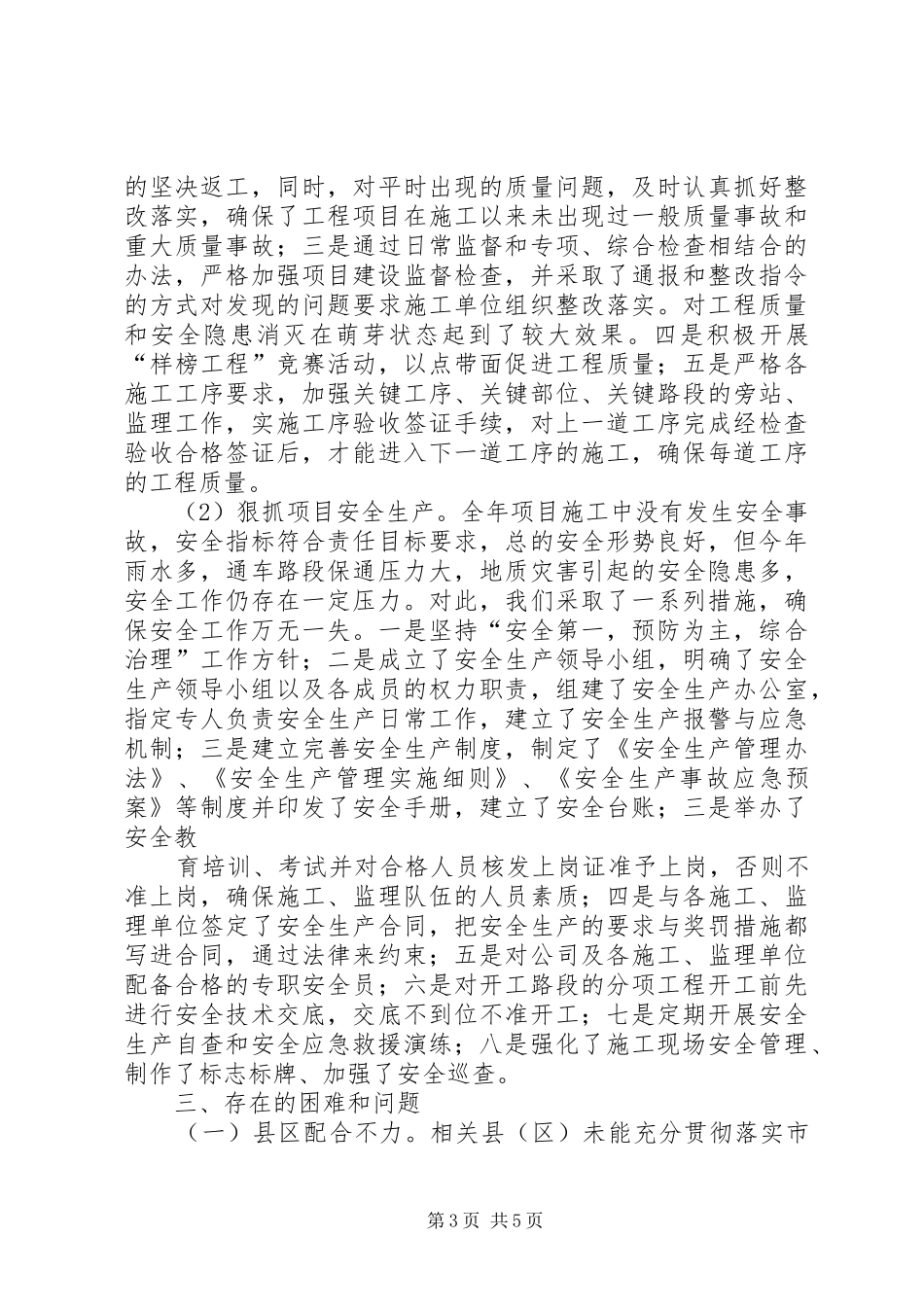

54m3;累计己完成投资55
