保温、防腐工程施工方案3
1概述本装置中,主要有分离器、流化床反应器、回流罐、换热器、冷凝器、吸附塔等各种塔类和罐类设备及配套工艺管道的保温和防腐
工作量大,覆盖范围宽,各部位设计技术要求也各不相同
施工时,务必按照设计技术要求实施
2施工技术措施3
1施工准备1)熟悉图纸及其有关技术资料,领会设计意图,掌握施工技术要点及编制施工工艺方法;2)准备施工中所需的工、机、量具及施工用料;3)准备施工中所需的工装、夹具;4)提前落实材料进场堆场;5)由于保温和防腐材料都是易燃物品,保温材料又防潮,所以提前采取防火防潮措施
2施工工艺及措施一)保温:捆扎法A.施工工序:焊接支承件和固定件→安装第一层复合硅酸铝板→捆扎修补→安装第二层复合硅酸铝板→捆扎修补→外护防锈铝板→喷涂识别标识B.保温施工前应对所用保温材料做质量检验,保温材及制品的性能必须符合设计要求,并按国家标准进行检验合格后方能施工
C.保温施工期间,切记保温材受潮
尤其是室外保温,应在晴天施工,做到主保温层和保护层同时进行,并有防雨应急措施

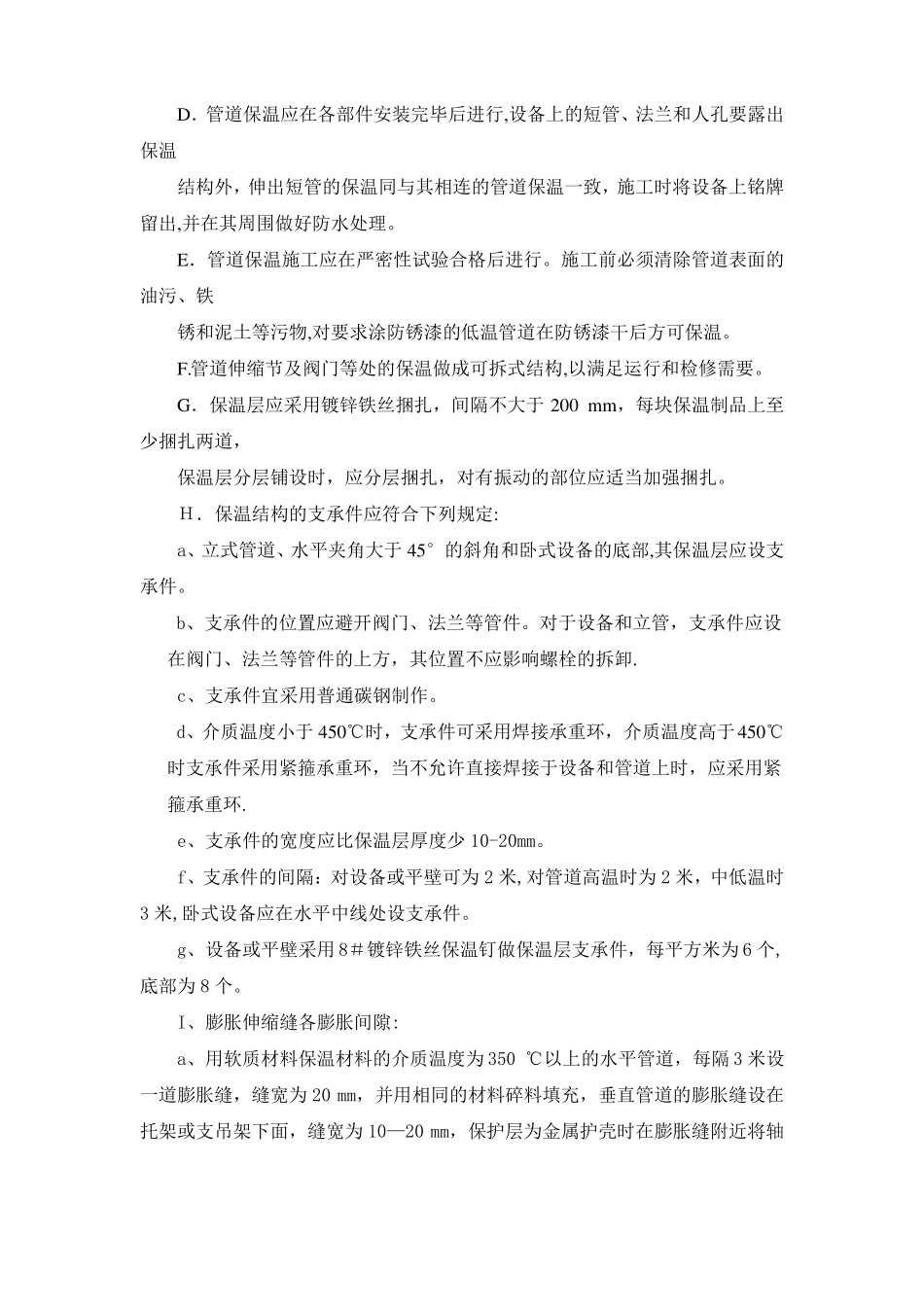

D.管道保温应在各部件安装完毕后进行,设备上的短管、法兰和人孔要露出保温结构外,伸出短管的保温同与其相连的管道保温一致,施工时将设备上铭牌留出,并在其周围做好防水处理
E.管道保温施工应在严密性试验合格后进行
施工前必须清除管道表面的油污、铁锈和泥土等污物,对要求涂防锈漆的低温管道在防锈漆干后方可保温
管道伸缩节及阀门等处的保温做成可拆式结构,以满足运行和检修需要
G.保温层应采用镀锌铁丝捆扎,间隔不大于200mm,每块保温制品上至少捆扎两道,保温层分层铺设时,应分层捆扎,对有振动的部位应适当加强捆扎
H.保温结构的支承件应符合下列规定:a、立式管道、水平夹角大于45°的斜角和卧式设备的底部,其保温层应设支承件

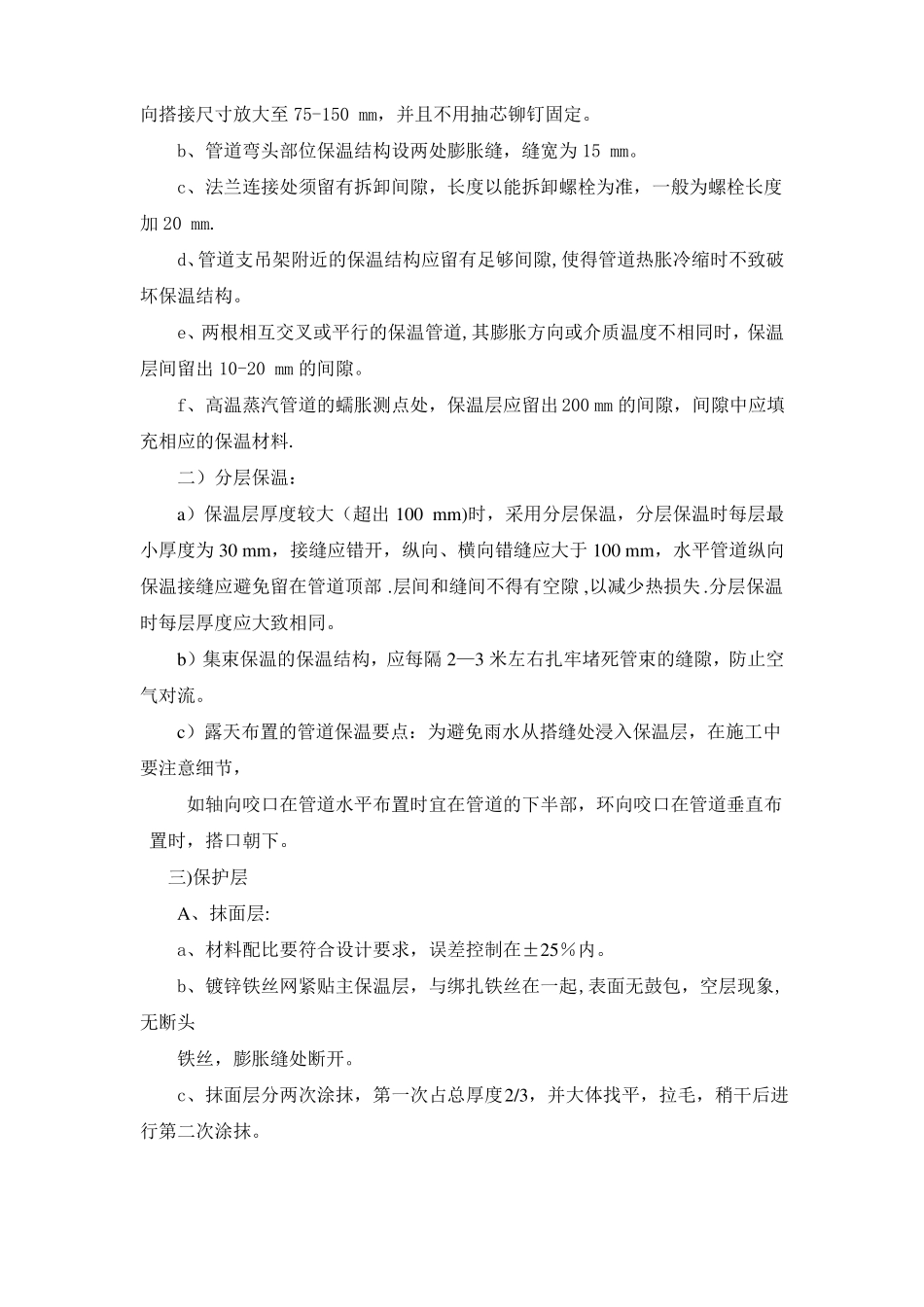

b、支承件的位置应避开阀门、
