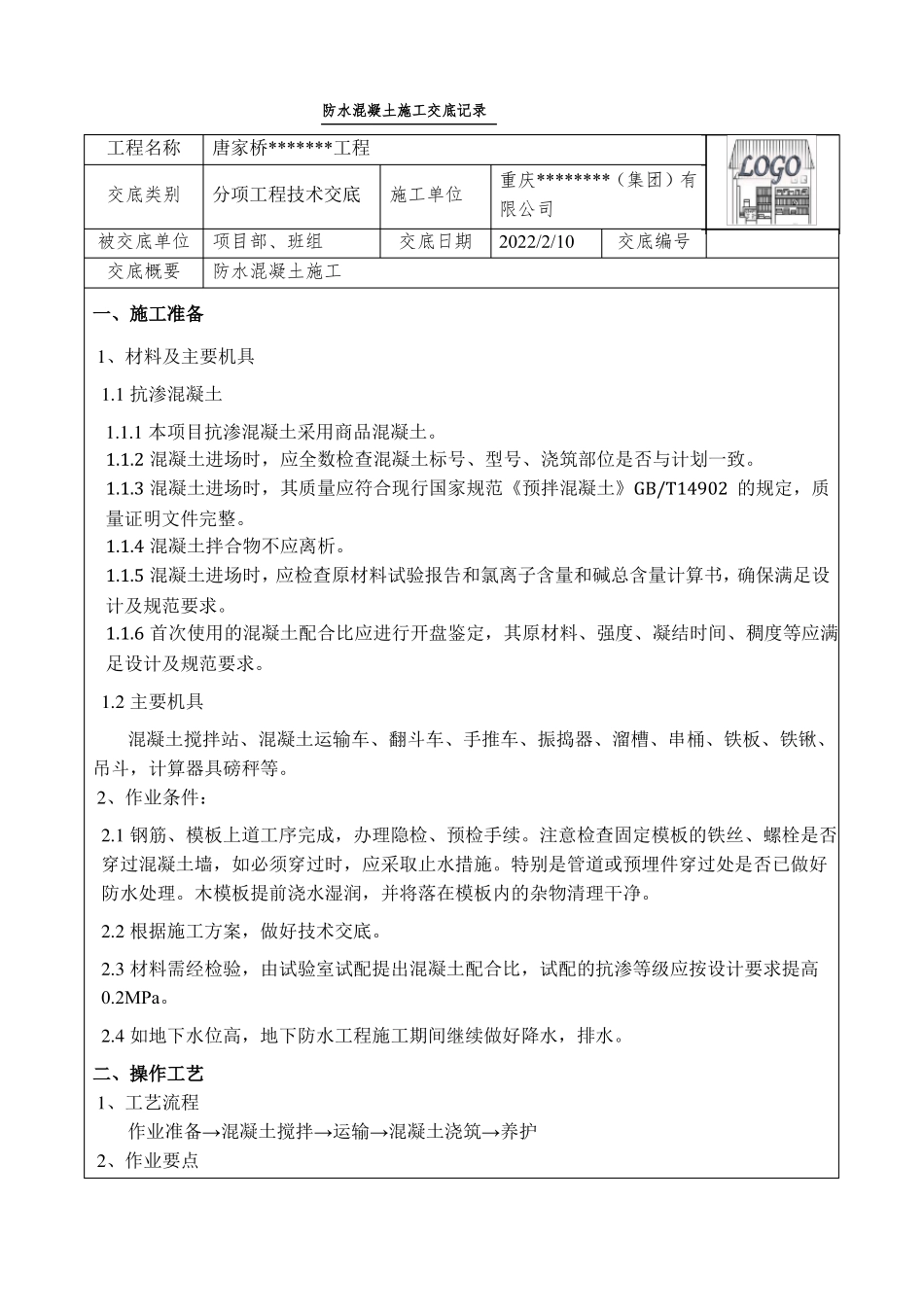

防水混凝土施工交底记录工程名称交底类别唐家桥*******工程分项工程技术交底施工单位交底日期重庆********(集团)有限公司2022/2/10交底编号被交底单位项目部、班组交底概要一、施工准备1、材料及主要机具1
1抗渗混凝土防水混凝土施工1
1本项目抗渗混凝土采用商品混凝土
2混凝土进场时,应全数检查混凝土标号、型号、浇筑部位是否与计划一致
3混凝土进场时,其质量应符合现行国家规范《预拌混凝土》GB/T14902的规定,质量证明文件完整
4混凝土拌合物不应离析
5混凝土进场时,应检查原材料试验报告和氯离子含量和碱总含量计算书,确保满足设计及规范要求
6首次使用的混凝土配合比应进行开盘鉴定,其原材料、强度、凝结时间、稠度等应满足设计及规范要求
2主要机具混凝土搅拌站、混凝土运输车、翻斗车、手推车、振捣器、溜槽、串桶、铁板、铁锹、吊斗,计算器具磅秤等
2、作业条件:2
1钢筋、模板上道工序完成,办理隐检、预检手续
注意检查固定模板的铁丝、螺栓是否穿过混凝土墙,如必须穿过时,应采取止水措施
特别是管道或预埋件穿过处是否已做好防水处理
木模板提前浇水湿润,并将落在模板内的杂物清理干净
2根据施工方案,做好技术交底
3材料需经检验,由试验室试配提出混凝土配合比,试配的抗渗等级应按设计要求提高0
4如地下水位高,地下防水工程施工期间继续做好降水,排水

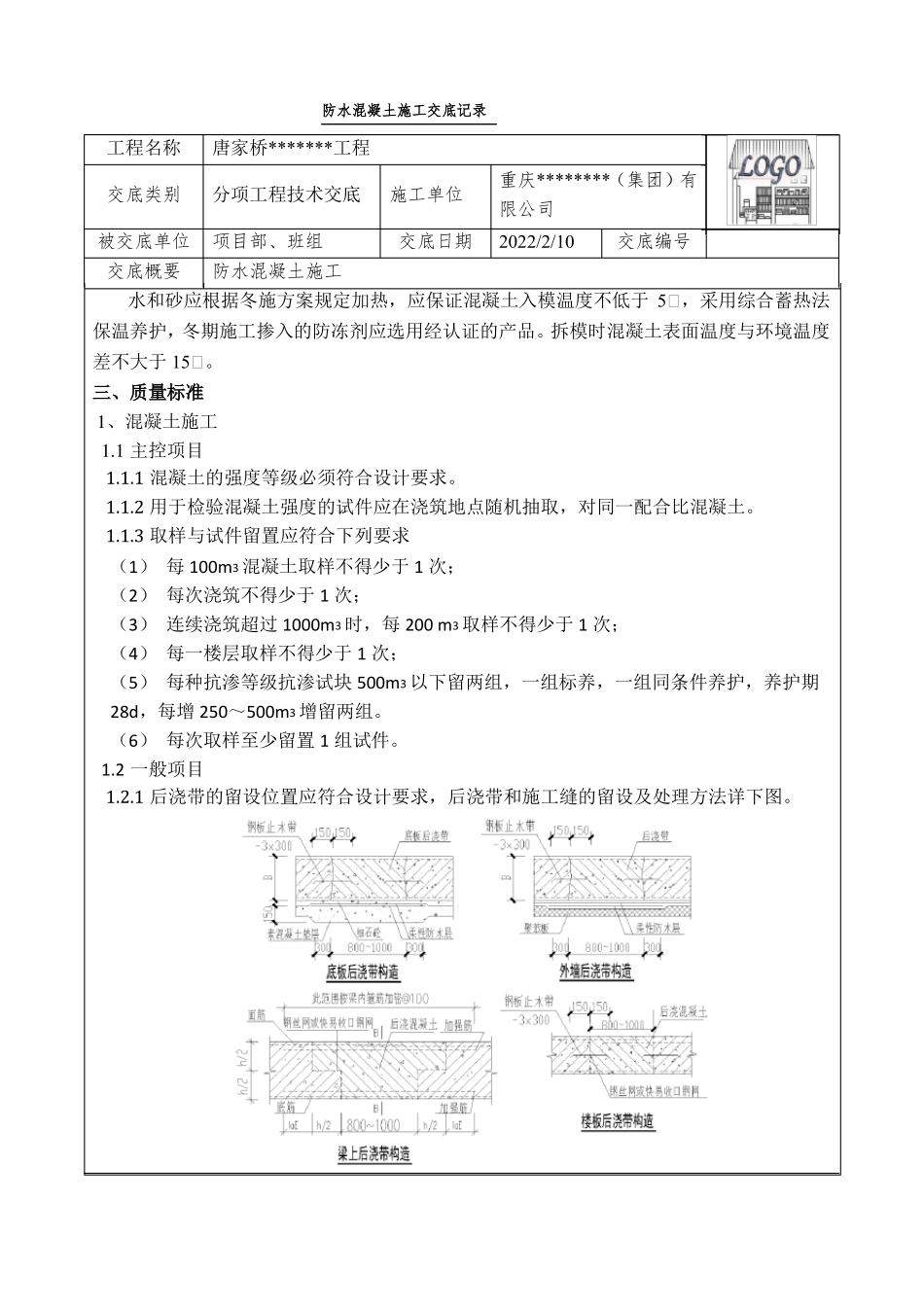

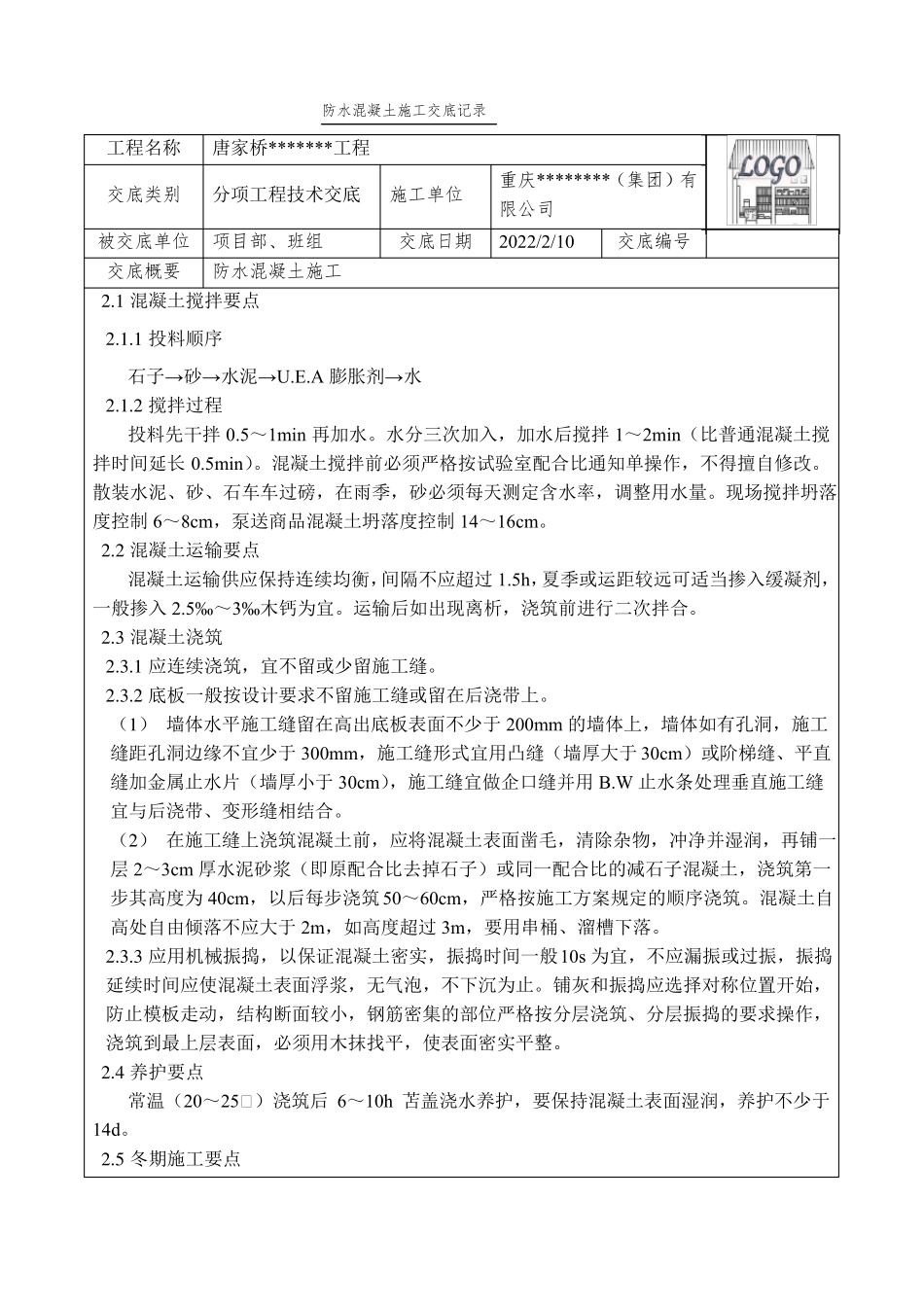

二、操作工艺1、工艺流程作业准备→混凝土搅拌→运输→混凝土浇筑→养护2、作业要点防水混凝土施工交底记录工程名称交底类别唐家桥*******工程分项工程技术交底施工单位交底日期重庆********(集团)有限公司2022/2/10交底编号被交底单位项目部、班组交底概要防水混凝土施工2
1混凝土搅拌要点2
1投料顺序石子→砂→水泥→U
A膨胀剂→水2
