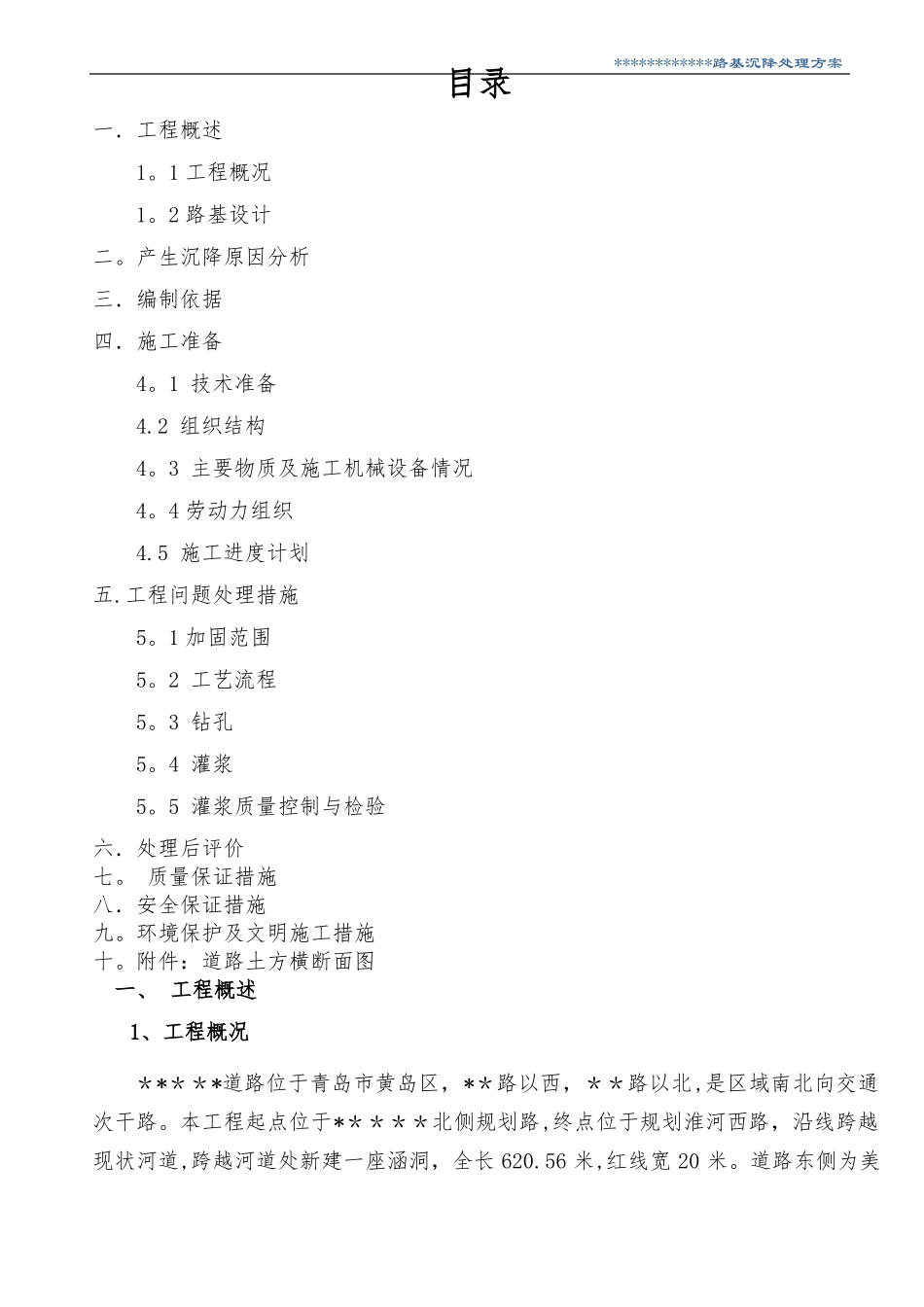

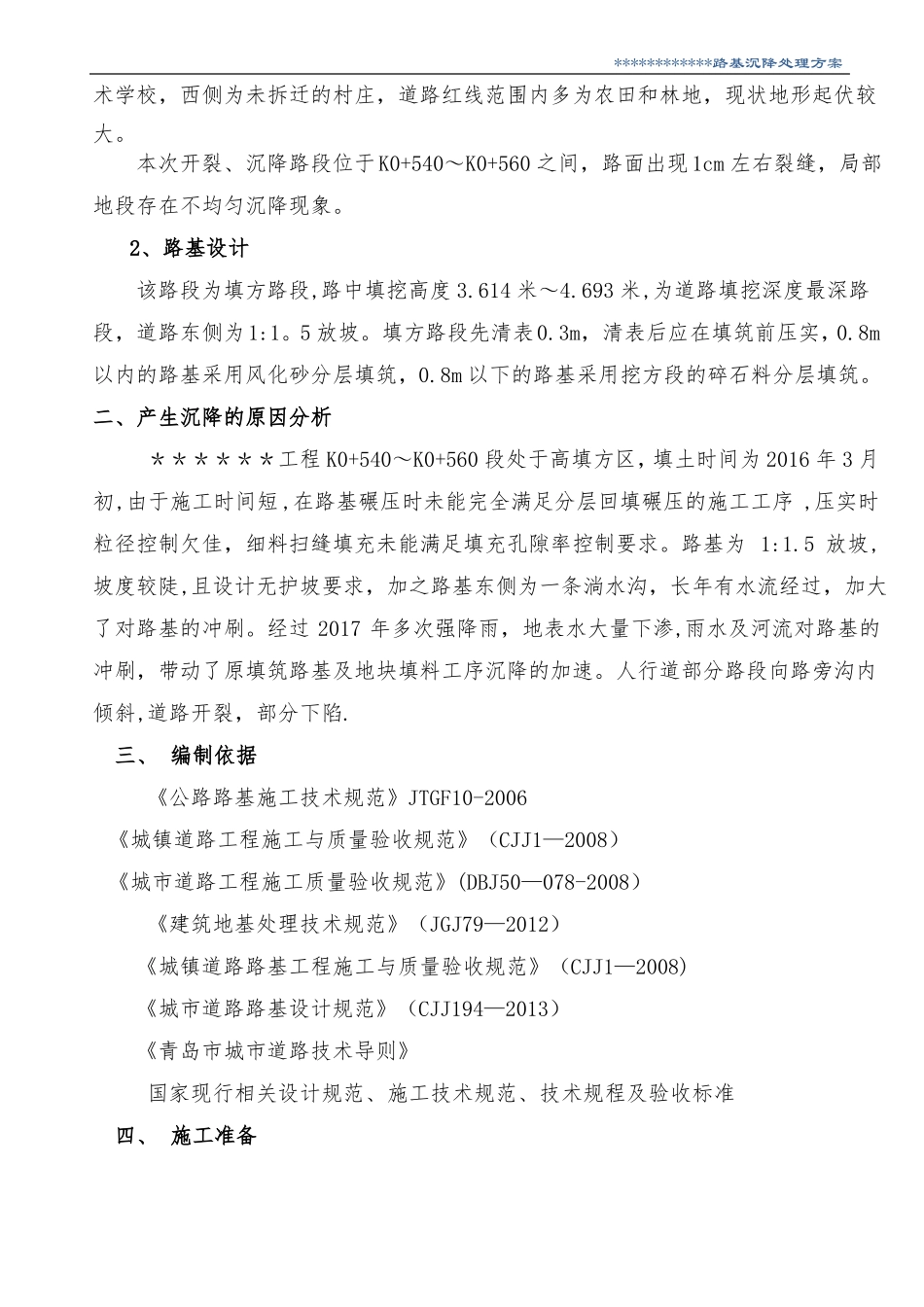

************路基沉降处理方案目录一.工程概述1。1工程概况1。2路基设计二。产生沉降原因分析三.编制依据四.施工准备4。1技术准备4.2组织结构4。3主要物质及施工机械设备情况4。4劳动力组织4.5施工进度计划五.工程问题处理措施5。1加固范围5。2工艺流程5。3钻孔5。4灌浆5。5灌浆质量控制与检验六.处理后评价七。质量保证措施八.安全保证措施九。环境保护及文明施工措施十。附件:道路土方横断面图一、工程概述1、工程概况*****道路位于青岛市黄岛区,**路以西,**路以北,是区域南北向交通次干路。本工程起点位于*****北侧规划路,终点位于规划淮河西路,沿线跨越现状河道,跨越河道处新建一座涵洞,全长620.56米,红线宽20米。道路东侧为美************路基沉降处理方案术学校,西侧为未拆迁的村庄,道路红线范围内多为农田和林地,现状地形起伏较大。本次开裂、沉降路段位于K0+540~K0+560之间,路面出现1cm左右裂缝,局部地段存在不均匀沉降现象。2、路基设计该路段为填方路段,路中填挖高度3.614米~4.693米,为道路填挖深度最深路段,道路东侧为1:1。5放坡。填方路段先清表0.3m,清表后应在填筑前压实,0.8m以内的路基采用风化砂分层填筑,0.8m以下的路基采用挖方段的碎石料分层填筑。二、产生沉降的原因分析******工程K0+540~K0+560段处于高填方区,填土时间为2016年3月初,由于施工时间短,在路基碾压时未能完全满足分层回填碾压的施工工序,压实时粒径控制欠佳,细料扫缝填充未能满足填充孔隙率控制要求。路基为1:1.5放坡,坡度较陡,且设计无护坡要求,加之路基东侧为一条淌水沟,长年有水流经过,加大了对路基的冲刷。经过2017年多次强降雨,地表水大量下渗,雨水及河流对路基的冲刷,带动了原填筑路基及地块填料工序沉降的加速。人行道部分路段向路旁沟内倾斜,道路开裂,部分下陷.三、编制依据《公路路基施工技术规范》JTGF10-2006《城镇道路工程施工与质量验收规范》(CJJ1—2008)《城市道路工程施工质量验收规范》(DBJ50—078-2008)《建筑地基处理技术规范》(JGJ79—2012)《城镇道路路基工程施工与质量验收规范》(CJJ1—2008)《城市道路路基设计规范》(CJJ194—2013)《青岛市城市道路技术导则》国家现行相关设计规范、施工技术规范、技术规程及验收标准四、施工准备************路基沉降处理方案4。1技术准备1。1组织各专业对沉降原因进行分析,并编制专项施工方案1。2组织专家及参加单位对专项施工方案进行论证。1.3对沉降部位进行沉降观测。1。4预先完成所有材料样品的性能检测实验及水泥浆的配合比实验.4。2组织机构项目经理:**技术负责人:**质检工程师:****安全工程师:***施工管理人员:***施工队伍:**4。3主要物资和施工机械设备情况序号12345施工机械潜孔钻灌浆机沥青摊铺机空压机压路机规格φ100WQ—160W-2。8/5数量1台1台1台1台1台1台备注6水泥浆搅拌机4。4劳动力组织为保证尽快将工程修复、竣工验收,对施工作业采取加班加点制。劳动力计划如下:钻孔工:5人水泥浆灌注:5人水泥浆搅拌:5人电工:1人4。5施工进度计划序号工作内容持续时间3月15161718************路基沉降处理方案一1234二12路基沉降加固施工准备钻孔压浆封孔路面恢复旧路面洗刨新路面施工.3。153.15~3。163。16~3。173。173.173。18五、处理措施针对*****工程的工序沉降,解决的措施是:采用人工办法,注入水泥浆,填充原土的孔隙,加速土体的固结,增加土体的内摩擦角,同时阻断地表渗水对土体的浸渗,解决路基填料土体的工后沉降,保证道路的使用品质.5。1加固范围:K0+540~K0+560。在路基范围内,每个断面纵横向间距均按2m梅花型布置,钻孔孔径10cm,钻孔深度视路基高度和路基填料情况而定,为回填土层下不少于50cm.水泥采用PO32.5R硅酸盐水泥,在0。4~0。6MPa压力作用下压浆,具体工作压力由现场实验确定.5。2工艺流程5.3钻孔钻灌浆孔使用GX—1型液压钻机,配Φ60mm外丝钻杆,Φ101mm粗径钻具带硬质合金钻头钻进成孔,W—2.8/5空压机送风洗孔排渣。按要求由外往内分序分段施工。孔深〈4。0m,一次成孔;孔深≥4.0m,则分两段钻灌。5.4灌浆5.4。1浆液配合比采...
