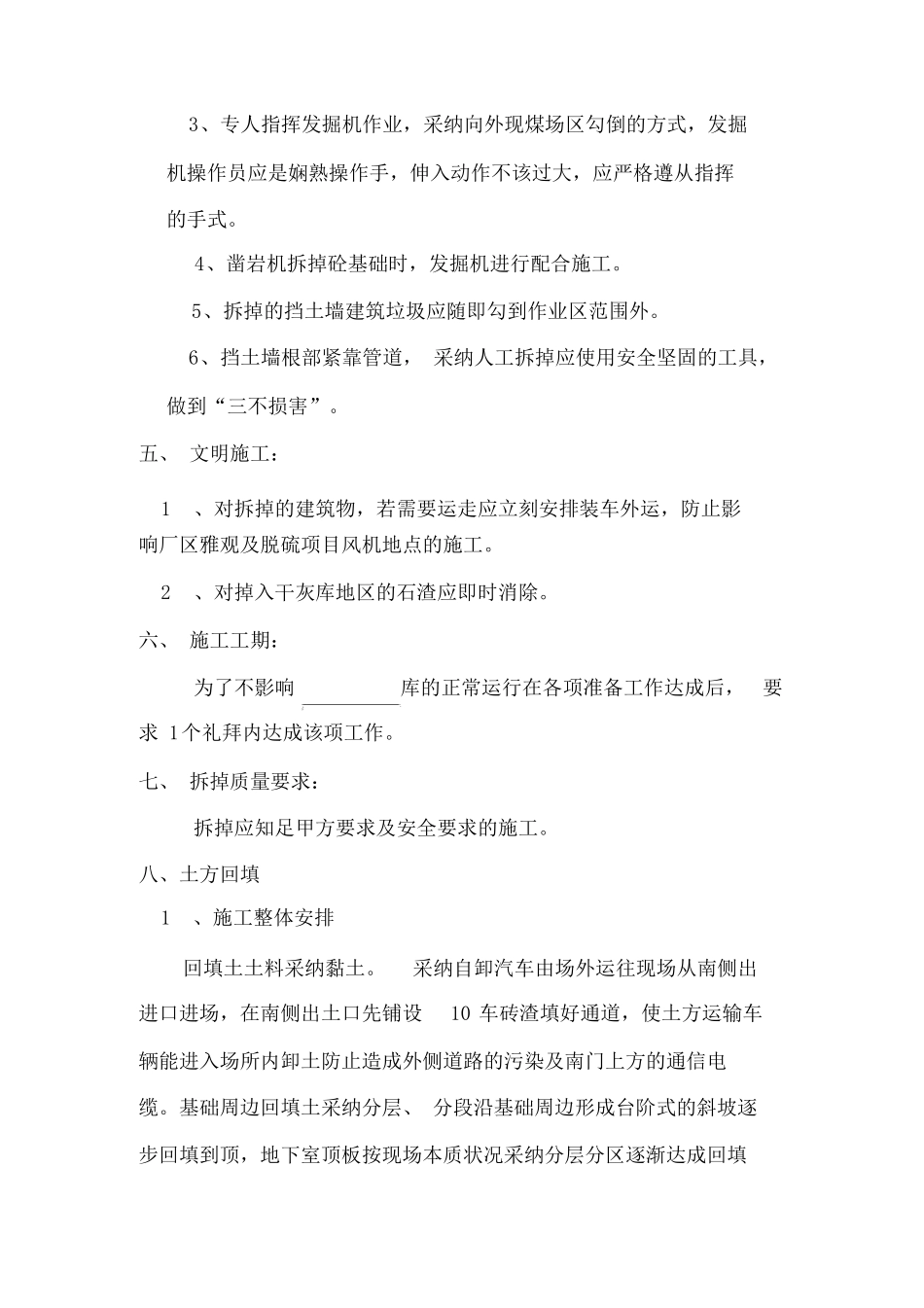

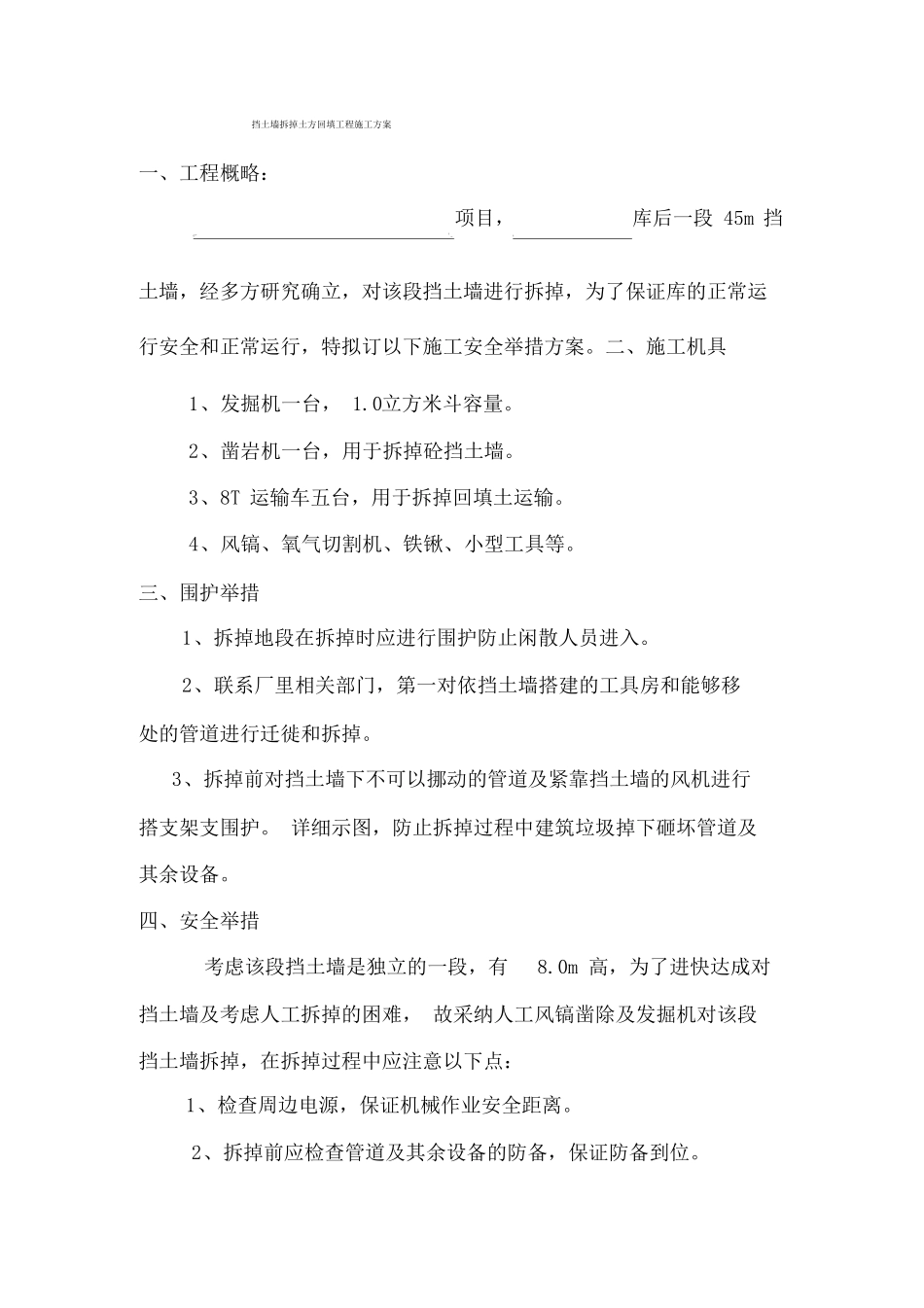

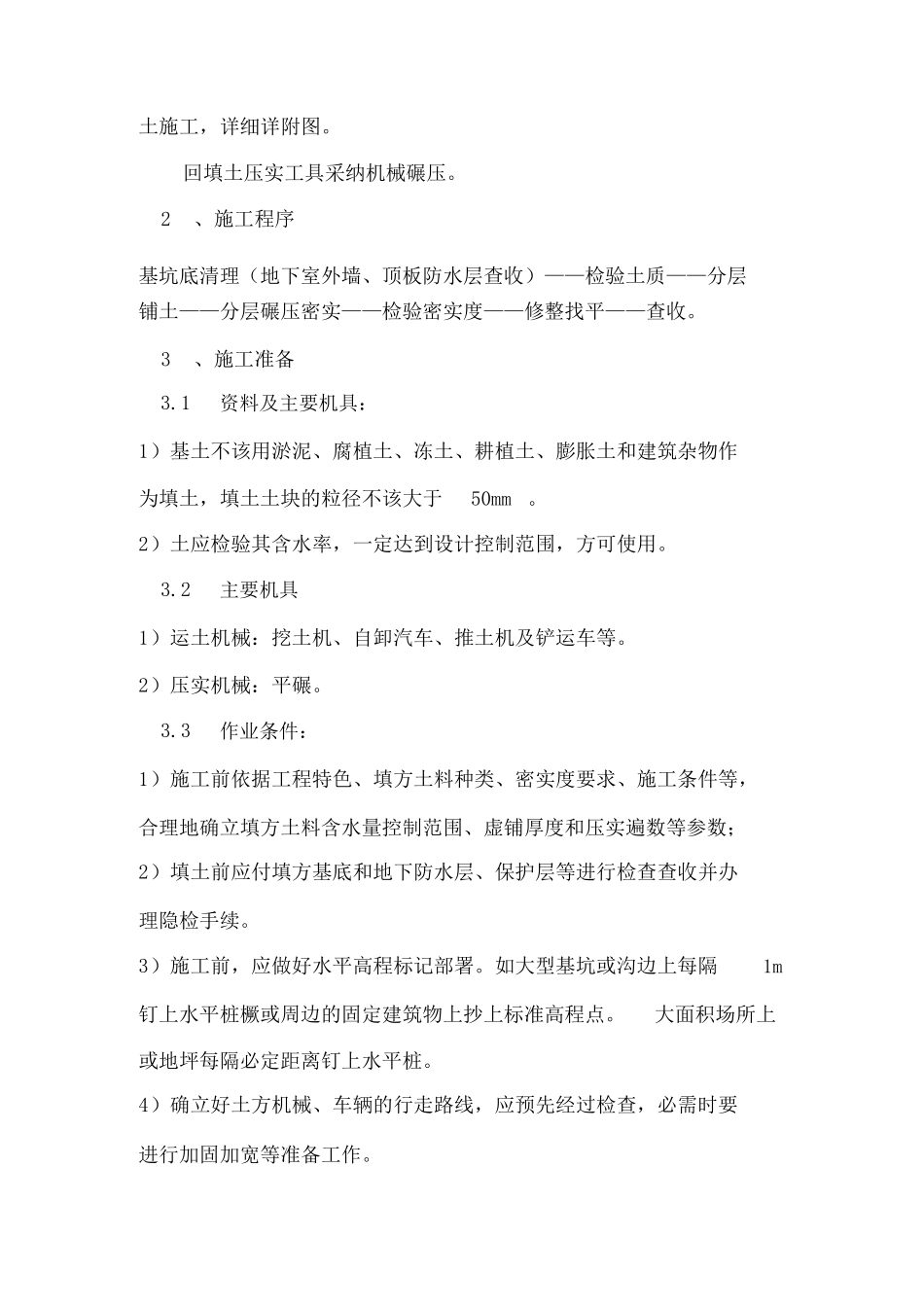

挡土墙拆掉土方回填工程施工方案一、工程概略:项目,库后一段45m挡土墙,经多方研究确立,对该段挡土墙进行拆掉,为了保证库的正常运行安全和正常运行,特拟订以下施工安全举措方案
二、施工机具1、发掘机一台,1
0立方米斗容量
2、凿岩机一台,用于拆掉砼挡土墙
3、8T运输车五台,用于拆掉回填土运输
4、风镐、氧气切割机、铁锹、小型工具等
三、围护举措1、拆掉地段在拆掉时应进行围护防止闲散人员进入
2、联系厂里相关部门,第一对依挡土墙搭建的工具房和能够移处的管道进行迁徙和拆掉
3、拆掉前对挡土墙下不可以挪动的管道及紧靠挡土墙的风机进行搭支架支围护
详细示图,防止拆掉过程中建筑垃圾掉下砸坏管道及其余设备
四、安全举措考虑该段挡土墙是独立的一段,有8
0m高,为了进快达成对挡土墙及考虑人工拆掉的困难,故采纳人工风镐凿除及发掘机对该段挡土墙拆掉,在拆掉过程中应注意以下点:1、检查周边电源,保证机械作业安全距离
2、拆掉前应检查管道及其余设备的防备,保证防备到位
3、专人指挥发掘机作业,采纳向外现煤场区勾倒的方式,发掘机操作员应是娴熟操作手,伸入动作不该过大,应严格遵从指挥的手式
4、凿岩机拆掉砼基础时,发掘机进行配合施工
5、拆掉的挡土墙建筑垃圾应随即勾到作业区范围外
6、挡土墙根部紧靠管道,采纳人工拆掉应使用安全坚固的工具,做到“三不损害”
五、文明施工:1、对拆掉的建筑物,若需要运走应立刻安排装车外运,防止影响厂区雅观及脱硫项目风机地点的施工
2、对掉入干灰库地区的石渣应即时消除
六、施工工期:为了不影响库的正常运行在各项准备工作达成后,要求1个礼拜内达成该项工作
七、拆掉质量要求:拆掉应知足甲方要求及安全要求的施工
八、土方回填1、施工整体安排回填土土料采纳黏土
采纳自卸汽车由场外运往现场从南侧出进口进场,在南侧出土口先铺设10车砖渣填好通道,使土方运输车辆能进入场所内卸土防止造
