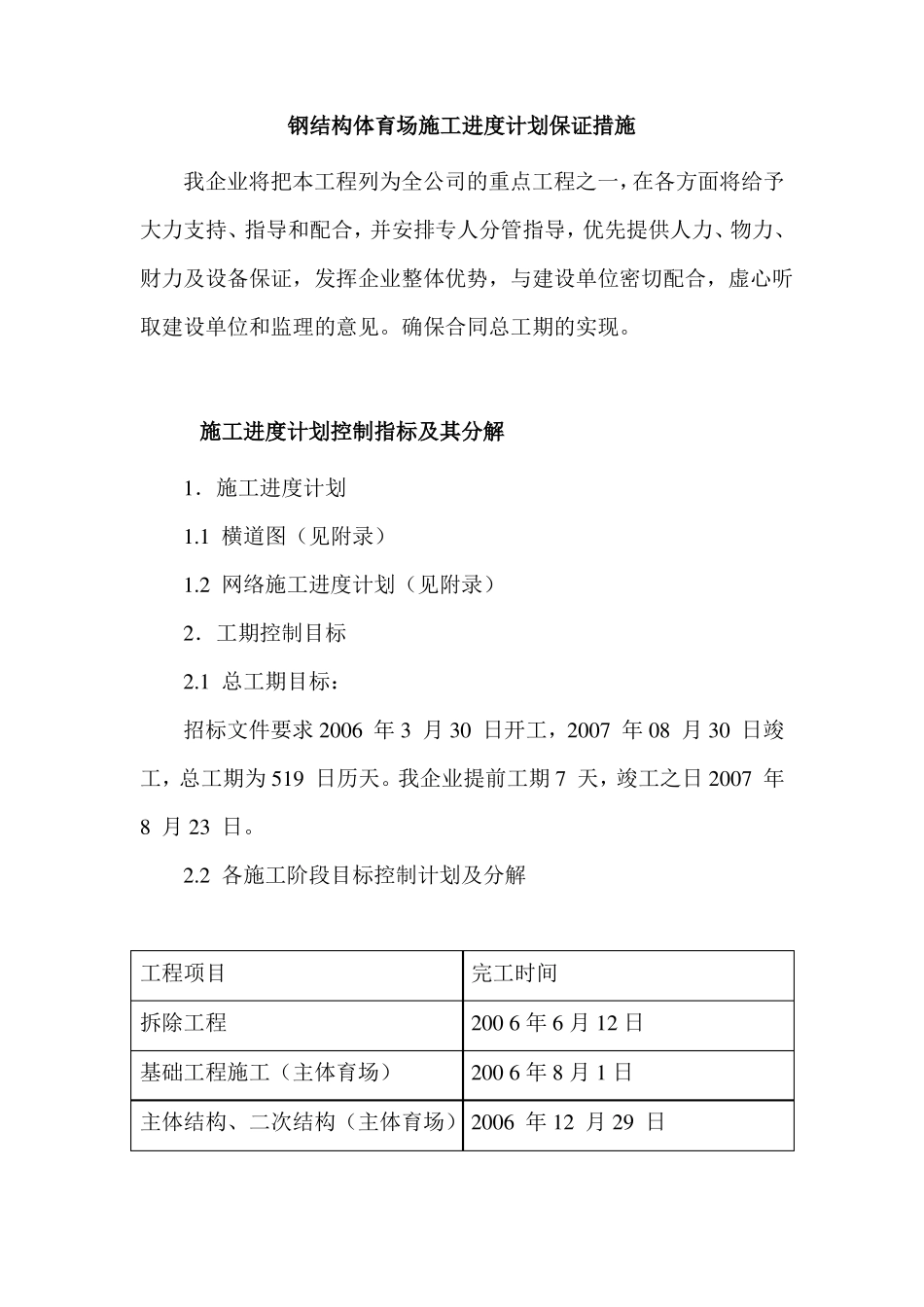

钢结构体育场施工进度计划保证措施我企业将把本工程列为全公司的重点工程之一,在各方面将给予大力支持、指导和配合,并安排专人分管指导,优先提供人力、物力、财力及设备保证,发挥企业整体优势,与建设单位密切配合,虚心听取建设单位和监理的意见
确保合同总工期的实现
施工进度计划控制指标及其分解1.施工进度计划1
1横道图(见附录)1
2网络施工进度计划(见附录)2.工期控制目标2
1总工期目标:招标文件要求2006年3月30日开工,2007年08月30日竣工,总工期为519日历天
我企业提前工期7天,竣工之日2007年8月23日

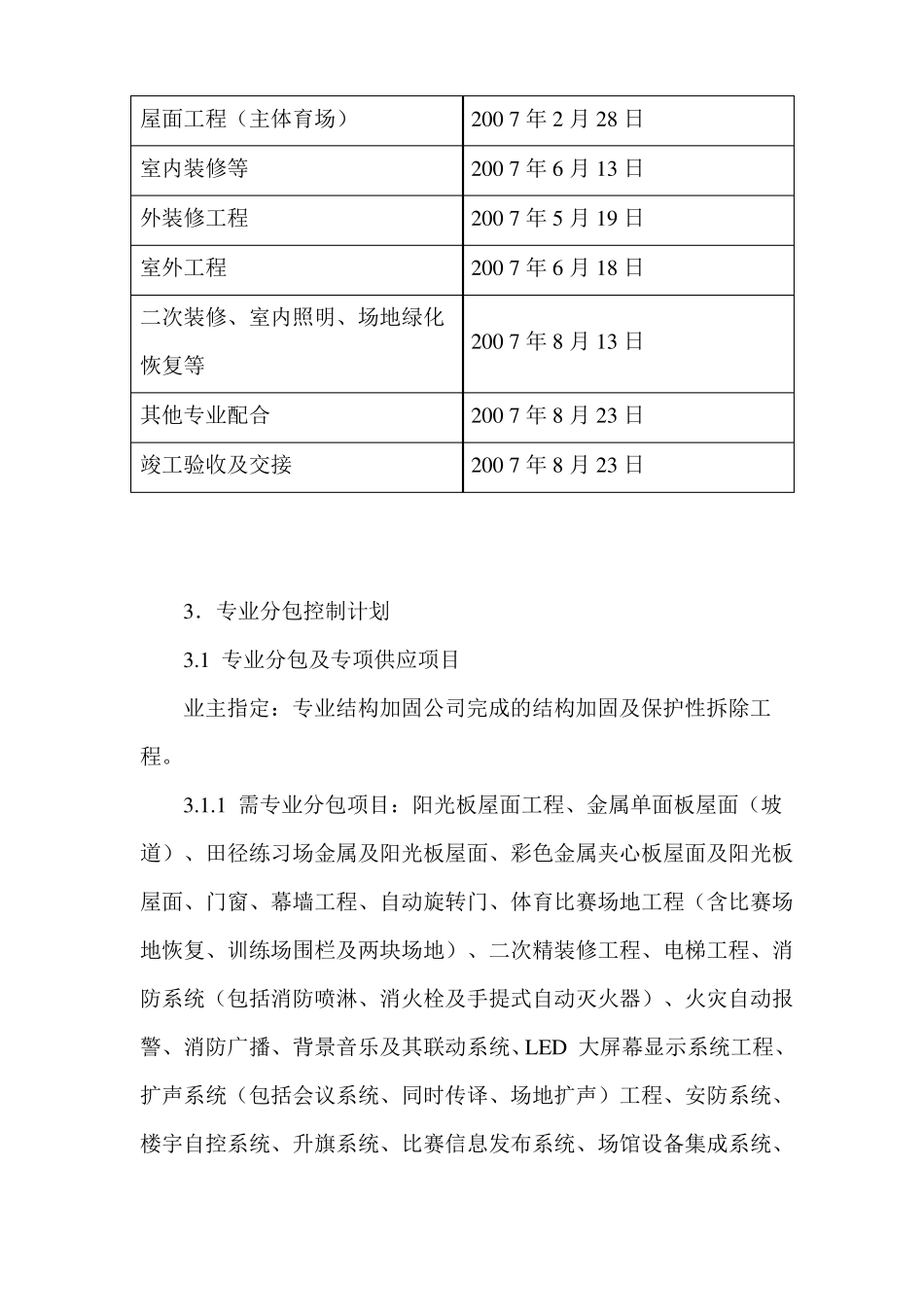

2各施工阶段目标控制计划及分解工程项目拆除工程基础工程施工(主体育场)完工时间2006年6月12日2006年8月1日主体结构、二次结构(主体育场)2006年12月29日屋面工程(主体育场)室内装修等外装修工程室外工程二次装修、室内照明、场地绿化2007年2月28日2007年6月13日2007年5月19日2007年6月18日2007年8月13日恢复等其他专业配合竣工验收及交接3.专业分包控制计划3

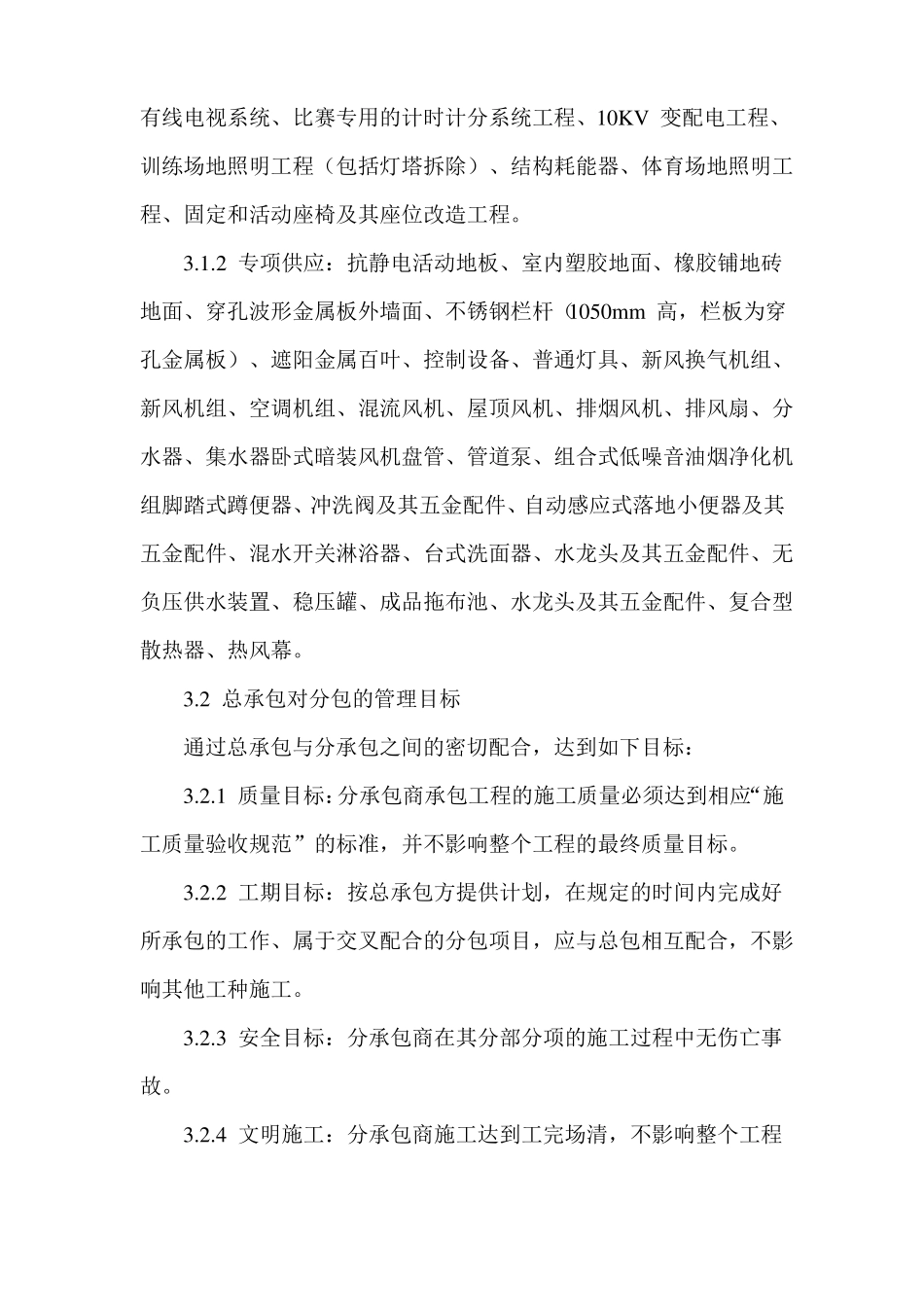

1专业分包及专项供应项目业主指定:专业结构加固公司完成的结构加固及保护性拆除工程
1需专业分包项目:阳光板屋面工程、金属单面板屋面(坡道)、田径练习场金属及阳光板屋面、彩色金属夹心板屋面及阳光板屋面、门窗、幕墙工程、自动旋转门、体育比赛场地工程(含比赛场地恢复、训练场围栏及两块场地)、二次精装修工程、电梯工程、消防系统(包括消防喷淋、消火栓及手提式自动灭火器)、火灾自动报警、消防广播、背景音乐及其联动系统、LED大屏幕显示系统工程、扩声系统(包括会议系统、同时传译、场地扩声)工程、安防系统、楼宇自控系统、升旗系统、比赛信息发布系统、场馆设备集成系统、2007年8月23日2007年8月23日有线电视系统、比赛专用的计时计分系统工程、10KV变配电工程、训练
