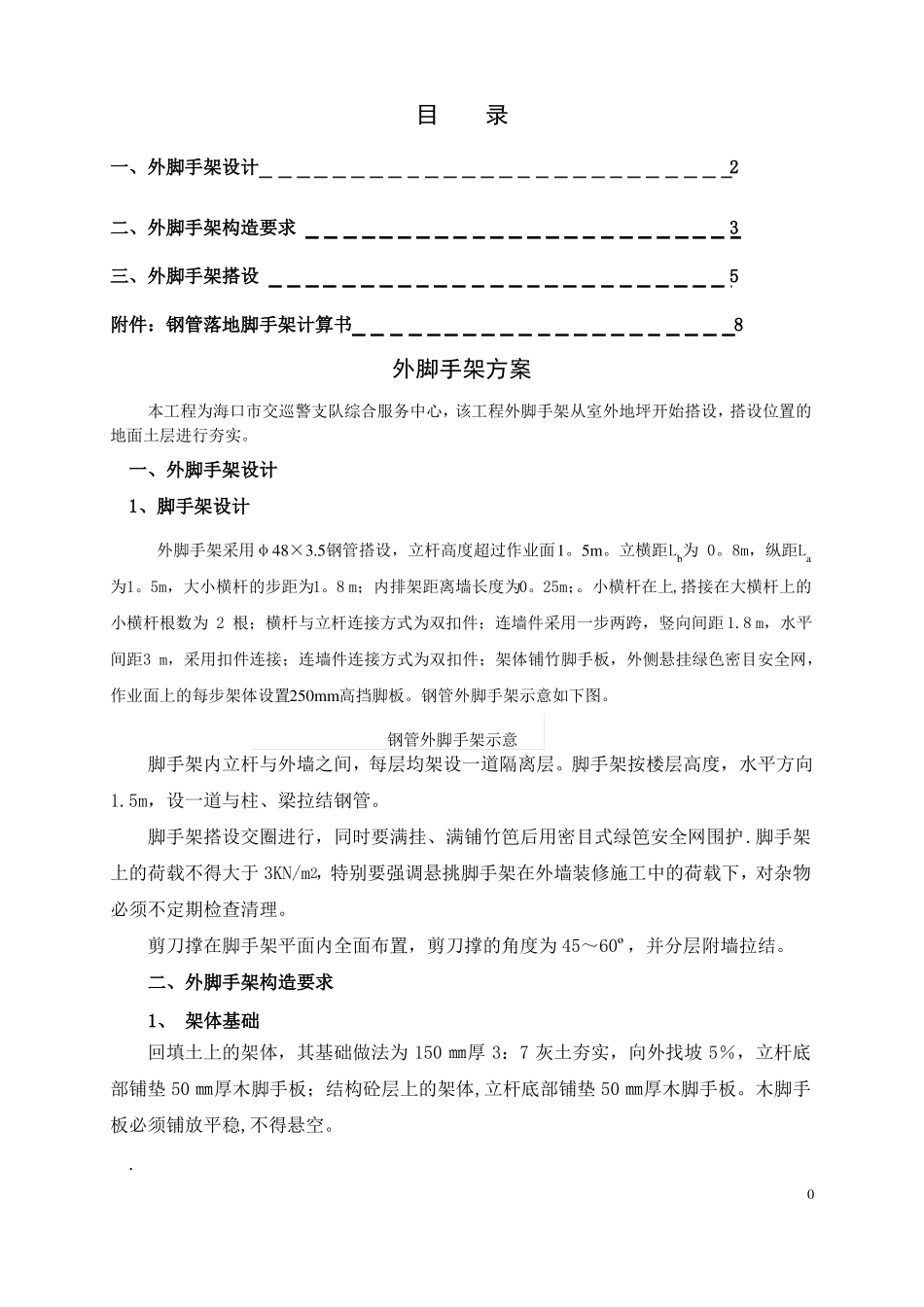

目录一、外脚手架设计2二、外脚手架构造要求3三、外脚手架搭设5附件:钢管落地脚手架计算书8外脚手架方案本工程为海口市交巡警支队综合服务中心,该工程外脚手架从室外地坪开始搭设,搭设位置的地面土层进行夯实
一、外脚手架设计1、脚手架设计外脚手架采用φ48×3
5钢管搭设,立杆高度超过作业面1
立横距Lb为0
8m,纵距La为1
5m,大小横杆的步距为1
8m;内排架距离墙长度为0
小横杆在上,搭接在大横杆上的小横杆根数为2根;横杆与立杆连接方式为双扣件;连墙件采用一步两跨,竖向间距1
8m,水平间距3m,采用扣件连接;连墙件连接方式为双扣件;架体铺竹脚手板,外侧悬挂绿色密目安全网,作业面上的每步架体设置250mm高挡脚板
钢管外脚手架示意如下图
钢管外脚手架示意脚手架内立杆与外墙之间,每层均架设一道隔离层
脚手架按楼层高度,水平方向1
5m,设一道与柱、梁拉结钢管
脚手架搭设交圈进行,同时要满挂、满铺竹笆后用密目式绿笆安全网围护
脚手架上的荷载不得大于3KN/m2,特别要强调悬挑脚手架在外墙装修施工中的荷载下,对杂物必须不定期检查清理
剪刀撑在脚手架平面内全面布置,剪刀撑的角度为45~60º,并分层附墙拉结
二、外脚手架构造要求1、架体基础回填土上的架体,其基础做法为150㎜厚3:7灰土夯实,向外找坡5%,立杆底部铺垫50㎜厚木脚手板;结构砼层上的架体,立杆底部铺垫50㎜厚木脚手板
木脚手板必须铺放平稳,不得悬空

02、立杆立杆为单立杆,采用对接扣件连接,两个相邻立杆接头不能设在同步内,错开距离≥500mm且与相近大横杆的距离不宜大于步距的1/3
立杆与大横杆必须用直角扣件扣紧,不得隔步或遗漏
立杆的垂直偏差应不大于架高的1/300且≤100mm
脚手架立杆接头示意见下图
3、大横杆大横杆布置在立杆内侧,采用对接扣件连接,与立杆交接处用直角扣件扣紧,大横杆在小
