水性环氧地坪漆砂浆平涂体系施工工艺一、地面要求:1、地面硬度:水泥基层硬度达到或者接近(C20-C30)标准硬度厚度4-5cm干燥10-15日,18-25cm干燥28日左右,基础面含水率大于8%不建议施工,避免发生质量问题;2、地面处理:水泥表面做压光处理或者打磨处理;3、地面确认:在确保地面平整细腻、干透无水和地面无油污或者溶剂等卫生状况达到施工要求后方可施工

二、施工流程图更多水性环氧地坪漆施工工艺yuefengshuo
com水性环氧地坪漆砂浆平涂体系施工工艺三、底涂施工1、底涂组合配比3:1比例(AB组合),打开底漆和固化剂后先搅拌均匀再用称按照比例用量调配(如果配比可不用称量);2、调配好后将混合的材料搅拌均匀(搅拌2~3分钟左右),搅拌均匀后看场地的施工需要可以加少量水(比如加1-2份水),混合后的材料要在12~15分钟内刷完以免影响效果,加的水越多材料反应会加快,注意把控刮涂的时间;3、先用刷子刷边角等比较复杂的的地面;4、平整度达到要求的地面,正常用批刀大面积刮涂施工,平整度未达到要求,有特殊情况,在双方同意下可用滚或喷施工;5、施工完成干透后再做中涂层,常温25摄氏度温度干燥时间大概在8至12小时,如果坑洼积料多干燥时间要在24小时左右更加保险,施工时请根据实际情况来定,空气湿度大于85%不建议施工
比如遇特殊天气则按实地情况而定,如潮湿天气、低温天气等;更多水性环氧地坪漆施工工艺yuefengshuo

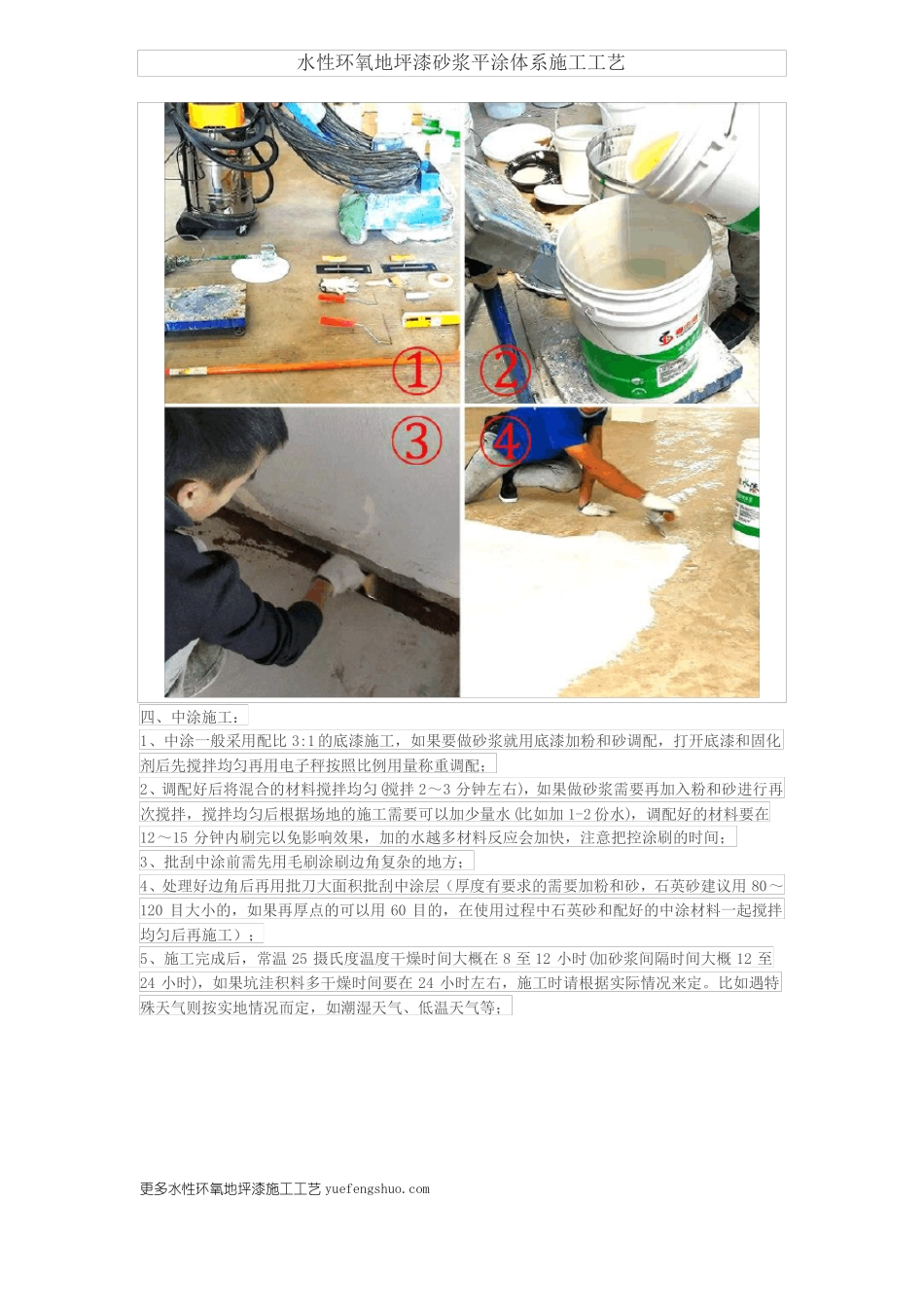

com水性环氧地坪漆砂浆平涂体系施工工艺四、中涂施工:1、中涂一般采用配比3:1的底漆施工,如果要做砂浆就用底漆加粉和砂调配,打开底漆和固化剂后先搅拌均匀再用电子秤按照比例用量称重调配;2、调配好后将混合的材料搅拌均匀(搅拌2~3分钟左右),如果做砂浆需要再加入粉和砂进行再次搅拌,搅拌均匀后根据场地的施工需要可以加少量水(比如加1-2份水),调配好的材料要
