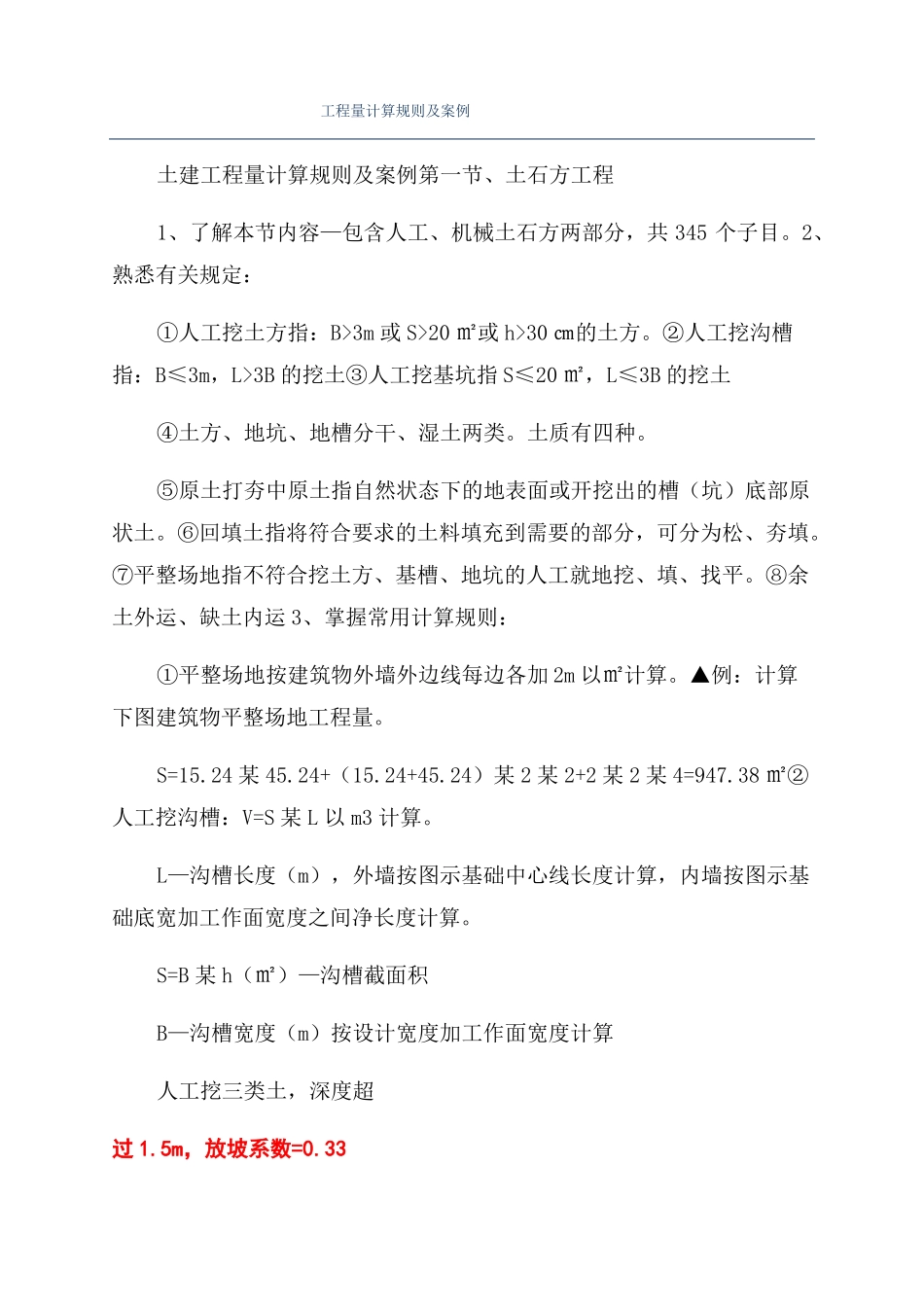

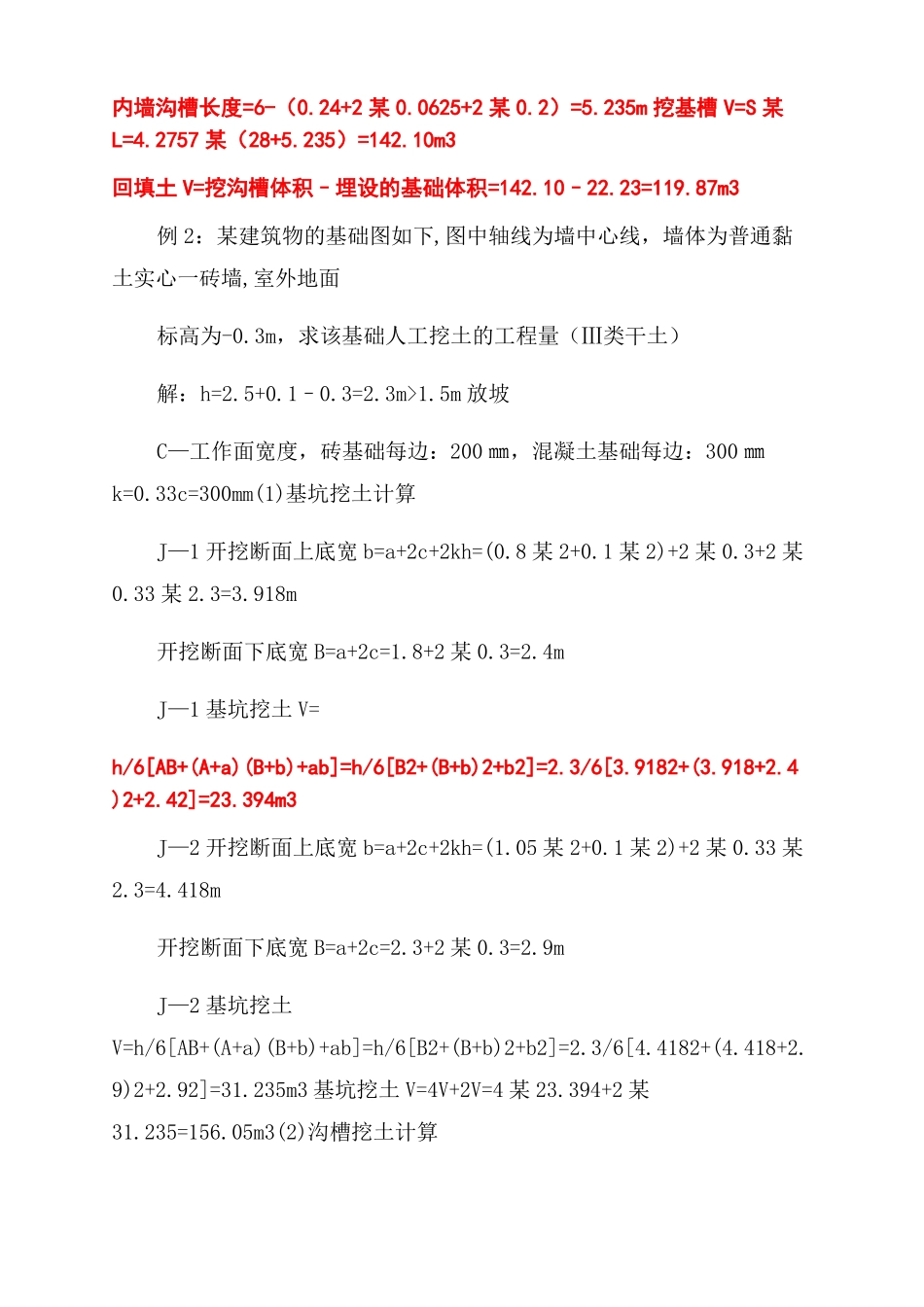

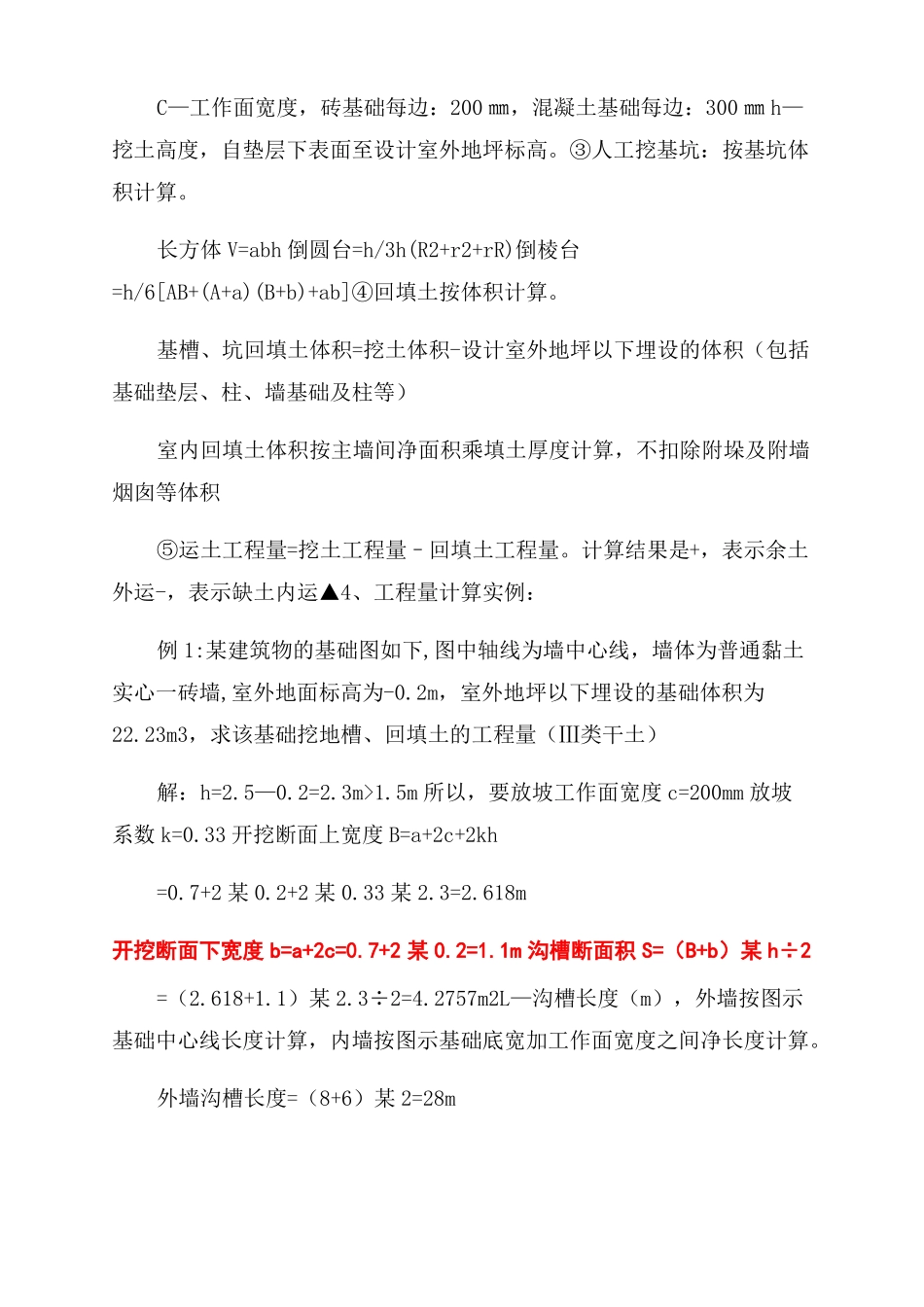

工程量计算规则及案例土建工程量计算规则及案例第一节、土石方工程1、了解本节内容—包含人工、机械土石方两部分,共345个子目。2、熟悉有关规定:①人工挖土方指:B>3m或S>20㎡或h>30㎝的土方。②人工挖沟槽指:B≤3m,L>3B的挖土③人工挖基坑指S≤20㎡,L≤3B的挖土④土方、地坑、地槽分干、湿土两类。土质有四种。⑤原土打夯中原土指自然状态下的地表面或开挖出的槽(坑)底部原状土。⑥回填土指将符合要求的土料填充到需要的部分,可分为松、夯填。⑦平整场地指不符合挖土方、基槽、地坑的人工就地挖、填、找平。⑧余土外运、缺土内运3、掌握常用计算规则:①平整场地按建筑物外墙外边线每边各加2m以㎡计算。▲例:计算下图建筑物平整场地工程量。S=15.24某45.24+(15.24+45.24)某2某2+2某2某4=947.38㎡②人工挖沟槽:V=S某L以m3计算。L—沟槽长度(m),外墙按图示基础中心线长度计算,内墙按图示基础底宽加工作面宽度之间净长度计算。S=B某h(㎡)—沟槽截面积B—沟槽宽度(m)按设计宽度加工作面宽度计算人工挖三类土,深度超过1.5m,放坡系数=0.33C—工作面宽度,砖基础每边:200㎜,混凝土基础每边:300㎜h—挖土高度,自垫层下表面至设计室外地坪标高。③人工挖基坑:按基坑体积计算。长方体V=abh倒圆台=h/3h(R2+r2+rR)倒棱台=h/6[AB+(A+a)(B+b)+ab]④回填土按体积计算。基槽、坑回填土体积=挖土体积-设计室外地坪以下埋设的体积(包括基础垫层、柱、墙基础及柱等)室内回填土体积按主墙间净面积乘填土厚度计算,不扣除附垛及附墙烟囱等体积⑤运土工程量=挖土工程量–回填土工程量。计算结果是+,表示余土外运-,表示缺土内运▲4、工程量计算实例:例1:某建筑物的基础图如下,图中轴线为墙中心线,墙体为普通黏土实心一砖墙,室外地面标高为-0.2m,室外地坪以下埋设的基础体积为22.23m3,求该基础挖地槽、回填土的工程量(Ⅲ类干土)解:h=2.5—0.2=2.3m>1.5m所以,要放坡工作面宽度c=200mm放坡系数k=0.33开挖断面上宽度B=a+2c+2kh=0.7+2某0.2+2某0.33某2.3=2.618m开挖断面下宽度b=a+2c=0.7+2某0.2=1.1m沟槽断面积S=(B+b)某h÷2=(2.618+1.1)某2.3÷2=4.2757m2L—沟槽长度(m),外墙按图示基础中心线长度计算,内墙按图示基础底宽加工作面宽度之间净长度计算。外墙沟槽长度=(8+6)某2=28m内墙沟槽长度=6-(0.24+2某0.0625+2某0.2)=5.235m挖基槽V=S某L=4.2757某(28+5.235)=142.10m3回填土V=挖沟槽体积–埋设的基础体积=142.10–22.23=119.87m3例2:某建筑物的基础图如下,图中轴线为墙中心线,墙体为普通黏土实心一砖墙,室外地面标高为-0.3m,求该基础人工挖土的工程量(Ⅲ类干土)解:h=2.5+0.1–0.3=2.3m>1.5m放坡C—工作面宽度,砖基础每边:200㎜,混凝土基础每边:300㎜k=0.33c=300mm(1)基坑挖土计算J—1开挖断面上底宽b=a+2c+2kh=(0.8某2+0.1某2)+2某0.3+2某0.33某2.3=3.918m开挖断面下底宽B=a+2c=1.8+2某0.3=2.4mJ—1基坑挖土V=h/6[AB+(A+a)(B+b)+ab]=h/6[B2+(B+b)2+b2]=2.3/6[3.9182+(3.918+2.4)2+2.42]=23.394m3J—2开挖断面上底宽b=a+2c+2kh=(1.05某2+0.1某2)+2某0.33某2.3=4.418m开挖断面下底宽B=a+2c=2.3+2某0.3=2.9mJ—2基坑挖土V=h/6[AB+(A+a)(B+b)+ab]=h/6[B2+(B+b)2+b2]=2.3/6[4.4182+(4.418+2.9)2+2.92]=31.235m3基坑挖土V=4V+2V=4某23.394+2某31.235=156.05m3(2)沟槽挖土计算开挖断面上底宽b=a+2c+2kh=0.7+2某0.3+2某0.33某(2.5–0.3)=2.752m开挖断面下底宽B=a+2c=0.7+2某0.3=1.3m沟槽长度=2某(8–2.2–2.7)+2某(6–2某1.18)+(6-2某1.43)=16.62m沟槽挖土V=(2.752+1.3)某2.2某某16.62=74.08m3答:该基础挖基坑土156.05m3;挖沟槽土74.08m3.第二节打桩及基础垫层工程1、了解本节内容—分打桩及基础垫层两个部分,共122个子目。2、熟悉有关规定:①本节适用于一般工业与民用建筑工程的桩基础,不适用于水工建筑、公路、桥梁工程,不适用于支架上、室内打桩。②打桩机的类别、规格,土壤级别在执行中不换算。③单位工程的打桩工程量小于规定数量时,其人工、机械某1.25④现场实际发生打桩、送桩后场地隆起土的清除及填桩孔的处理要另行计算。⑤送桩:利...
