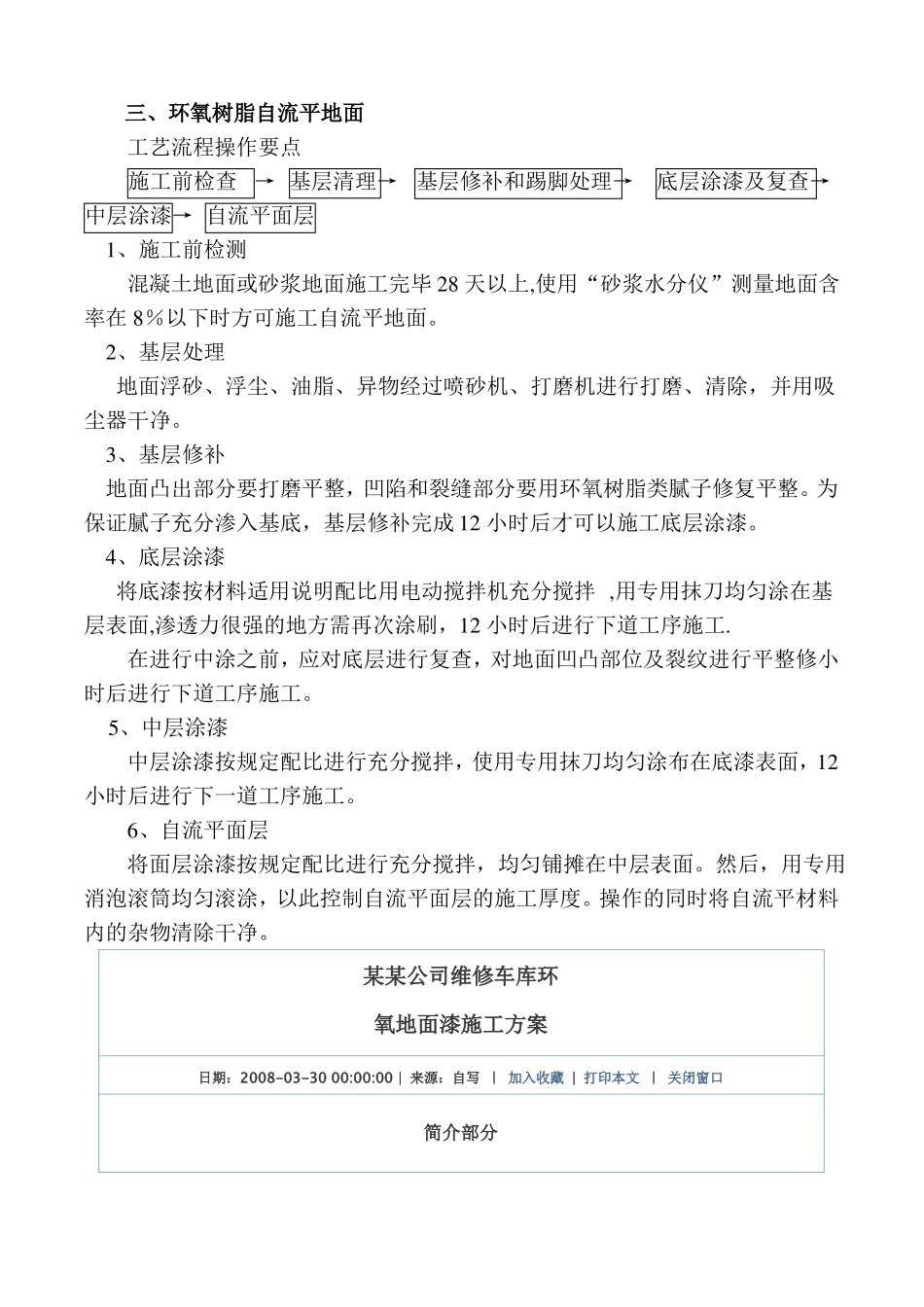

三、环氧树脂自流平地面工艺流程操作要点施工前检查→基层清理→基层修补和踢脚处理→底层涂漆及复查→中层涂漆→自流平面层1、施工前检测混凝土地面或砂浆地面施工完毕28天以上,使用“砂浆水分仪”测量地面含率在8%以下时方可施工自流平地面
2、基层处理地面浮砂、浮尘、油脂、异物经过喷砂机、打磨机进行打磨、清除,并用吸尘器干净
3、基层修补地面凸出部分要打磨平整,凹陷和裂缝部分要用环氧树脂类腻子修复平整
为保证腻子充分渗入基底,基层修补完成12小时后才可以施工底层涂漆
4、底层涂漆将底漆按材料适用说明配比用电动搅拌机充分搅拌,用专用抹刀均匀涂在基层表面,渗透力很强的地方需再次涂刷,12小时后进行下道工序施工
在进行中涂之前,应对底层进行复查,对地面凹凸部位及裂纹进行平整修小时后进行下道工序施工
5、中层涂漆中层涂漆按规定配比进行充分搅拌,使用专用抹刀均匀涂布在底漆表面,12小时后进行下一道工序施工
6、自流平面层将面层涂漆按规定配比进行充分搅拌,均匀铺摊在中层表面
然后,用专用消泡滚筒均匀滚涂,以此控制自流平面层的施工厚度
操作的同时将自流平材料内的杂物清除干净

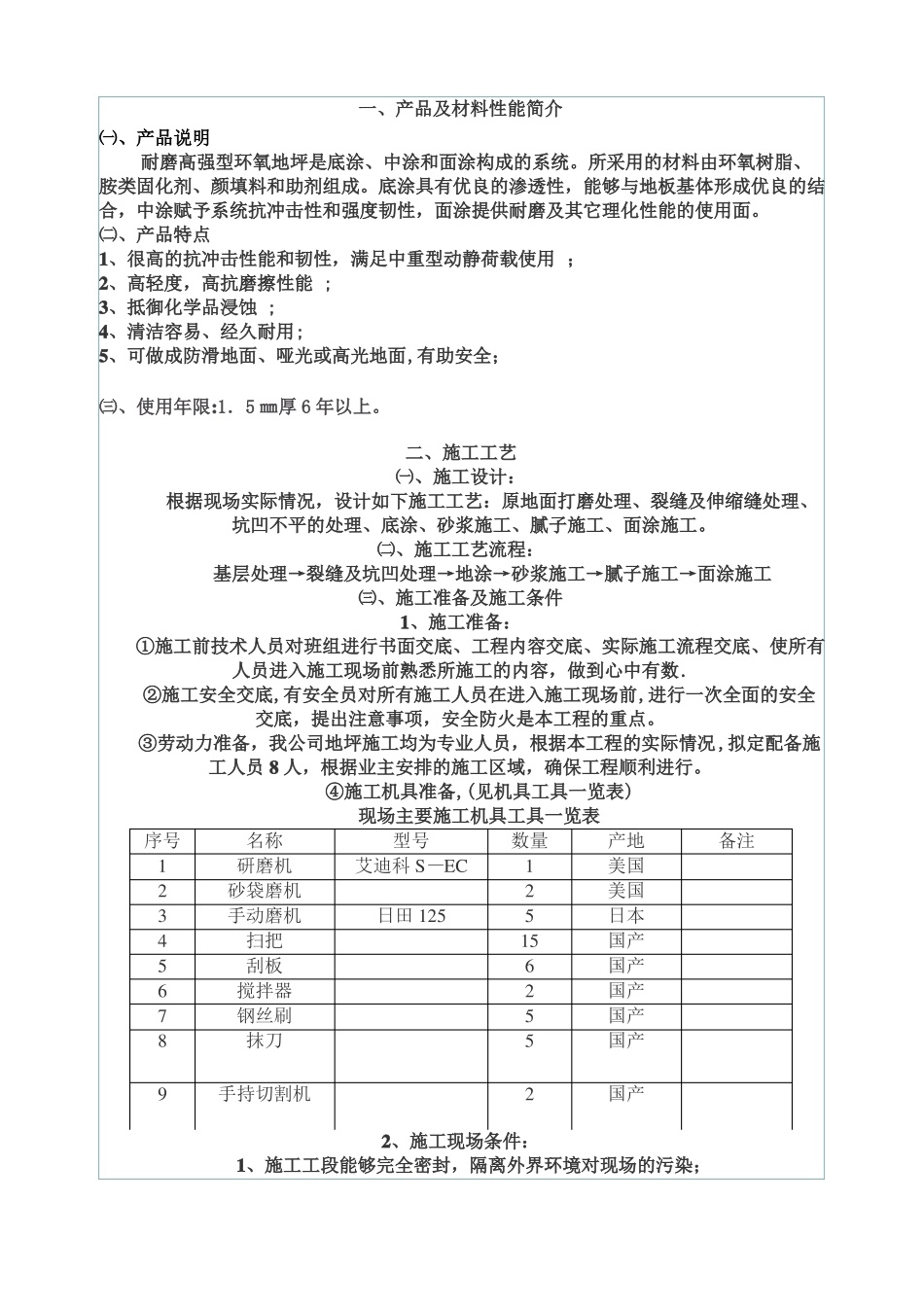

某某公司维修车库环氧地面漆施工方案日期:2008-03-3000:00:00|来源:自写|加入收藏|打印本文|关闭窗口简介部分一、产品及材料性能简介㈠、产品说明耐磨高强型环氧地坪是底涂、中涂和面涂构成的系统
所采用的材料由环氧树脂、胺类固化剂、颜填料和助剂组成
底涂具有优良的渗透性,能够与地板基体形成优良的结合,中涂赋予系统抗冲击性和强度韧性,面涂提供耐磨及其它理化性能的使用面
㈡、产品特点1、很高的抗冲击性能和韧性,满足中重型动静荷载使用;2、高轻度,高抗磨擦性能;3、抵御化学品浸蚀;4、清洁容易、经久耐用;5、可做成防滑地面、哑光或高光地面,有助安全;㈢、使用年限:1.5㎜厚6年以上
二、施工工艺㈠、施工设计:根据现场实
