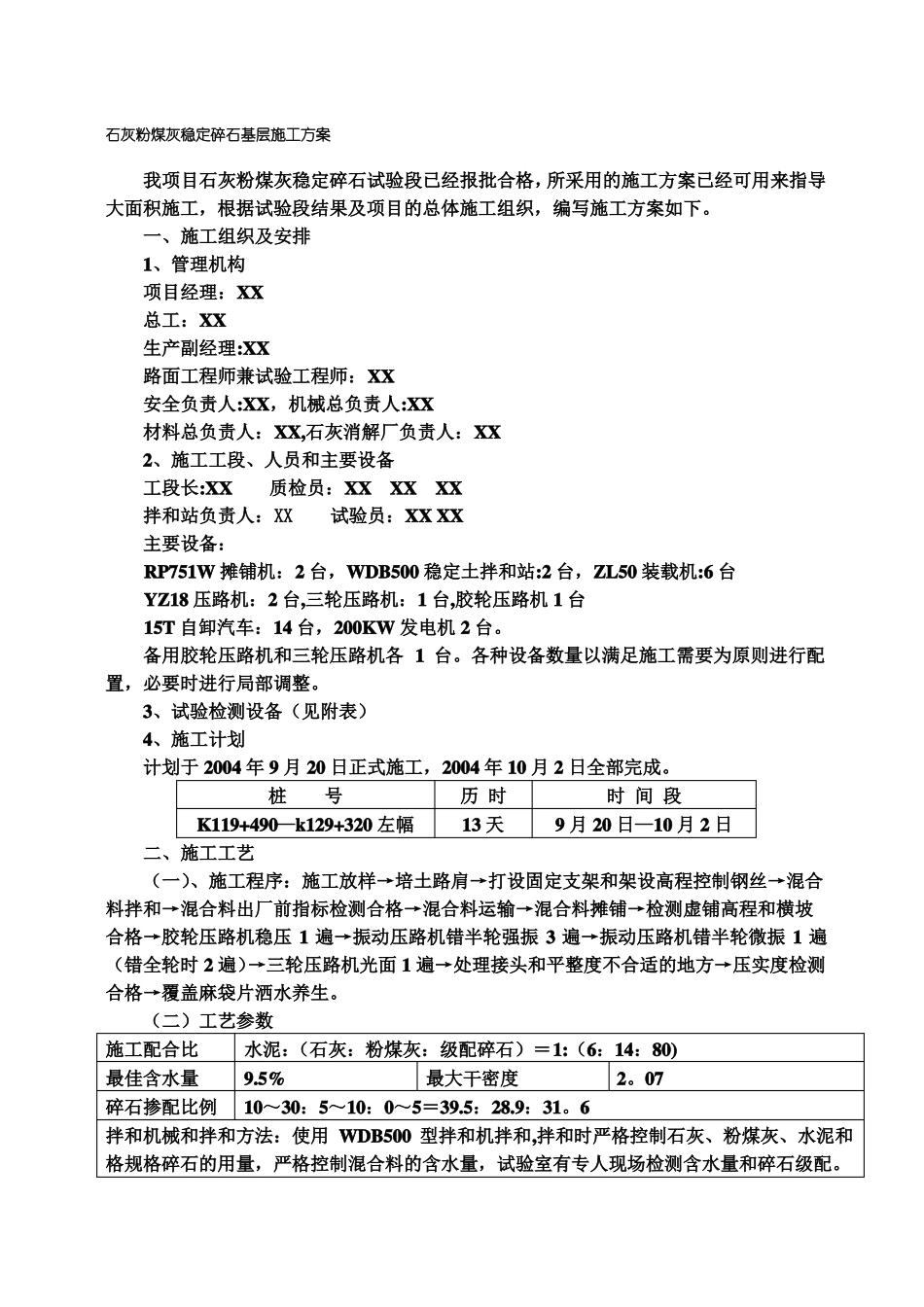

石灰粉煤灰稳定碎石基层施工方案我项目石灰粉煤灰稳定碎石试验段已经报批合格,所采用的施工方案已经可用来指导大面积施工,根据试验段结果及项目的总体施工组织,编写施工方案如下
一、施工组织及安排1、管理机构项目经理:XX总工:XX生产副经理:XX路面工程师兼试验工程师:XX安全负责人:XX,机械总负责人:XX材料总负责人:XX,石灰消解厂负责人:XX2、施工工段、人员和主要设备工段长:XX质检员:XXXXXX拌和站负责人:XX试验员:XXXX主要设备:RP751W摊铺机:2台,WDB500稳定土拌和站:2台,ZL50装载机:6台YZ18压路机:2台,三轮压路机:1台,胶轮压路机1台15T自卸汽车:14台,200KW发电机2台
备用胶轮压路机和三轮压路机各1台
各种设备数量以满足施工需要为原则进行配置,必要时进行局部调整
3、试验检测设备(见附表)4、施工计划计划于2004年9月20日正式施工,2004年10月2日全部完成
桩号K119+490—k129+320左幅历时13天时间段9月20日—10月2日二、施工工艺(一)、施工程序:施工放样→培土路肩→打设固定支架和架设高程控制钢丝→混合料拌和→混合料出厂前指标检测合格→混合料运输→混合料摊铺→检测虚铺高程和横坡合格→胶轮压路机稳压1遍→振动压路机错半轮强振3遍→振动压路机错半轮微振1遍(错全轮时2遍)→三轮压路机光面1遍→处理接头和平整度不合适的地方→压实度检测合格→覆盖麻袋片洒水养生
(二)工艺参数施工配合比最佳含水量碎石掺配比例水泥:(石灰:粉煤灰:级配碎石)=1:(6:14:80)9
5%最大干密度2
0710~30:5~10:0~5=39
6拌和机械和拌和方法:使用WDB500型拌和机拌和,拌和时严格控制石灰、粉煤灰、水泥和格规格碎石的用量,严格控制混合料的含水量,试验室有专人现场检测含水量和碎石级配
