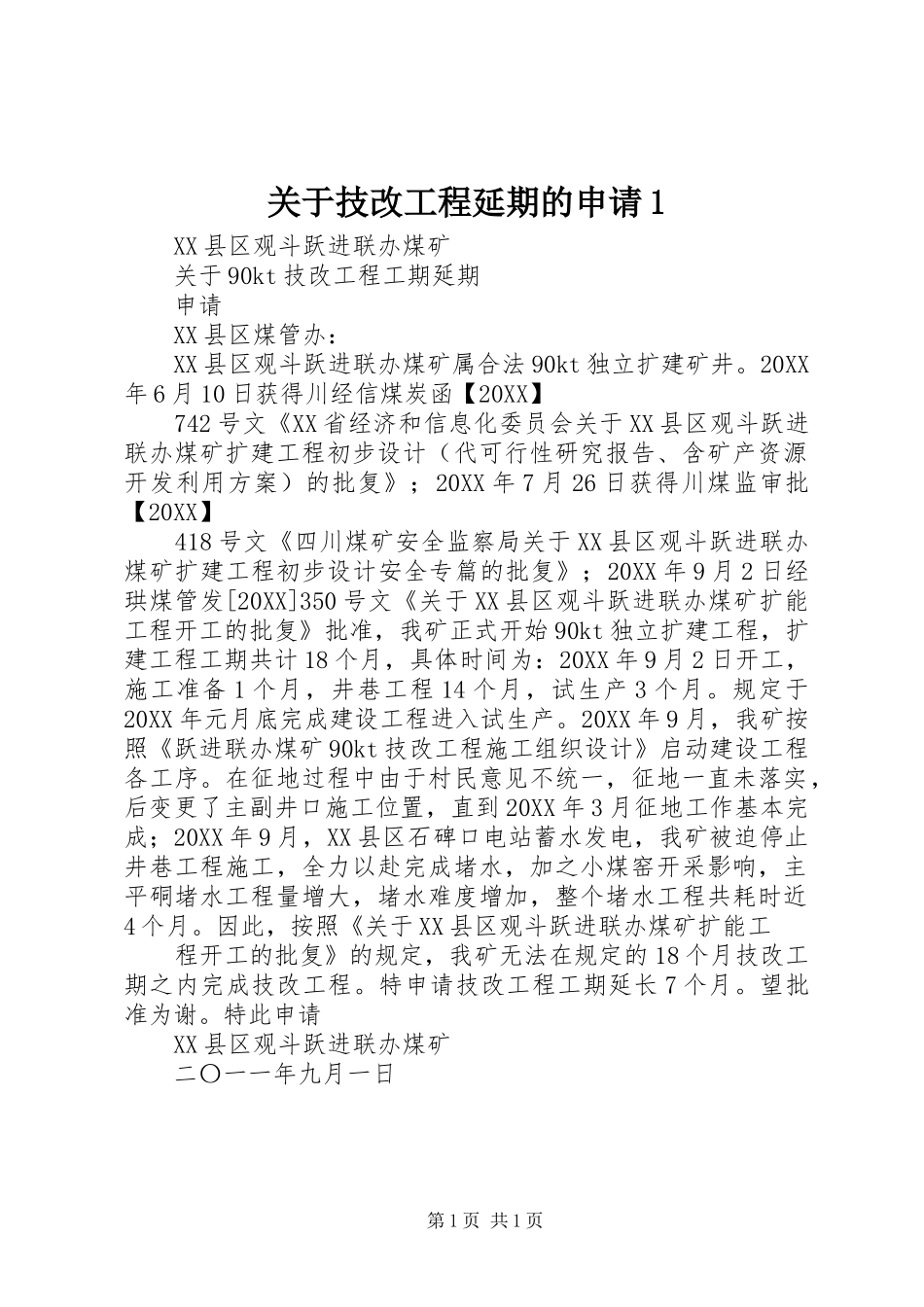

关于技改工程延期的申请1XX县区观斗跃进联办煤矿关于90kt技改工程工期延期申请XX县区煤管办:XX县区观斗跃进联办煤矿属合法90kt独立扩建矿井。20XX年6月10日获得川经信煤炭函【20XX】742号文《XX省经济和信息化委员会关于XX县区观斗跃进联办煤矿扩建工程初步设计(代可行性研究报告、含矿产资源开发利用方案)的批复》;20XX年7月26日获得川煤监审批【20XX】418号文《四川煤矿安全监察局关于XX县区观斗跃进联办煤矿扩建工程初步设计安全专篇的批复》;20XX年9月2日经珙煤管发[20XX]350号文《关于XX县区观斗跃进联办煤矿扩能工程开工的批复》批准,我矿正式开始90kt独立扩建工程,扩建工程工期共计18个月,具体时间为:20XX年9月2日开工,施工准备1个月,井巷工程14个月,试生产3个月。规定于20XX年元月底完成建设工程进入试生产。20XX年9月,我矿按照《跃进联办煤矿90kt技改工程施工组织设计》启动建设工程各工序。在征地过程中由于村民意见不统一,征地一直未落实,后变更了主副井口施工位置,直到20XX年3月征地工作基本完成;20XX年9月,XX县区石碑口电站蓄水发电,我矿被迫停止井巷工程施工,全力以赴完成堵水,加之小煤窑开采影响,主平硐堵水工程量增大,堵水难度增加,整个堵水工程共耗时近4个月。因此,按照《关于XX县区观斗跃进联办煤矿扩能工程开工的批复》的规定,我矿无法在规定的18个月技改工期之内完成技改工程。特申请技改工程工期延长7个月。望批准为谢。特此申请XX县区观斗跃进联办煤矿二〇一一年九月一日第1页共1页
