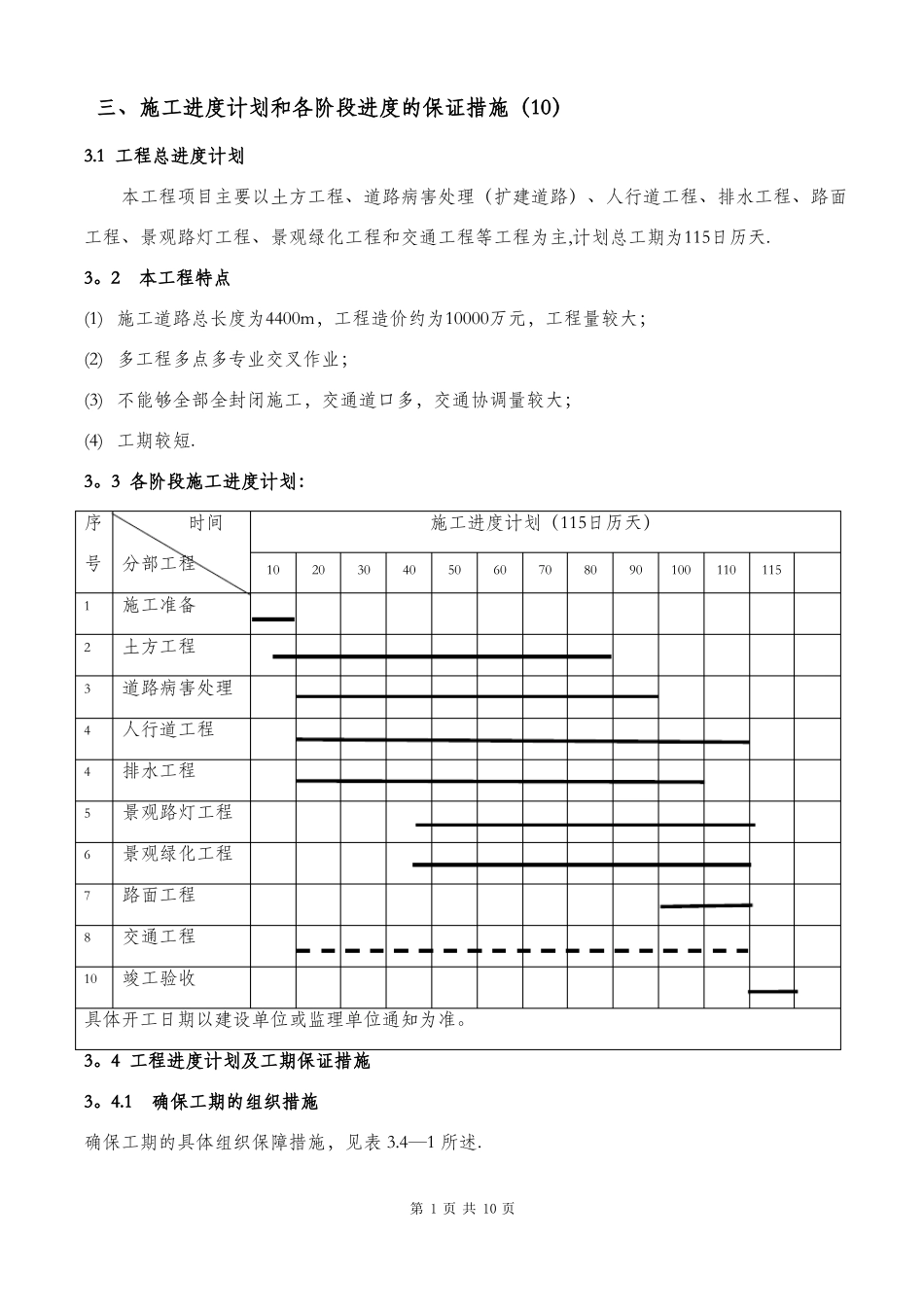

三、施工进度计划和各阶段进度的保证措施(10)3
1工程总进度计划本工程项目主要以土方工程、道路病害处理(扩建道路)、人行道工程、排水工程、路面工程、景观路灯工程、景观绿化工程和交通工程等工程为主,计划总工期为115日历天
2本工程特点(1)施工道路总长度为4400m,工程造价约为10000万元,工程量较大;(2)多工程多点多专业交叉作业;(3)不能够全部全封闭施工,交通道口多,交通协调量较大;(4)工期较短
3各阶段施工进度计划:序时间10203040施工进度计划(115日历天)5060708090100110115号分部工程12344567810施工准备土方工程道路病害处理人行道工程排水工程景观路灯工程景观绿化工程路面工程交通工程竣工验收具体开工日期以建设单位或监理单位通知为准
4工程进度计划及工期保证措施3

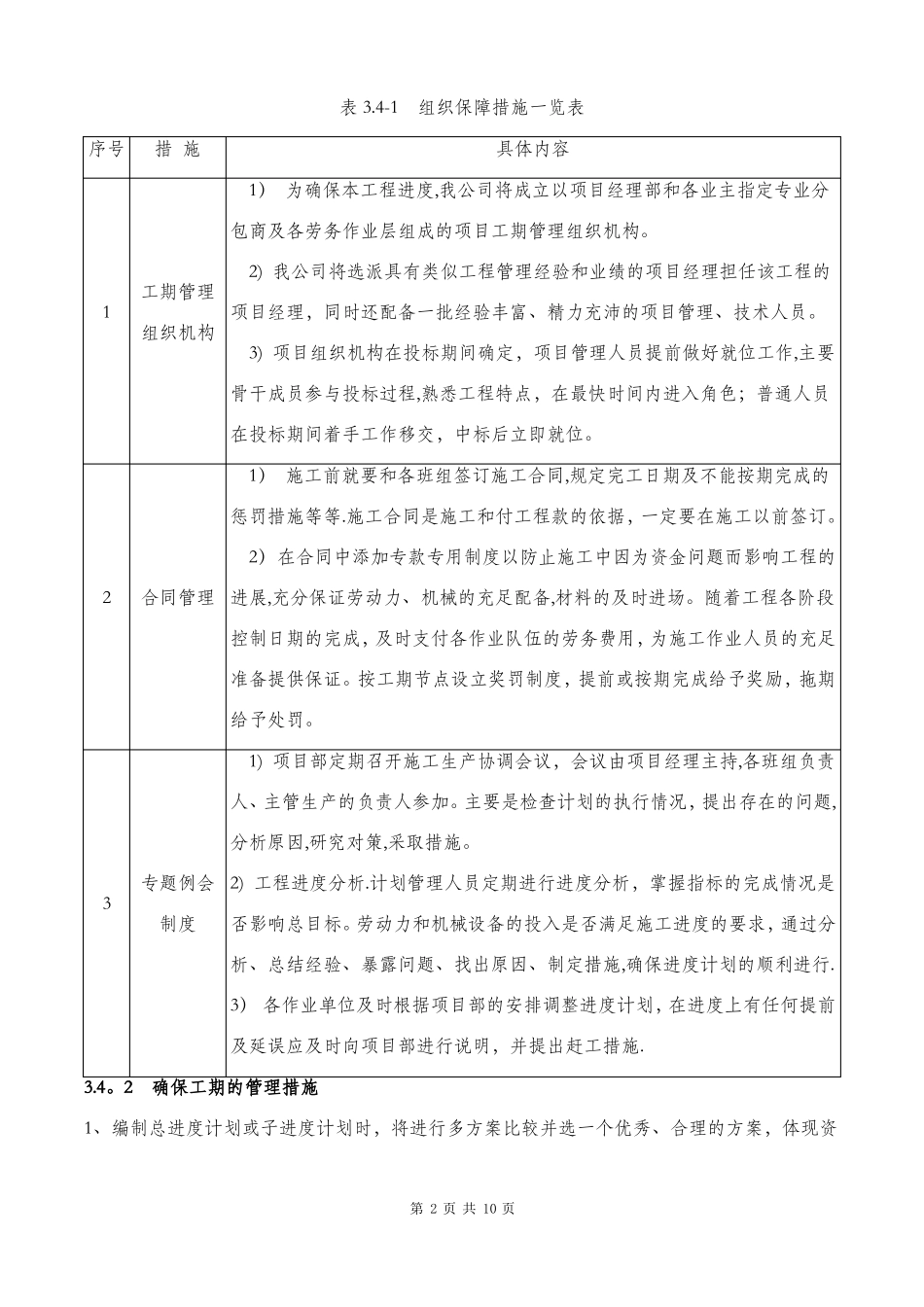

1确保工期的组织措施确保工期的具体组织保障措施,见表3
第1页共10页表3
4-1组织保障措施一览表序号措施具体内容1)为确保本工程进度,我公司将成立以项目经理部和各业主指定专业分包商及各劳务作业层组成的项目工期管理组织机构
工期管理组织机构2)我公司将选派具有类似工程管理经验和业绩的项目经理担任该工程的项目经理,同时还配备一批经验丰富、精力充沛的项目管理、技术人员
3)项目组织机构在投标期间确定,项目管理人员提前做好就位工作,主要骨干成员参与投标过程,熟悉工程特点,在最快时间内进入角色;普通人员在投标期间着手工作移交,中标后立即就位
1)施工前就要和各班组签订施工合同,规定完工日期及不能按期完成的惩罚措施等等
施工合同是施工和付工程款的依据,一定要在施工以前签订
2)在合同中添加专款专用制度以防止施工中因为资金问题而影响工程的2合同管理进展,充分保证劳动力、机械的充足配备,材料的及时进场
随着工程各阶段控制日期的完成,及时支付各作业队
