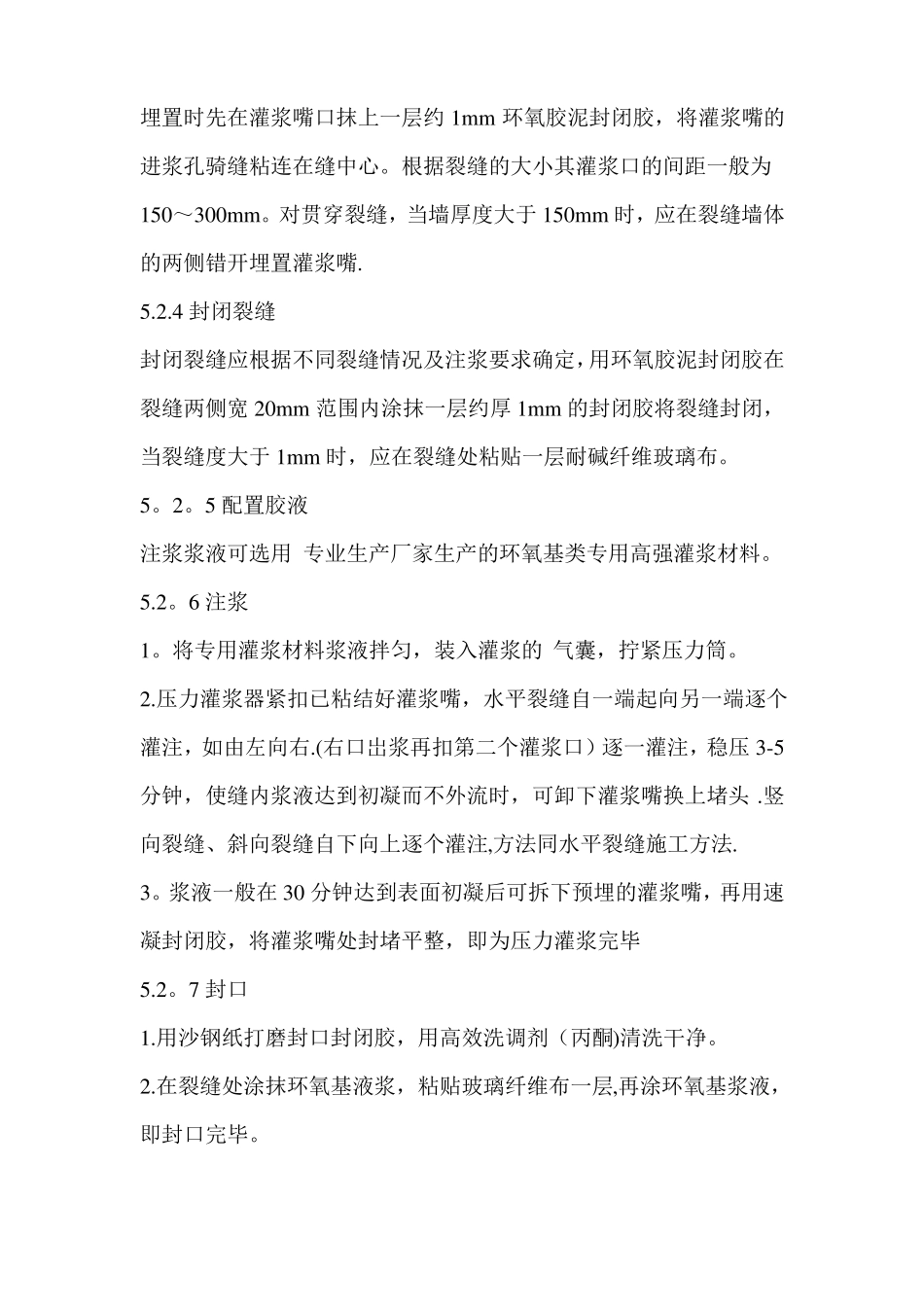

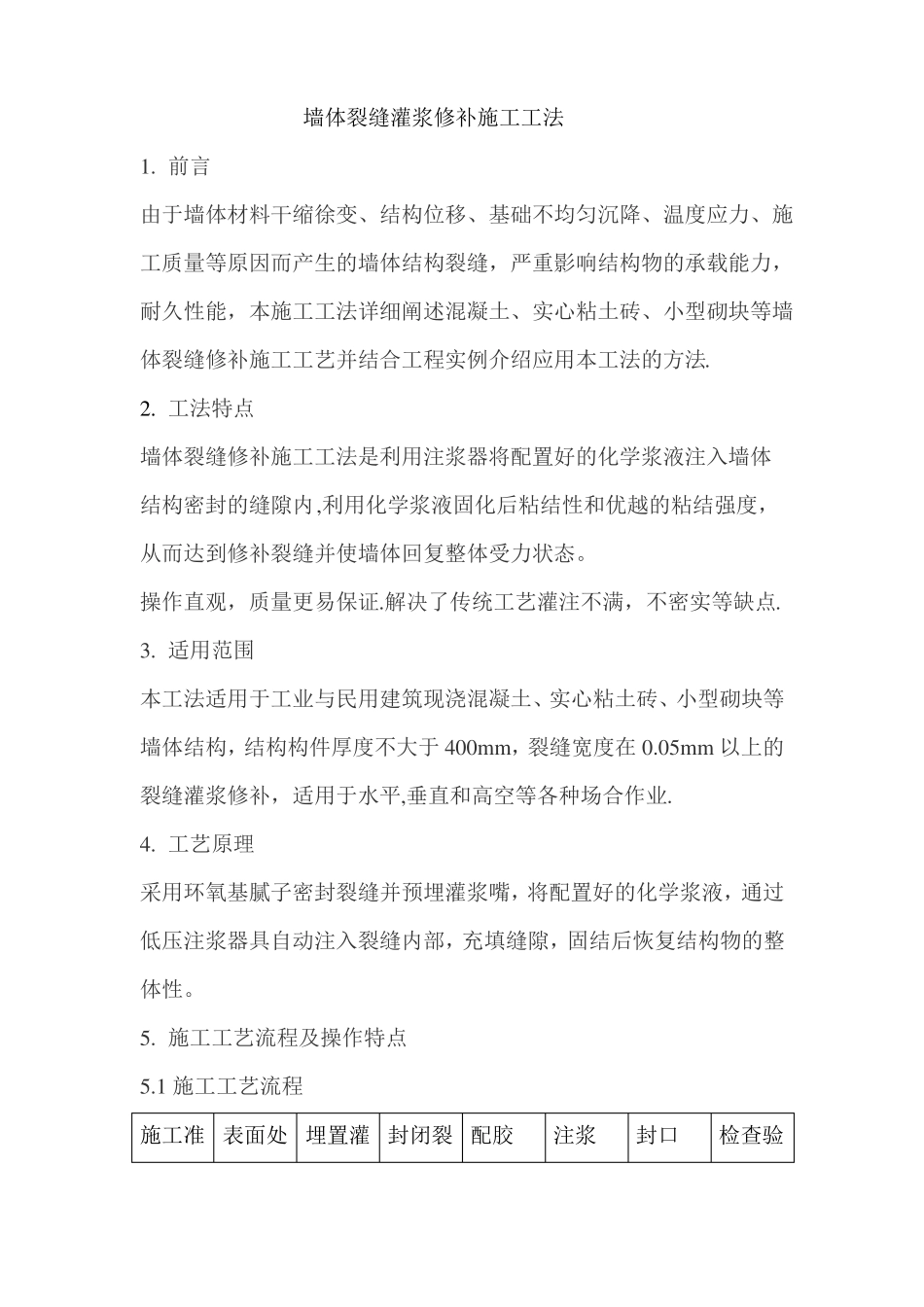

墙体裂缝灌浆修补施工工法1.前言由于墙体材料干缩徐变、结构位移、基础不均匀沉降、温度应力、施工质量等原因而产生的墙体结构裂缝,严重影响结构物的承载能力,耐久性能,本施工工法详细阐述混凝土、实心粘土砖、小型砌块等墙体裂缝修补施工工艺并结合工程实例介绍应用本工法的方法.2.工法特点墙体裂缝修补施工工法是利用注浆器将配置好的化学浆液注入墙体结构密封的缝隙内,利用化学浆液固化后粘结性和优越的粘结强度,从而达到修补裂缝并使墙体回复整体受力状态。操作直观,质量更易保证.解决了传统工艺灌注不满,不密实等缺点.3.适用范围本工法适用于工业与民用建筑现浇混凝土、实心粘土砖、小型砌块等墙体结构,结构构件厚度不大于400mm,裂缝宽度在0.05mm以上的裂缝灌浆修补,适用于水平,垂直和高空等各种场合作业.4.工艺原理采用环氧基腻子密封裂缝并预埋灌浆嘴,将配置好的化学浆液,通过低压注浆器具自动注入裂缝内部,充填缝隙,固结后恢复结构物的整体性。5.施工工艺流程及操作特点5.1施工工艺流程施工准表面处埋置灌封闭裂配胶注浆封口检查验备理浆嘴缝收5.2操作要点5。2。1施工准备1.根据混凝土、实心粘土砖、小型砌块等墙体结构裂缝的部位,分析裂缝产生的原因,在消除造成裂缝的原因、裂缝稳定不再继续扩大后,根据灌浆修补的工艺原理,成立质量管理小组,做好人员,材料,设备等的准备工作。2.技术准备1)施工技术安全要求,注浆方法,操作工艺,质量控制的交底及劳动力的组织安排。2)岗位培训:注浆材料性能,特点及要求,注浆器的操作要求和施工工艺顺序。3.作业条件1)墙体结构稳定和强度达到设计要求.2)墙体表面应干燥、洁净,杂质及破损部位处理完毕。3)施工温度在50C以上。5。2.2表面处理1。清除裂缝两侧各50mm宽范围内的浮浆,残留砂浆,油渍及松散杂物,并将粉尘,浮灰清理干净.2。清洗:用高纯度洗洁剂(丙酮及有机溶剂)沿裂缝开口两边清洗,使缝中粉尘挥发。保持干燥5。2.3埋置灌浆嘴埋置时先在灌浆嘴口抹上一层约1mm环氧胶泥封闭胶,将灌浆嘴的进浆孔骑缝粘连在缝中心。根据裂缝的大小其灌浆口的间距一般为150~300mm。对贯穿裂缝,当墙厚度大于150mm时,应在裂缝墙体的两侧错开埋置灌浆嘴.5.2.4封闭裂缝封闭裂缝应根据不同裂缝情况及注浆要求确定,用环氧胶泥封闭胶在裂缝两侧宽20mm范围内涂抹一层约厚1mm的封闭胶将裂缝封闭,当裂缝度大于1mm时,应在裂缝处粘贴一层耐碱纤维玻璃布。5。2。5配置胶液注浆浆液可选用专业生产厂家生产的环氧基类专用高强灌浆材料。5.2。6注浆1。将专用灌浆材料浆液拌匀,装入灌浆的气囊,拧紧压力筒。2.压力灌浆器紧扣已粘结好灌浆嘴,水平裂缝自一端起向另一端逐个灌注,如由左向右.(右口岀浆再扣第二个灌浆口)逐一灌注,稳压3-5分钟,使缝内浆液达到初凝而不外流时,可卸下灌浆嘴换上堵头.竖向裂缝、斜向裂缝自下向上逐个灌注,方法同水平裂缝施工方法.3。浆液一般在30分钟达到表面初凝后可拆下预埋的灌浆嘴,再用速凝封闭胶,将灌浆嘴处封堵平整,即为压力灌浆完毕5.2。7封口1.用沙钢纸打磨封口封闭胶,用高效洗调剂(丙酮)清洗干净。2.在裂缝处涂抹环氧基液浆,粘贴玻璃纤维布一层,再涂环氧基浆液,即封口完毕。5.2。8检查验收灌浆结束后,及时检查灌浆修补的效果和质量,发现缺陷应及时补救,确保工程质量。5。3劳动力组织安排情况劳动力组织安排表:序号单项工程|所需人数棟123456管理人员技术人员施工员安全员操作工普工合计11113411岗位培训情备注况已参加培训已参加培训已参加培训已参加培训已参加培训已参加培训已参加培训注:以上为基本配备人员,视裂缝修补工作量的大小,操作人员可做增减.材料与设备6.0.1本工法无需特别说明的材料,均应采用专业生产厂家生产的环氧基高强灌浆材料。6.0。2采用的机具设备见表机具设备表序号1名称规格单位套数量用途注浆用自动压力注手持小型浆器2注浆嘴与注浆器配个套注浆用34台秤小水桶100kg台个秤料用盛料运料用567抹子拌板个块把封口用拌浆用表面处理用钢丝刷或电动磨光机7.质量控制7.1质量控制标准7.1.1质量执行《建筑工程施工质量验收统一标准》、《混泥土结构工程施工及验...
