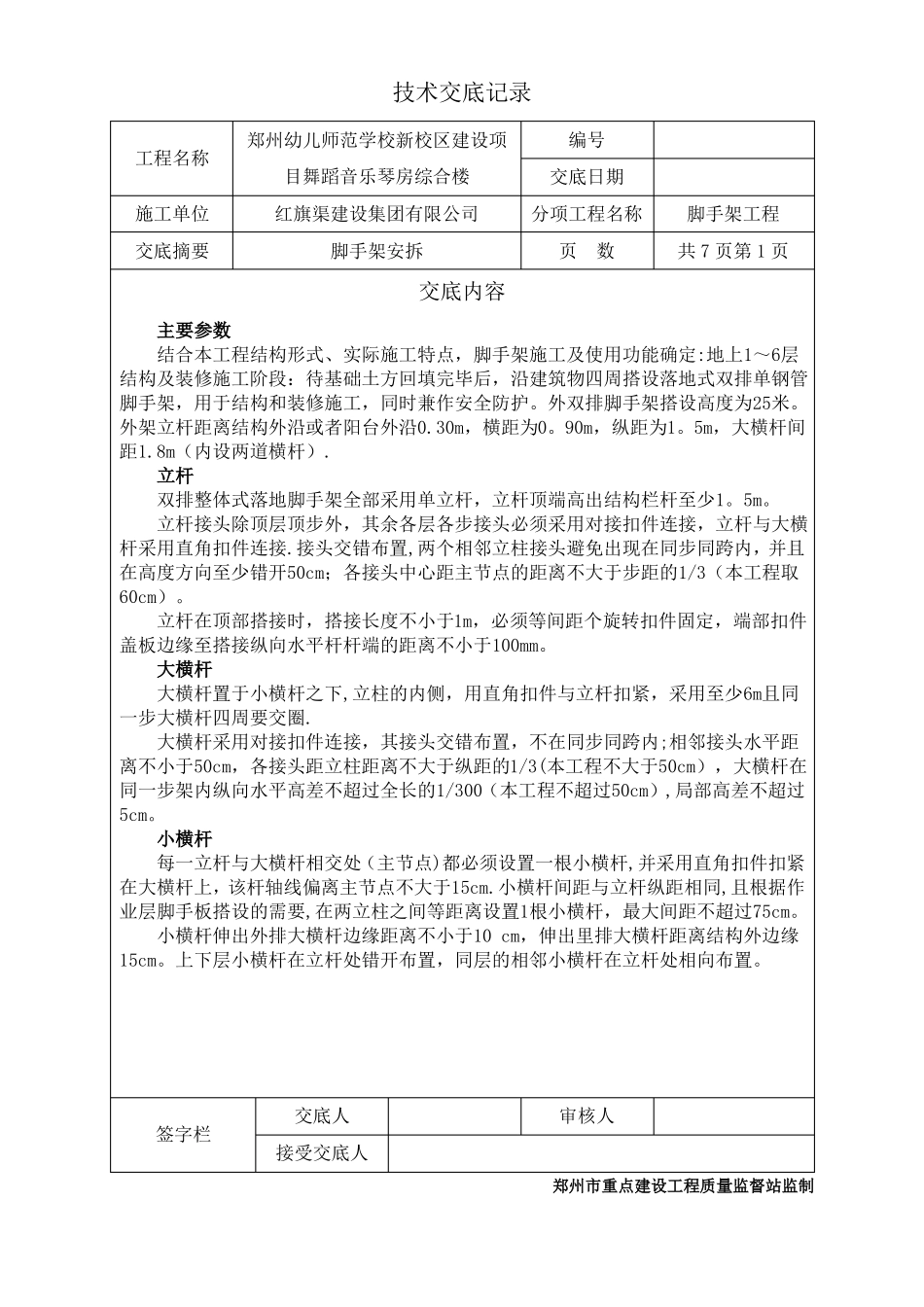

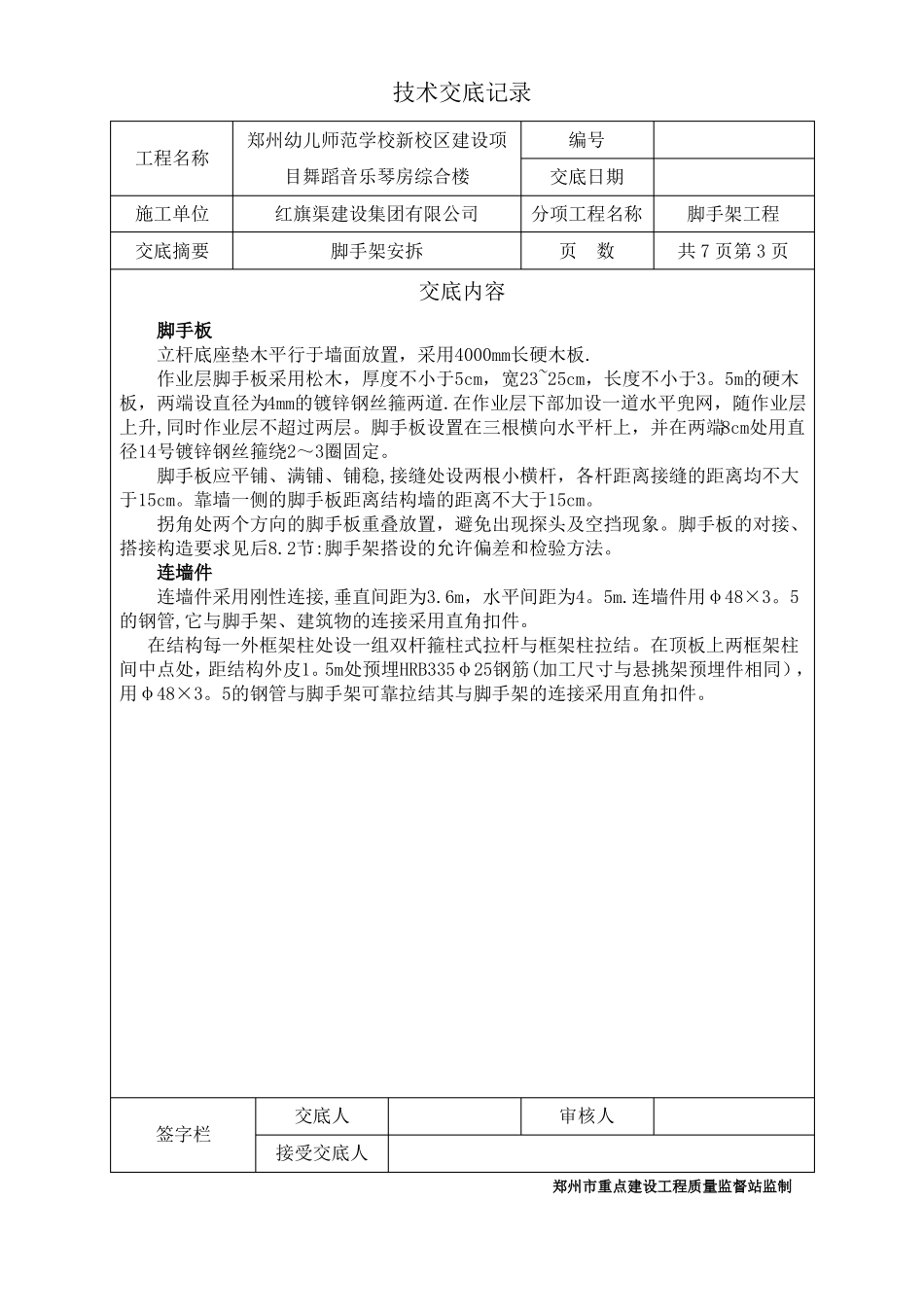

技术交底记录工程名称施工单位交底摘要郑州幼儿师范学校新校区建设项目舞蹈音乐琴房综合楼红旗渠建设集团有限公司脚手架安拆编号交底日期分项工程名称页数脚手架工程共7页第1页交底内容主要参数结合本工程结构形式、实际施工特点,脚手架施工及使用功能确定:地上1~6层结构及装修施工阶段:待基础土方回填完毕后,沿建筑物四周搭设落地式双排单钢管脚手架,用于结构和装修施工,同时兼作安全防护
外双排脚手架搭设高度为25米
外架立杆距离结构外沿或者阳台外沿0
30m,横距为0
90m,纵距为1
5m,大横杆间距1
8m(内设两道横杆)
立杆双排整体式落地脚手架全部采用单立杆,立杆顶端高出结构栏杆至少1
立杆接头除顶层顶步外,其余各层各步接头必须采用对接扣件连接,立杆与大横杆采用直角扣件连接
接头交错布置,两个相邻立柱接头避免出现在同步同跨内,并且在高度方向至少错开50cm;各接头中心距主节点的距离不大于步距的1/3(本工程取60cm)
立杆在顶部搭接时,搭接长度不小于1m,必须等间距个旋转扣件固定,端部扣件盖板边缘至搭接纵向水平杆杆端的距离不小于100mm
大横杆大横杆置于小横杆之下,立柱的内侧,用直角扣件与立杆扣紧,采用至少6m且同一步大横杆四周要交圈
大横杆采用对接扣件连接,其接头交错布置,不在同步同跨内;相邻接头水平距离不小于50cm,各接头距立柱距离不大于纵距的1/3(本工程不大于50cm),大横杆在同一步架内纵向水平高差不超过全长的1/300(本工程不超过50cm),局部高差不超过5cm
小横杆每一立杆与大横杆相交处(主节点)都必须设置一根小横杆,并采用直角扣件扣紧在大横杆上,该杆轴线偏离主节点不大于15cm
小横杆间距与立杆纵距相同,且根据作业层脚手板搭设的需要,在两立柱之间等距离设置1根小横杆,最大间距不超过75cm
小横杆伸出外排大横杆边缘距离不小于10cm,伸出里排大横杆距
