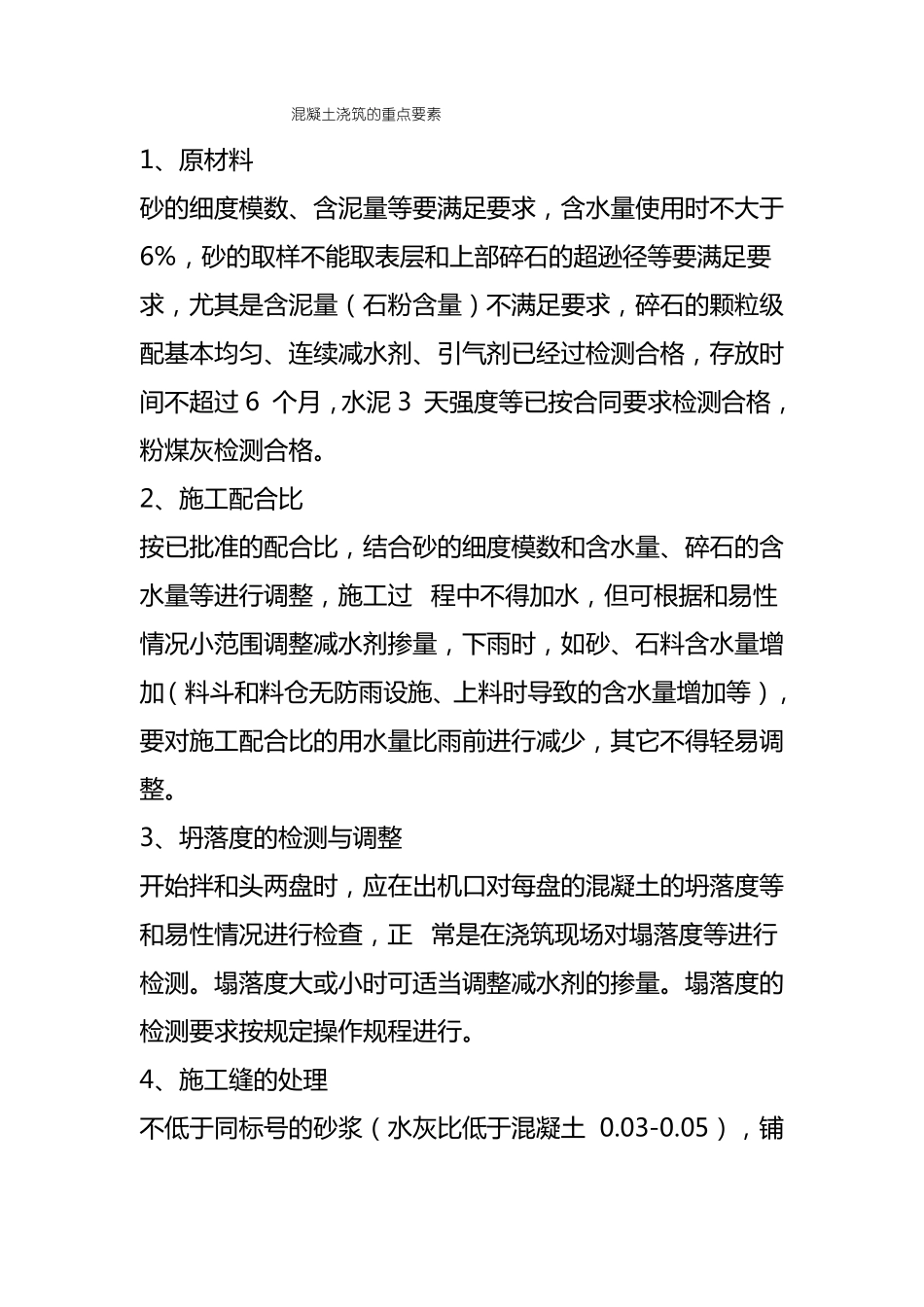

混凝土浇筑的重点要素1、原材料砂的细度模数、含泥量等要满足要求,含水量使用时不大于6%,砂的取样不能取表层和上部碎石的超逊径等要满足要求,尤其是含泥量(石粉含量)不满足要求,碎石的颗粒级配基本均匀、连续减水剂、引气剂已经过检测合格,存放时间不超过6个月,水泥3天强度等已按合同要求检测合格,粉煤灰检测合格

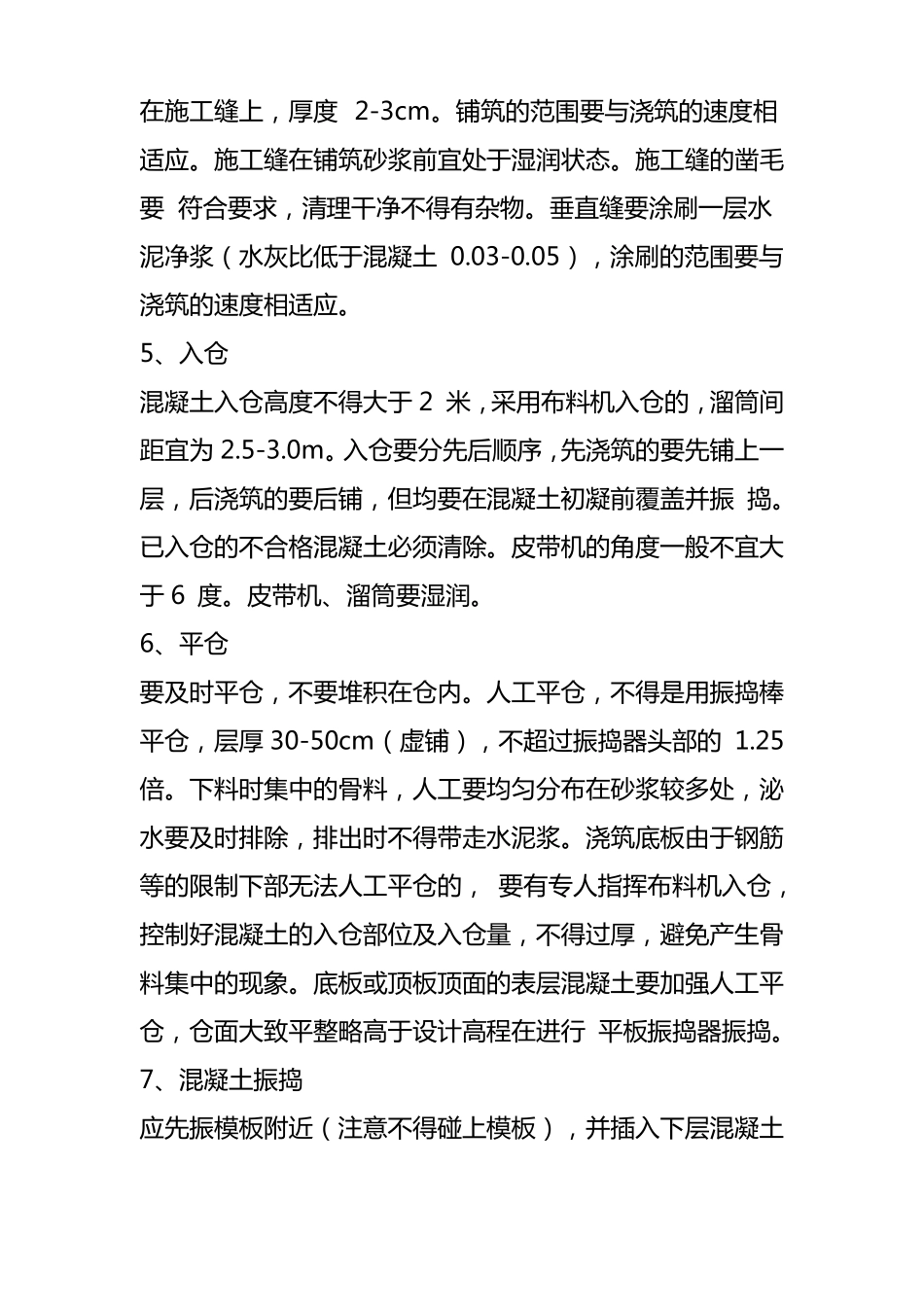

2、施工配合比按已批准的配合比,结合砂的细度模数和含水量、碎石的含水量等进行调整,施工过程中不得加水,但可根据和易性情况小范围调整减水剂掺量,下雨时,如砂、石料含水量增加(料斗和料仓无防雨设施、上料时导致的含水量增加等),要对施工配合比的用水量比雨前进行减少,其它不得轻易调整
3、坍落度的检测与调整开始拌和头两盘时,应在出机口对每盘的混凝土的坍落度等和易性情况进行检查,正常是在浇筑现场对塌落度等进行检测
塌落度大或小时可适当调整减水剂的掺量
塌落度的检测要求按规定操作规程进行
4、施工缝的处理不低于同标号的砂浆(水灰比低于混凝土0
05),铺在施工缝上,厚度2-3cm
铺筑的范围要与浇筑的速度相适应
施工缝在铺筑砂浆前宜处于湿润状态
施工缝的凿毛要符合要求,清理干净不得有杂物
垂直缝要涂刷一层水泥净浆(水灰比低于混凝土0
05),涂刷的范围要与浇筑的速度相适应

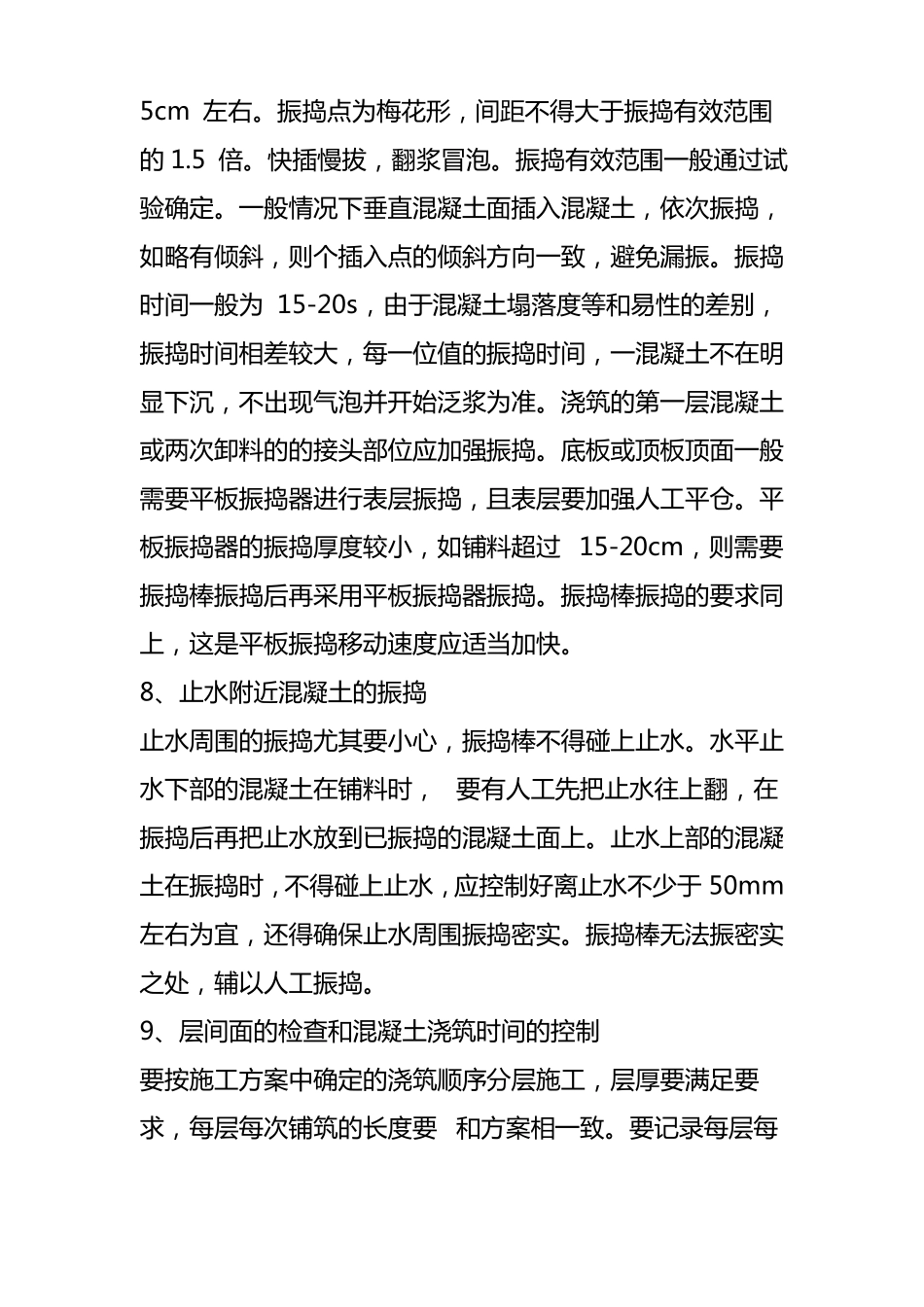

5、入仓混凝土入仓高度不得大于2米,采用布料机入仓的,溜筒间距宜为2
入仓要分先后顺序,先浇筑的要先铺上一层,后浇筑的要后铺,但均要在混凝土初凝前覆盖并振捣
已入仓的不合格混凝土必须清除
皮带机的角度一般不宜大于6度
皮带机、溜筒要湿润
6、平仓要及时平仓,不要堆积在仓内
人工平仓,不得是用振捣棒平仓,层厚30-50cm(虚铺),不超过振捣器头部的1
下料时集中的骨料,人工要均匀分布在砂浆较多处,泌水要及时排除,排出时不得带走水泥浆
浇筑底板由于钢筋等的限制下部无法人工平仓的
