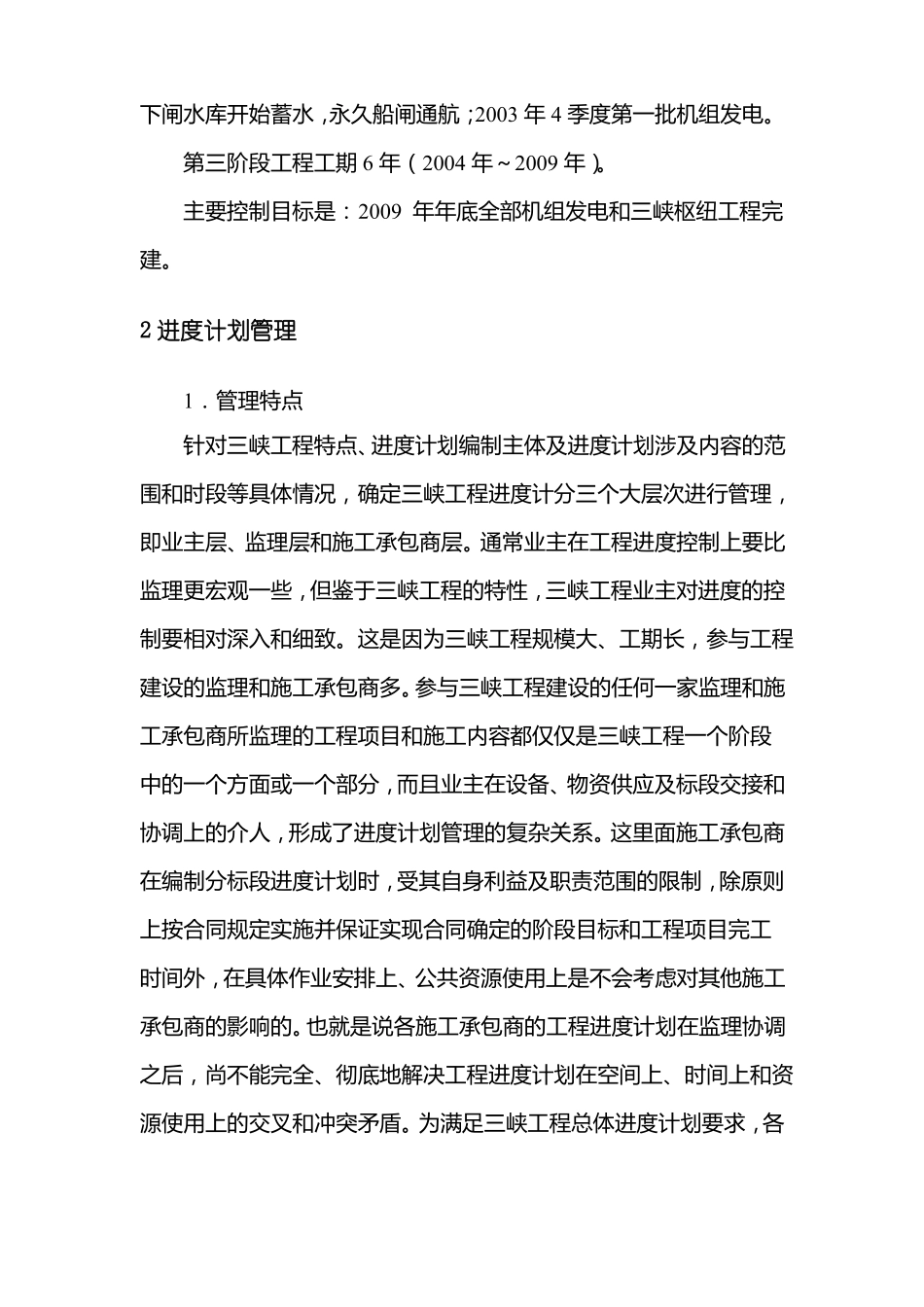

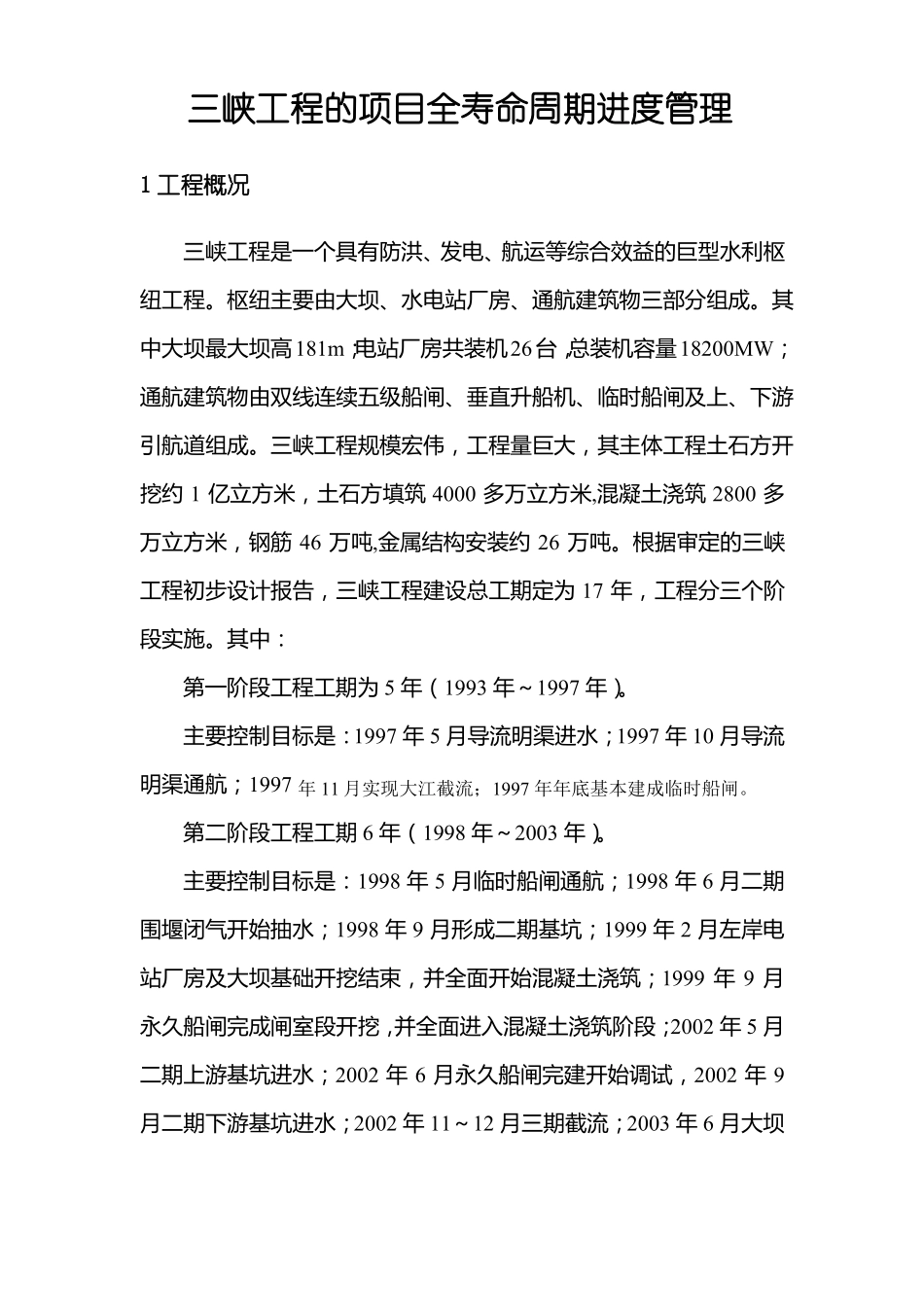

三峡工程的项目全寿命周期进度管理1工程概况三峡工程是一个具有防洪、发电、航运等综合效益的巨型水利枢纽工程
枢纽主要由大坝、水电站厂房、通航建筑物三部分组成
其中大坝最大坝高181m;电站厂房共装机26台,总装机容量18200MW;通航建筑物由双线连续五级船闸、垂直升船机、临时船闸及上、下游引航道组成
三峡工程规模宏伟,工程量巨大,其主体工程土石方开挖约1亿立方米,土石方填筑4000多万立方米,混凝土浇筑2800多万立方米,钢筋46万吨,金属结构安装约26万吨
根据审定的三峡工程初步设计报告,三峡工程建设总工期定为17年,工程分三个阶段实施
其中:第一阶段工程工期为5年(1993年~1997年)
主要控制目标是:1997年5月导流明渠进水;1997年10月导流明渠通航;1997年11月实现大江截流;1997年年底基本建成临时船闸
第二阶段工程工期6年(1998年~2003年)
主要控制目标是:1998年5月临时船闸通航;1998年6月二期围堰闭气开始抽水;1998年9月形成二期基坑;1999年2月左岸电站厂房及大坝基础开挖结束,并全面开始混凝土浇筑;1999年9月永久船闸完成闸室段开挖,并全面进入混凝土浇筑阶段;2002年5月二期上游基坑进水;2002年6月永久船闸完建开始调试,2002年9月二期下游基坑进水;2002年11~12月三期截流;2003年6月大坝下闸水库开始蓄水,永久船闸通航;2003年4季度第一批机组发电
第三阶段工程工期6年(2004年~2009年)
主要控制目标是:2009年年底全部机组发电和三峡枢纽工程完建
2进度计划管理1.管理特点针对三峡工程特点、进度计划编制主体及进度计划涉及内容的范围和时段等具体情况,确定三峡工程进度计分三个大层次进行管理,即业主层、监理层和施工承包商层
通常业主在工程进度控制上要比监理更宏观一些,但鉴于三峡工程的特性,三峡工程业
