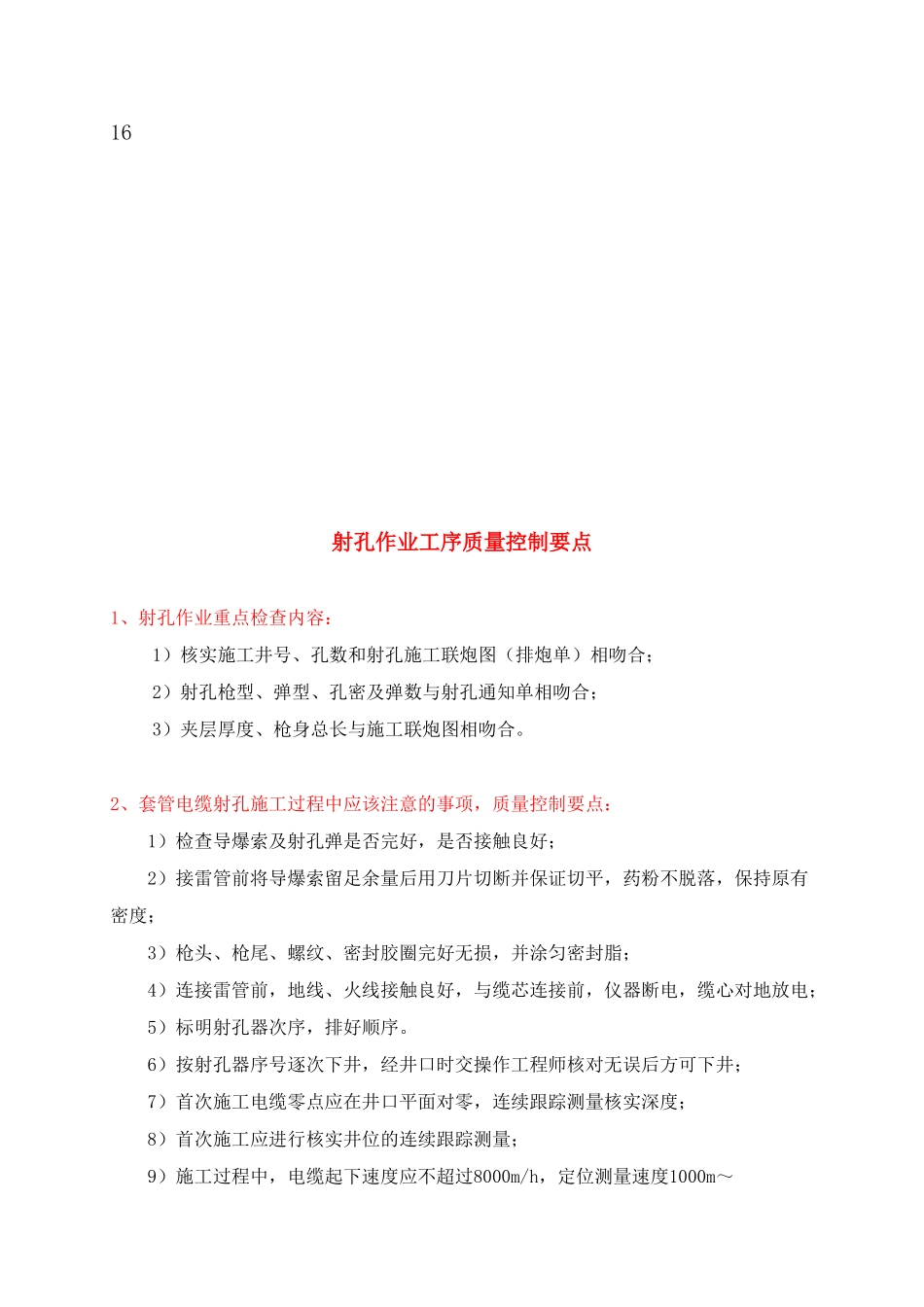

目录目录1射孔作业工序质量控制要点2HSE规定,现场安全注意事项3压裂工序质量控制要点5HSE规定,现场安全注意事项7下泵作业工序质量控制要点8检下泵作业质量控制要点9洗井、冲砂、捞砂操作规程及质量控制要点11有杆泵井起下管柱质量控制要点13排采井作业竣工验收控制要点15生产管理质量控制要点16射孔作业工序质量控制要点1、射孔作业重点检查内容:1)核实施工井号、孔数和射孔施工联炮图(排炮单)相吻合;2)射孔枪型、弹型、孔密及弹数与射孔通知单相吻合;3)夹层厚度、枪身总长与施工联炮图相吻合
2、套管电缆射孔施工过程中应该注意的事项,质量控制要点:1)检查导爆索及射孔弹是否完好,是否接触良好;2)接雷管前将导爆索留足余量后用刀片切断并保证切平,药粉不脱落,保持原有密度;3)枪头、枪尾、螺纹、密封胶圈完好无损,并涂匀密封脂;4)连接雷管前,地线、火线接触良好,与缆芯连接前,仪器断电,缆心对地放电;5)标明射孔器次序,排好顺序

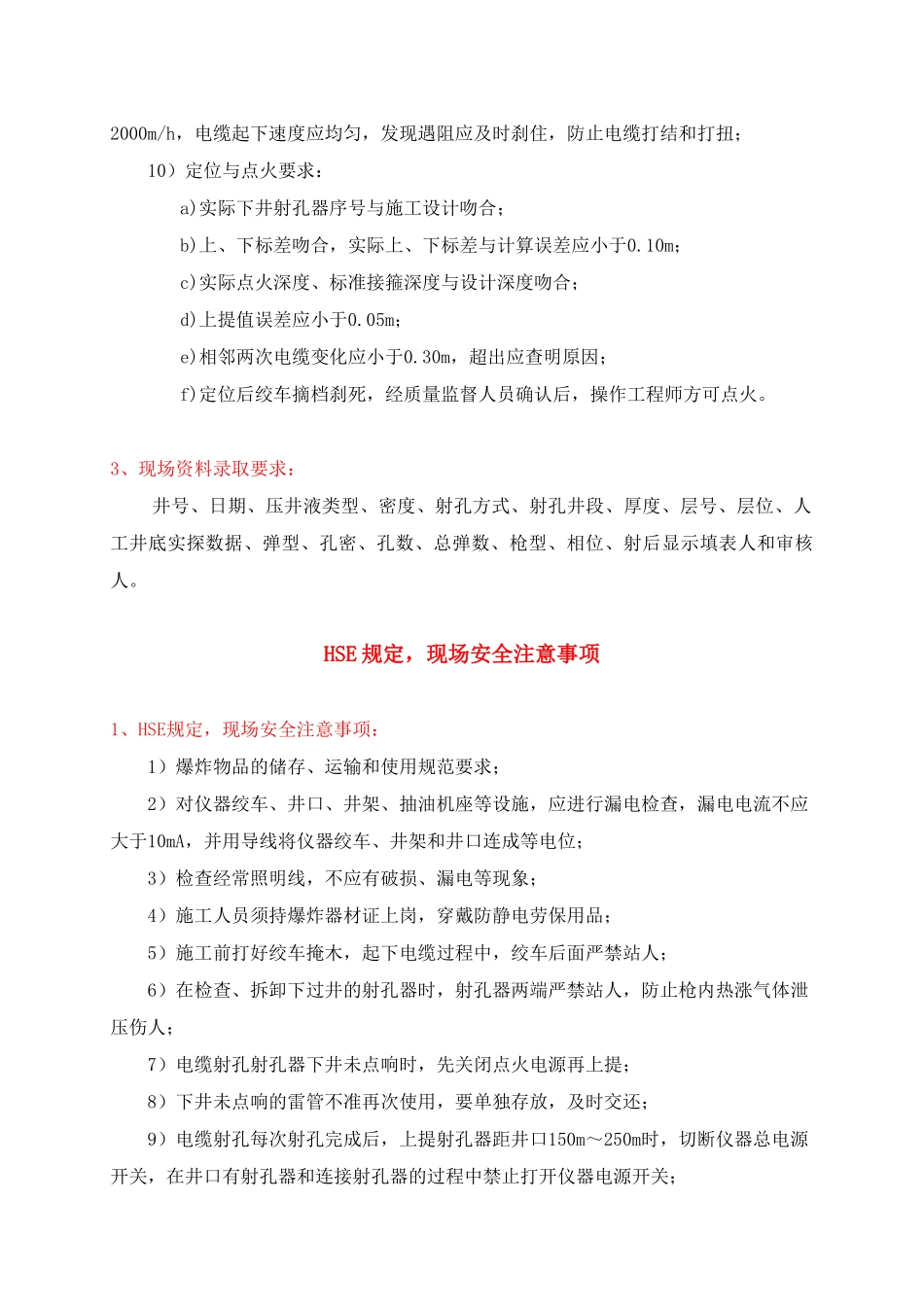

6)按射孔器序号逐次下井,经井口时交操作工程师核对无误后方可下井;7)首次施工电缆零点应在井口平面对零,连续跟踪测量核实深度;8)首次施工应进行核实井位的连续跟踪测量;9)施工过程中,电缆起下速度应不超过8000m/h,定位测量速度1000m~2000m/h,电缆起下速度应均匀,发现遇阻应及时刹住,防止电缆打结和打扭;10)定位与点火要求:a)实际下井射孔器序号与施工设计吻合;b)上、下标差吻合,实际上、下标差与计算误差应小于0
10m;c)实际点火深度、标准接箍深度与设计深度吻合;d)上提值误差应小于0
05m;e)相邻两次电缆变化应小于0
30m,超出应查明原因;f)定位后绞车摘档刹死,经质量监督人员确认后,操作工程师方可点火
3、现场资料录取要求:井号、日期、压井液类型、密度、射孔方式、射孔井段、厚度、层号、层位、人工井底实探数据、弹型、孔密、孔数、总
