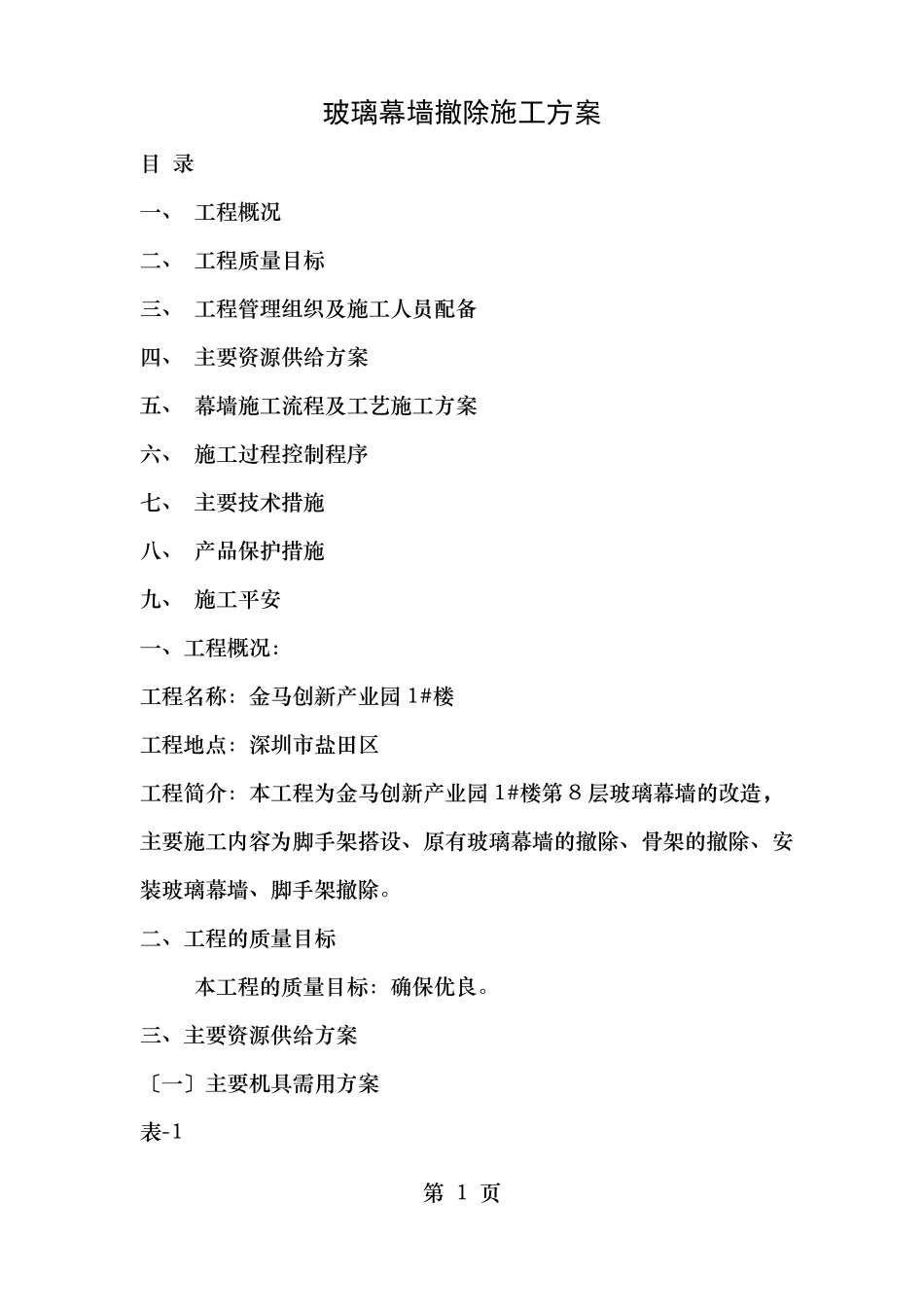

玻璃幕墙撤除施工方案目录一、工程概况二、工程质量目标三、工程管理组织及施工人员配备四、主要资源供给方案五、幕墙施工流程及工艺施工方案六、施工过程控制程序七、主要技术措施八、产品保护措施九、施工平安一、工程概况:工程名称:金马创新产业园1#楼工程地点:深圳市盐田区工程简介:本工程为金马创新产业园1#楼第8层玻璃幕墙的改造,主要施工内容为脚手架搭设、原有玻璃幕墙的撤除、骨架的撤除、安装玻璃幕墙、脚手架撤除
二、工程的质量目标本工程的质量目标:确保优良

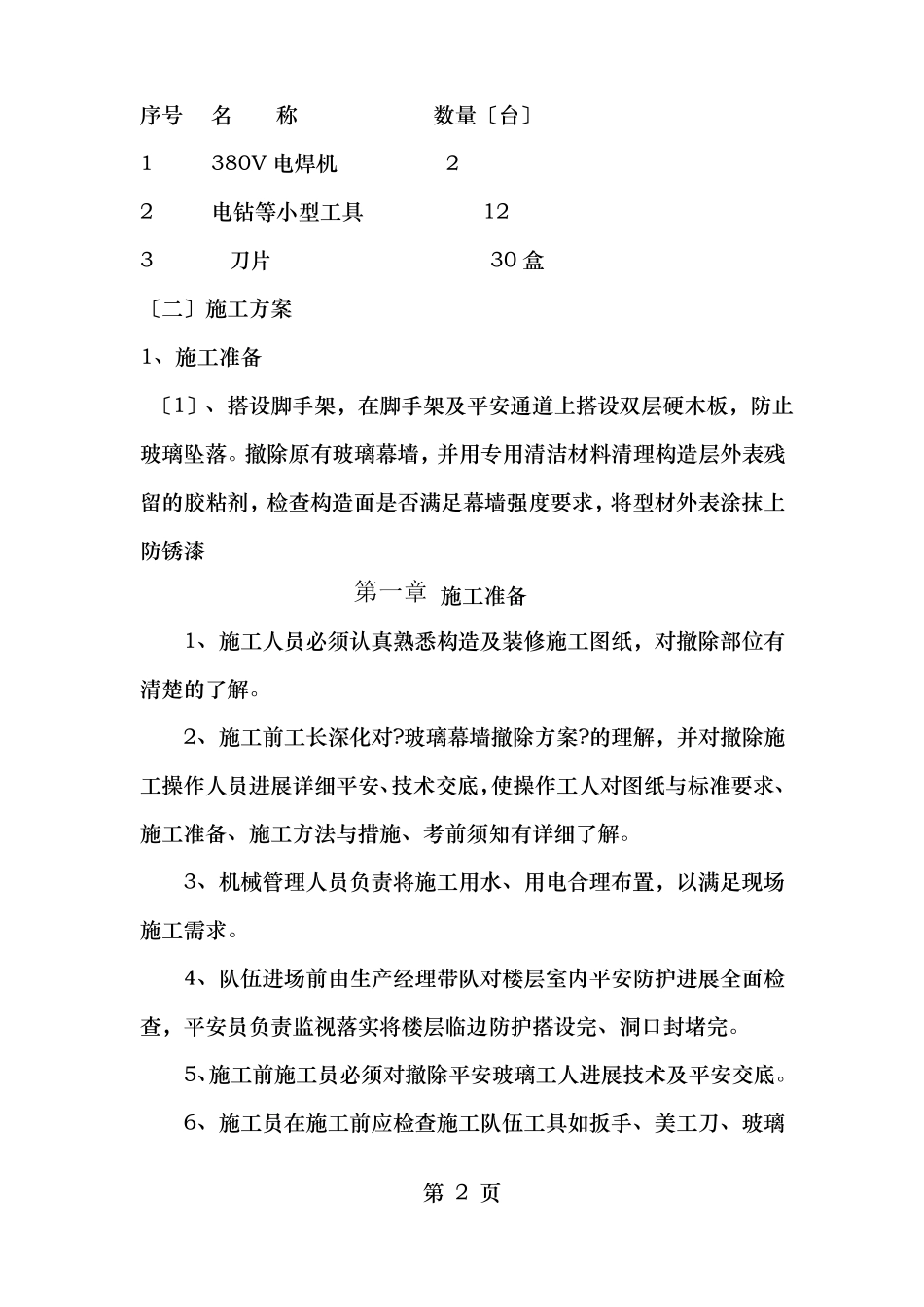

三、主要资源供给方案〔一〕主要机具需用方案表-1第1页序号名称12380V电焊机数量〔台〕2电钻等小型工具123刀片30盒〔二〕施工方案1、施工准备〔1〕、搭设脚手架,在脚手架及平安通道上搭设双层硬木板,防止玻璃坠落
撤除原有玻璃幕墙,并用专用清洁材料清理构造层外表残留的胶粘剂,检查构造面是否满足幕墙强度要求,将型材外表涂抹上防锈漆第一章施工准备1、施工人员必须认真熟悉构造及装修施工图纸,对撤除部位有清楚的了解
2、施工前工长深化对
玻璃幕墙撤除方案
的理解,并对撤除施工操作人员进展详细平安、技术交底,使操作工人对图纸与标准要求、施工准备、施工方法与措施、考前须知有详细了解
3、机械管理人员负责将施工用水、用电合理布置,以满足现场施工需求
4、队伍进场前由生产经理带队对楼层室内平安防护进展全面检查,平安员负责监视落实将楼层临边防护搭设完、洞口封堵完
5、施工前施工员必须对撤除平安玻璃工人进展技术及平安交底
6、施工员在施工前应检查施工队伍工具如扳手、美工刀、玻璃第2页吸盘、手动葫芦等,以及拆卸工程所需的高空作业劳保用品

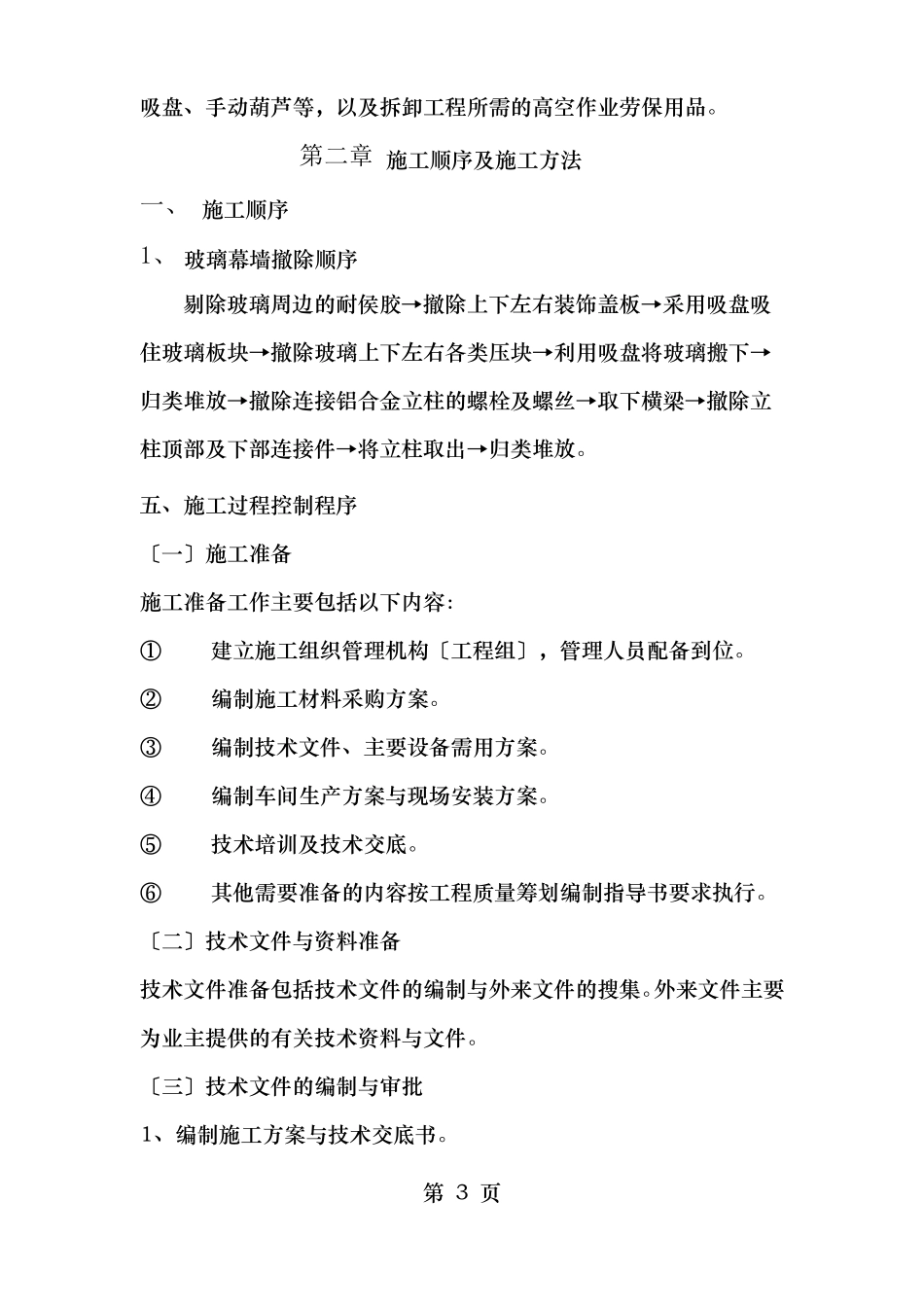

第二章施工顺序及施工方法一、施工顺序1、玻璃幕墙撤除顺序剔除玻璃周边的耐侯胶→撤除上下左右装饰盖板→采用吸盘吸住玻璃板块→撤除玻璃上下左右各类压块→利用吸盘将玻璃搬下→归类堆放→撤除连接铝合金立柱的螺栓及螺丝→取下
