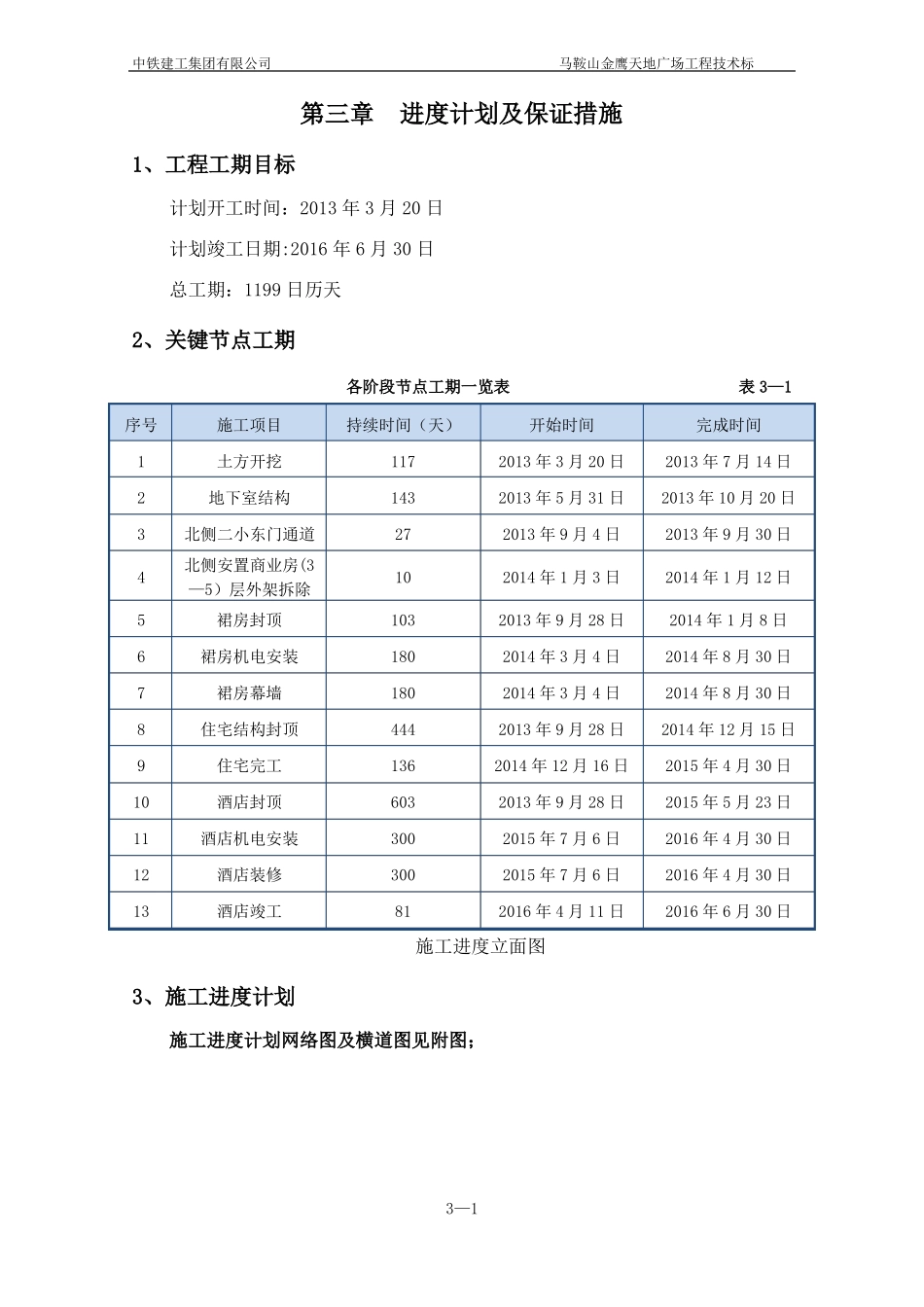

中铁建工集团有限公司马鞍山金鹰天地广场工程技术标第三章进度计划及保证措施1、工程工期目标计划开工时间:2013年3月20日计划竣工日期:2016年6月30日总工期:1199日历天2、关键节点工期各阶段节点工期一览表表3—1序号12345678910111213施工项目土方开挖地下室结构北侧二小东门通道北侧安置商业房(3—5)层外架拆除裙房封顶裙房机电安装裙房幕墙住宅结构封顶住宅完工酒店封顶酒店机电安装酒店装修酒店竣工持续时间(天)117143271010318018044413660330030081开始时间2013年3月20日2013年5月31日2013年9月4日2014年1月3日2013年9月28日2014年3月4日2014年3月4日2013年9月28日2014年12月16日2013年9月28日2015年7月6日2015年7月6日2016年4月11日完成时间2013年7月14日2013年10月20日2013年9月30日2014年1月12日2014年1月8日2014年8月30日2014年8月30日2014年12月15日2015年4月30日2015年5月23日2016年4月30日2016年4月30日2016年6月30日施工进度立面图3、施工进度计划施工进度计划网络图及横道图见附图;3—1中铁建工集团有限公司马鞍山金鹰天地广场工程技术标4、工期保证措施本工程的进度控制保证措施主要体现在技术、经济、资源保障、特殊季节安排、外部环境保障、组织、管理等方面

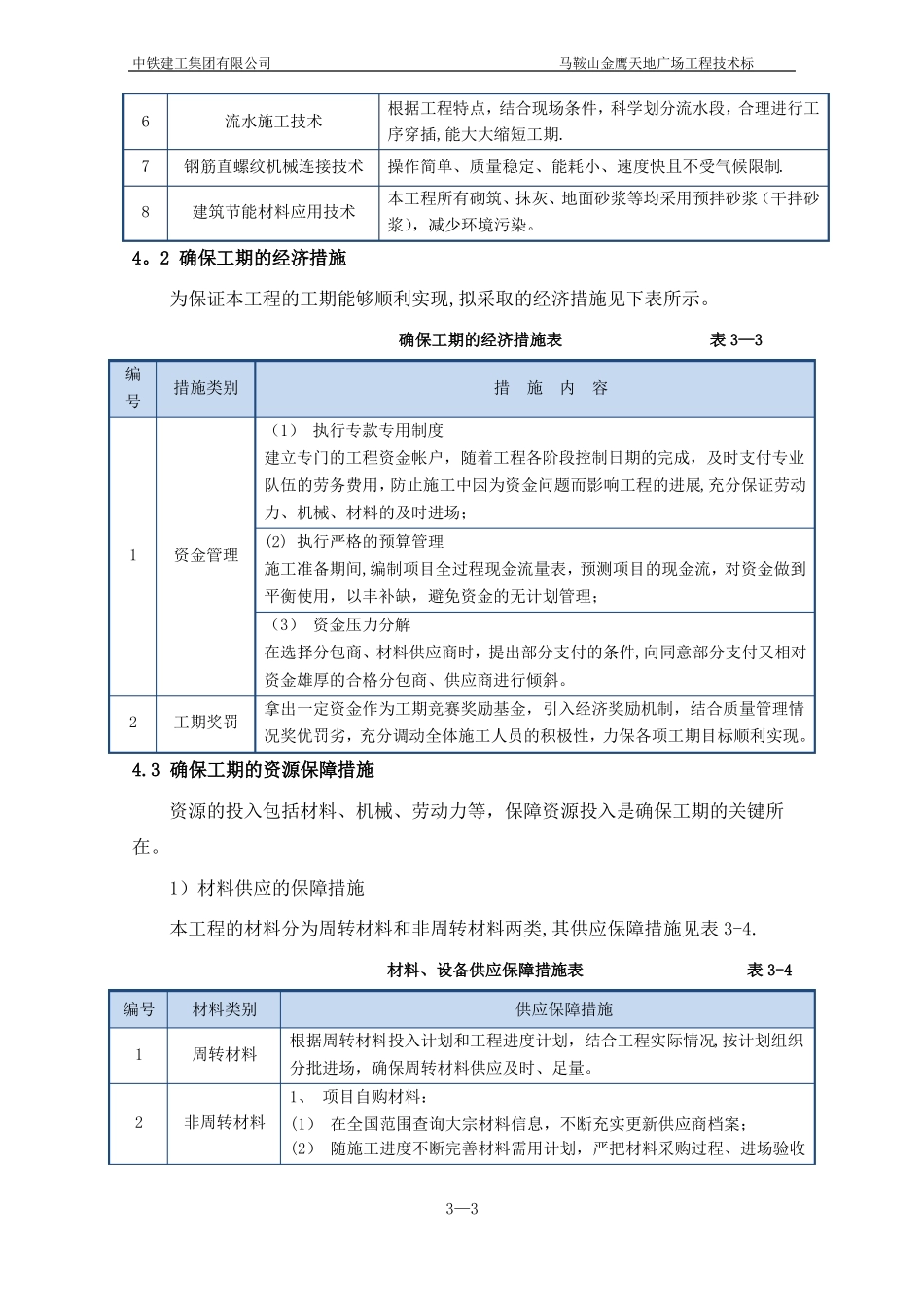

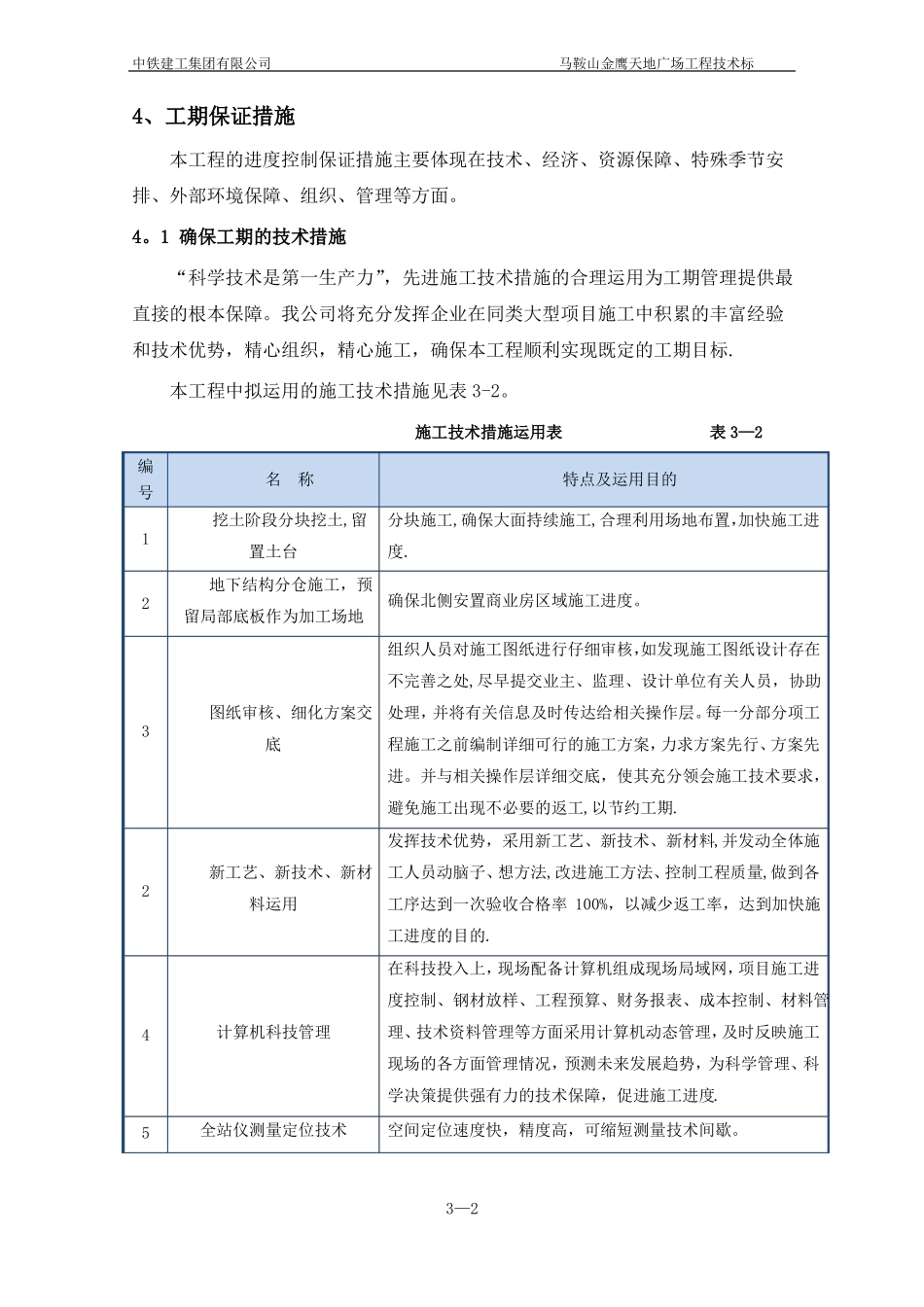

1确保工期的技术措施“科学技术是第一生产力”,先进施工技术措施的合理运用为工期管理提供最直接的根本保障
我公司将充分发挥企业在同类大型项目施工中积累的丰富经验和技术优势,精心组织,精心施工,确保本工程顺利实现既定的工期目标
本工程中拟运用的施工技术措施见表3-2
施工技术措施运用表表3—2编号1名称挖土阶段分块挖土,留置土台
