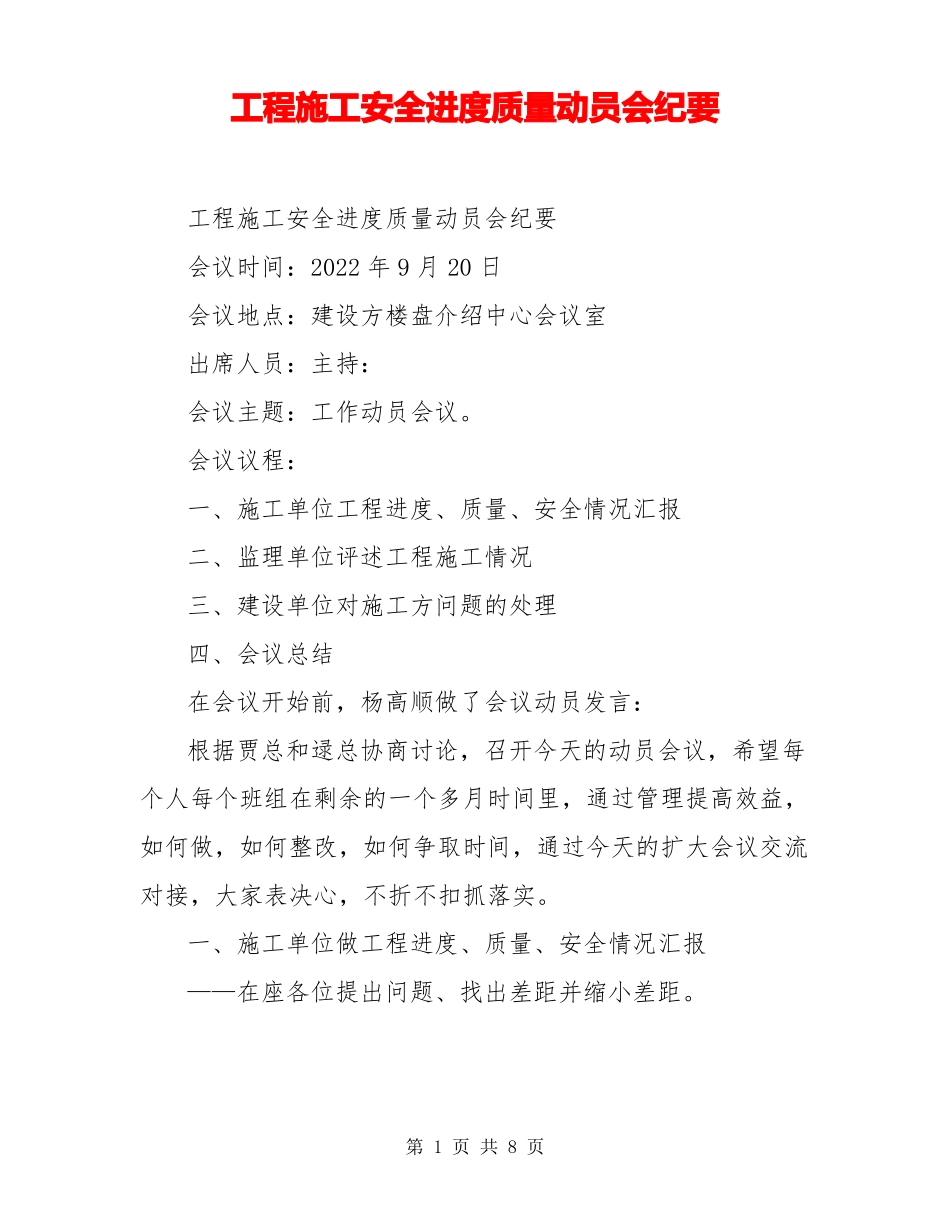

工程施工安全进度质量动员会纪要工程施工安全进度质量动员会纪要会议时间:2022年9月20日会议地点:建设方楼盘介绍中心会议室出席人员:主持:会议主题:工作动员会议
会议议程:一、施工单位工程进度、质量、安全情况汇报二、监理单位评述工程施工情况三、建设单位对施工方问题的处理四、会议总结在会议开始前,杨高顺做了会议动员发言:根据贾总和逯总协商讨论,召开今天的动员会议,希望每个人每个班组在剩余的一个多月时间里,通过管理提高效益,如何做,如何整改,如何争取时间,通过今天的扩大会议交流对接,大家表决心,不折不扣抓落实
一、施工单位做工程进度、质量、安全情况汇报——在座各位提出问题、找出差距并缩小差距
第1页共8页1、从3月8日进场至今,剩余不到俩月时间,大家咬紧牙关往上干,如果工期拖延至明年,大家任务更艰巨,费用更高;2、确保施工安全,保证工程质量,按11月15日完成封顶任务;3、如果认识不到自身的问题,永远干不自己份内的工作;4、下面由各班组提出问题,项目部、工程部共同解决
①——1、加人;2、抓紧进材料;3、连墙件安装;4、临边防护跟上
贾早荣点评:没有找到问题的核心,进度严重滞后
出了问题首先得解决问题,只要结果,确保安全;想想怎么样保证工期,找出原因,将安全放在第一位,确保上楼次数,及时发现并解决问题
②——安全意识提高,工作效率提高,满足工期要求,达到质量标准,一次性保证验收通过,跟踪检查,将问题消除在验收前
贾早荣点评:说出来的话必须实现,获得大家的认可;作为一个老板,应该起到带头作用,检查过程要带着思想走;在做出保证及承诺后,坚决落实各项工作
第2页共8页③——不管是哪个班组,必须将安全放在首位,为工作的重中之重;在质量上随时跟踪,工期拖延责任大家都承担不起,各参建单位全力配合,用百倍的信心提前完成任务,保证加人、确保资金供应
④——大力调整人员,全力跟上进度;小的问题
