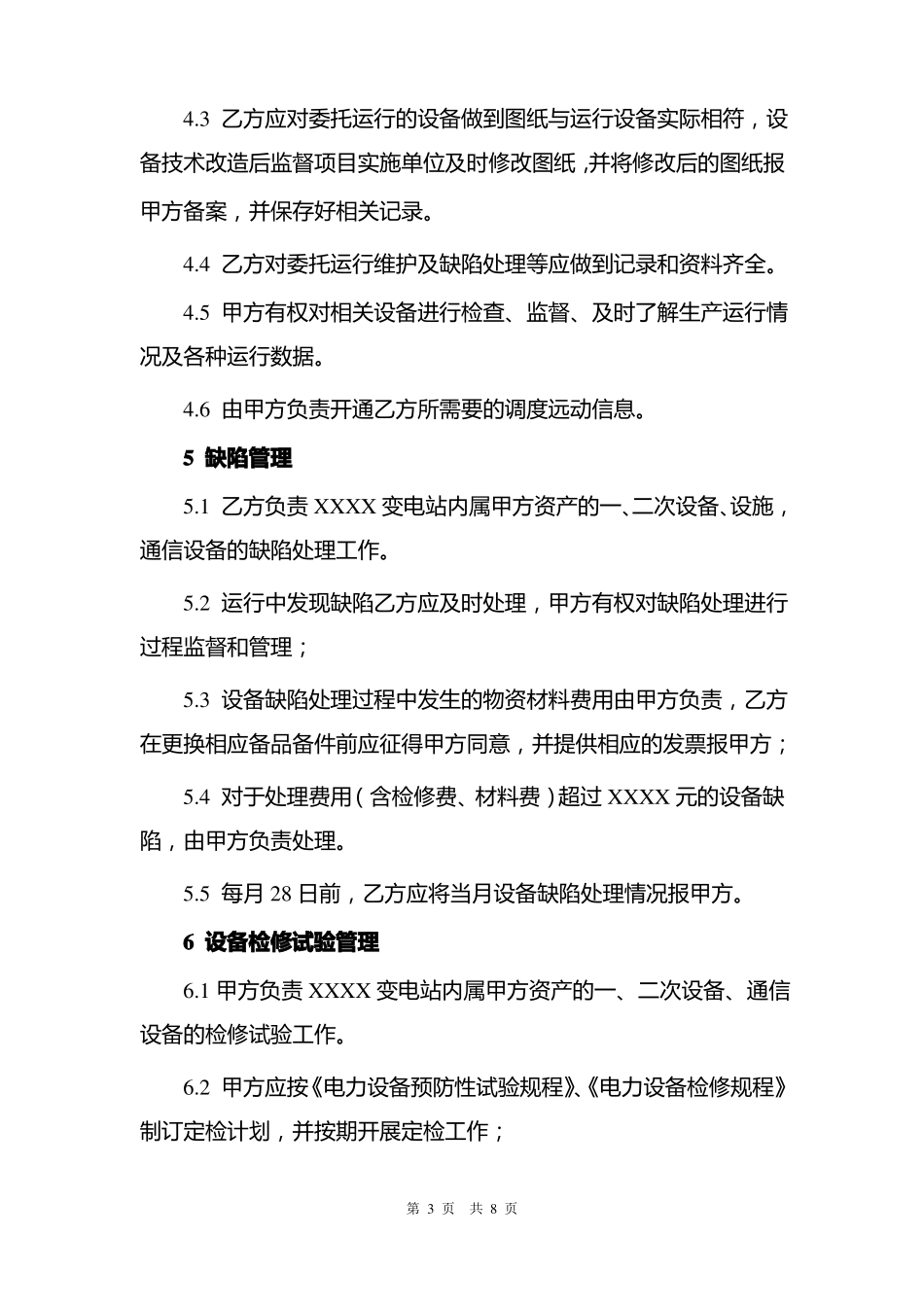

XXXX变电站委托运行维护管理协议委托方(简称甲方):受委托方(简称乙方):签订时间:年月日签订地点:第1页共8页按照确保XXXX变电站安全运行,结合现行生产管理的实际情况,XXXX公司(以下简称甲方)与XXXX公司(以下简称乙方)就XXXX变电站内设备、设施的运行维护、管理等工作进行协商,经双方同意,达成一致协议。1定义1.1设备运行:设备巡视、检查、倒闸操作、台帐管理、缺陷管理等。1.2设备维护:设备日常、年度维护等。1.3设备检修试验:设备异常、缺陷处理、事故抢修、日常检修、年度设备预试、定检等。2设备委托范围及内容2.1XXXX变电站内属XXXX公司资产的一、二次设备、设施,通信设备等。2.2约定期限内甲方新增资产设备、设施的运行、维护。3设备委托管理内容甲方委托乙方承担XXXX电站内属甲方资产的一、二次设备、设施,通信设备的运行维护及缺陷处理。4运行维护管理4.1本协议设备的运行维护管理工作,甲方不向乙方支付费用(本协议其它条款明确规定支付的费用除外)。4.2乙方应严格按照国家、电力行业的有关规程、规范和标准开展运行维护工作,及时编制各类生产运行报表及总结报送甲方。第2页共8页4.3乙方应对委托运行的设备做到图纸与运行设备实际相符,设备技术改造后监督项目实施单位及时修改图纸,并将修改后的图纸报甲方备案,并保存好相关记录。4.4乙方对委托运行维护及缺陷处理等应做到记录和资料齐全。4.5甲方有权对相关设备进行检查、监督、及时了解生产运行情况及各种运行数据。4.6由甲方负责开通乙方所需要的调度远动信息。5缺陷管理5.1乙方负责XXXX变电站内属甲方资产的一、二次设备、设施,通信设备的缺陷处理工作。5.2运行中发现缺陷乙方应及时处理,甲方有权对缺陷处理进行过程监督和管理;5.3设备缺陷处理过程中发生的物资材料费用由甲方负责,乙方在更换相应备品备件前应征得甲方同意,并提供相应的发票报甲方;5.4对于处理费用(含检修费、材料费)超过XXXX元的设备缺陷,由甲方负责处理。5.5每月28日前,乙方应将当月设备缺陷处理情况报甲方。6设备检修试验管理6.1甲方负责XXXX变电站内属甲方资产的一、二次设备、通信设备的检修试验工作。6.2甲方应按《电力设备预防性试验规程》、《电力设备检修规程》制订定检计划,并按期开展定检工作;第3页共8页6.4检修试验完成后甲方应将相应检修试验报告抄送乙方。7应急抢修管理7.1当委托管理的设备、设施发生故障需抢修时,乙方应迅速开展应急抢修工作,并及时向甲方汇报有关情况,双方共同参与整个应急抢修工作,具体发生的费用由双方另行协商解决;7.2乙方人为责任造成的设备、设施损坏而发生的抢修费用由乙方承担。8改扩建及新建工程管理8.1甲方负责的改扩建及新建工程项目,由甲方负责组织实施,相关工程初步设计审查、施工图会审及试运行方案审查应有乙方参加。8.2改扩建及新建工程完工后由甲方组织验收,投产时甲方提供相关资料,投产后直接交乙方,甲方按规定在质保期内承担质保责任。8.3改扩建及新建工程完工3个月内,甲方应按相关管理规定及时向乙方移交图纸资料、工器具、备品备件、厂家资料等竣工资料。9大修、技改项目管理9.1乙方负责委托设备的大修、技改项目的计划编制、申报工作,甲方负责组织实施,相关工程初步设计审查、施工图会审、过程管理及试运行方案审查应有乙方参加。9.2乙方每年6月、11月底前应将下一年度的大修技改计划报甲方,甲方负责审核、批准、资产安排及监管,凡因未报或迟报大修、技改计划而造成的事故(事件)由乙方承担责任。第4页共8页9.3大修、技改工程完工后由甲方组织验收,投产时甲方提供相关资料,投产后直接交乙方,甲方按规定在质保期内承担质保责任。9.4大修、技改工程完工3个月内,甲方应按相关管理规定及时向乙方移交图纸资料、工器具、备品备件、厂家资料等竣工资料。9.5当大修、技改项目涉及两个资产单位时,如保护、通信、自动化等,需双方配合的,由建设单位向配合方提出配合申请,对方应积极配合。9.6甲方有权检查运行单位对大修技改项目的执行情况。10备品备件管理10.2改(扩建)、大修、技改工程配套的备品备件随工程投产时移交,并由乙方负责保管...
