原材料质量控制措施一、凡用于本项目的所有原材料,不论在采购、运输、存储、加工、使用过程中有多少管理环节,施工单位都必须严格按规范及监理工程师所要求的频率和方法进行检测,按施工监理程序逐级报验,承包人最终对原材料负全部质量责任
二、水泥、钢材、沥青、路面用碎石、预应力钢绞线、锚具、支座、伸缩缝等,本项目实行材料准入制度,按如下采购工作程序:1、承包人首先进行市场调查,择优选用社会信誉好、质量稳定的生产厂家
对生产厂家主要调查企业的性质、经营状况、生产工艺、生产规模、产品质量保证体系、企业诚信度等
经过调查、比选,初步确定厂家范围
2、承包人对初步确定厂家的产品取样试验,进行比选,每种产品确定不少于三家供货厂家
3、承包人将每种产品确定不少于三家供货厂家的有关资料,书面向总监办申报
有关资料包括:生产厂家名称、企业的性质、经营状况、生产工艺、生产规模、产品质量保证体系、质量等级、企业诚信度、产品品牌、取样试验结果等
4、总监办根据承包人提供的供货厂家范围,由总监办与监管处进行联合考察,抽样试验,进行比选,总监办将比选结果及许可意见通知承包人
5、承包人根据总监办的比选结果及许可意见签订采购合同
6、采购合同签订后经驻地办审核向总监办申报,总监办许可后备案,报业主工程科备查
三、原材料必须符合规范及合同文件的要求,凡规范及合同文件未涉及而本项目需要使用的原材料,应符合有关行业标准的规定并经监理工程师批准
四、各类原材料在采购、运输、存储、加工、搬运和使用过程中,要保证其质量不受损坏
原材料存储要建立入库、出库台帐,做到帐物相符
入库、出库、试验、加工、使用记录台帐一一对应,保证原材料使用过程的每个环节溯源
五、原材料采用进场流转单制度

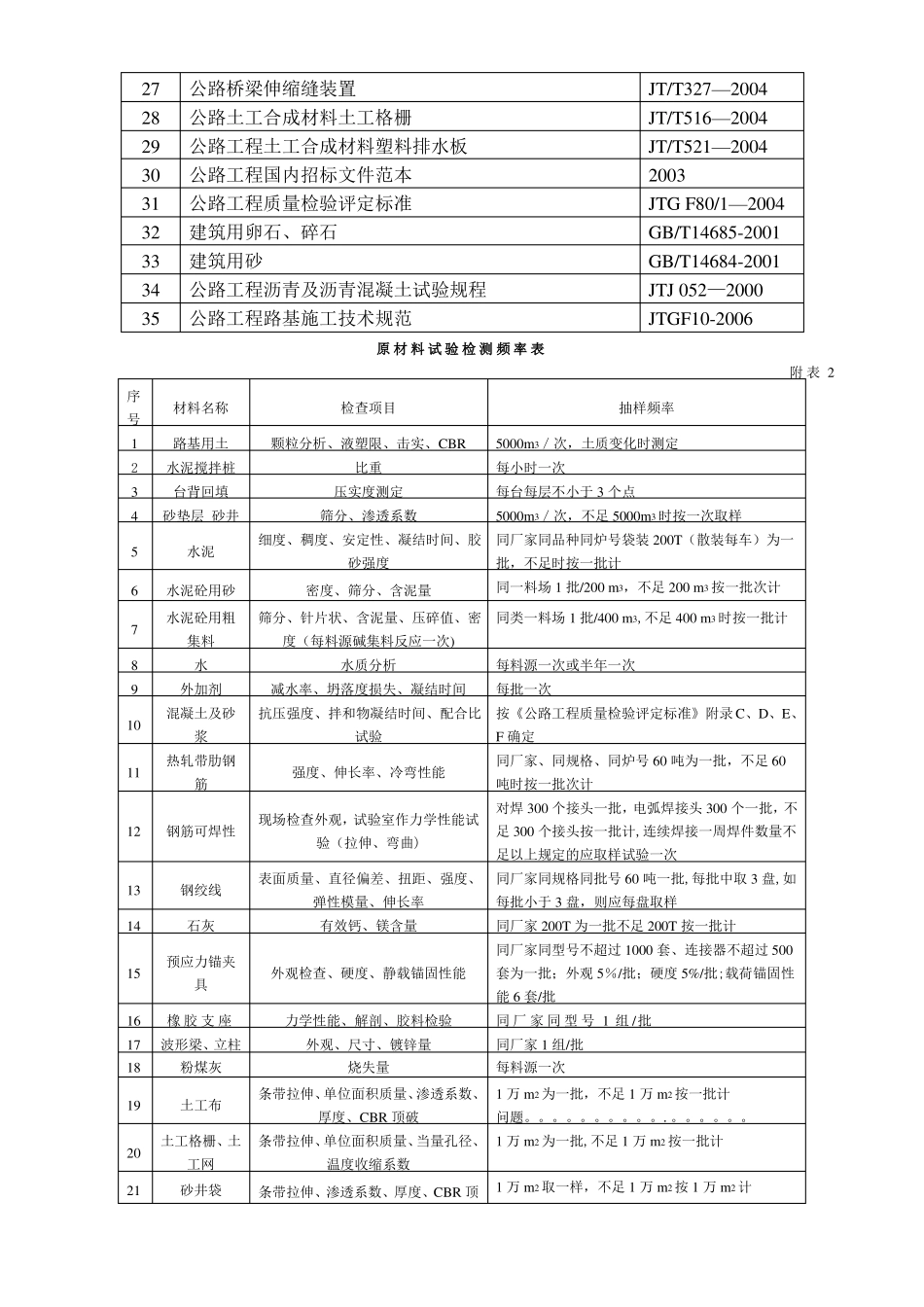

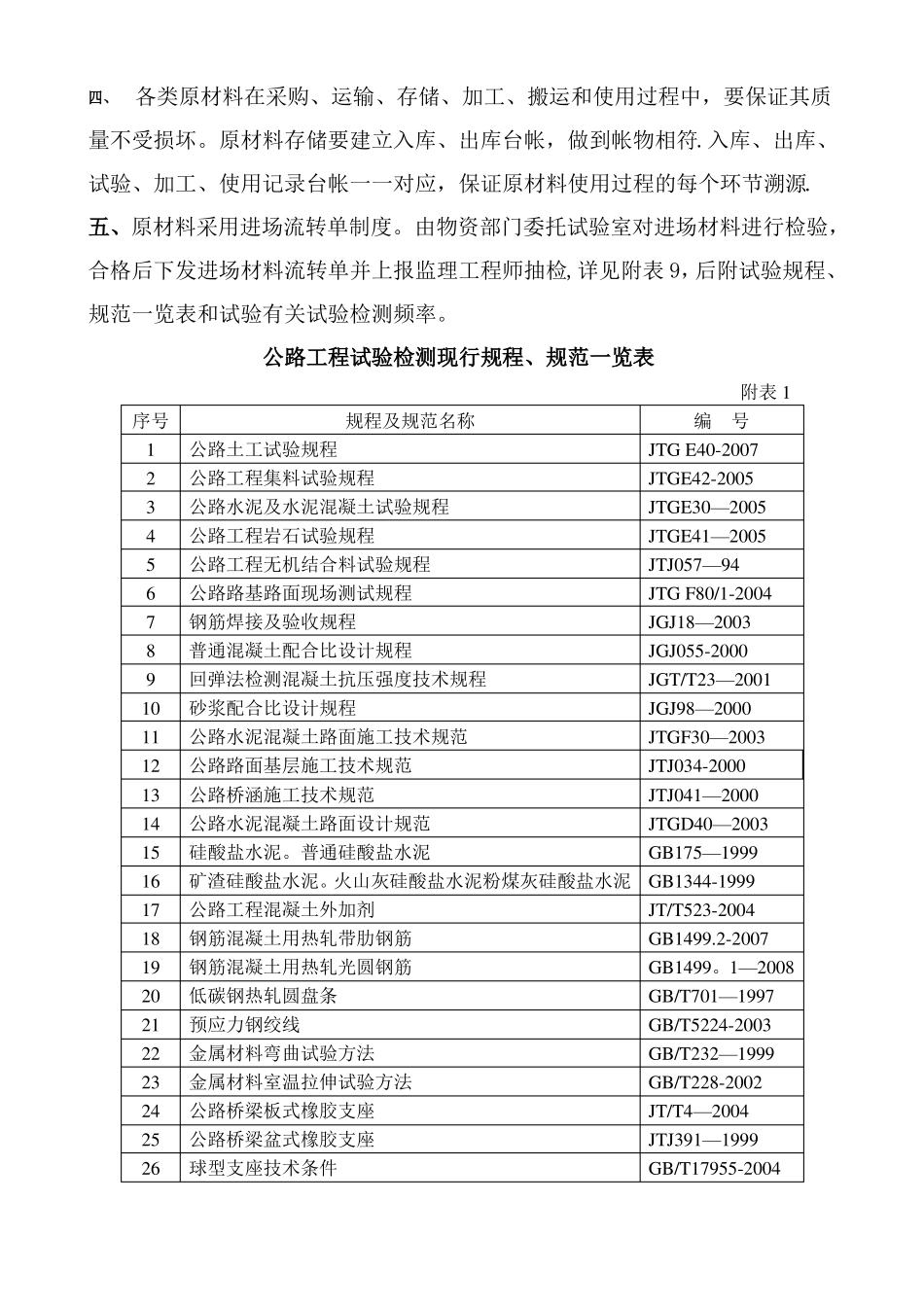

由物资部门委托试验室对进场材料进行检验,合格后下发进场材料流转单并上报监理工程师抽检,详见附表9,后附试验规程、规范一览表和试验有关试验检测频率
