莒县日广水泥余热发电工程江苏华能集团有限公司日广中联项目部编号锅02AQC锅炉受热面安装作业指导书编制:杨旭2010年6月6日审核:周浩杰2010年6月6日批准:史卫忠2010年6月6日修改内容修改人审核、批准1234一、施工准备报告一、工程概况莒县日广水泥熟料有限公司锅炉是由杭州锅炉厂制造的自然循环水管锅炉

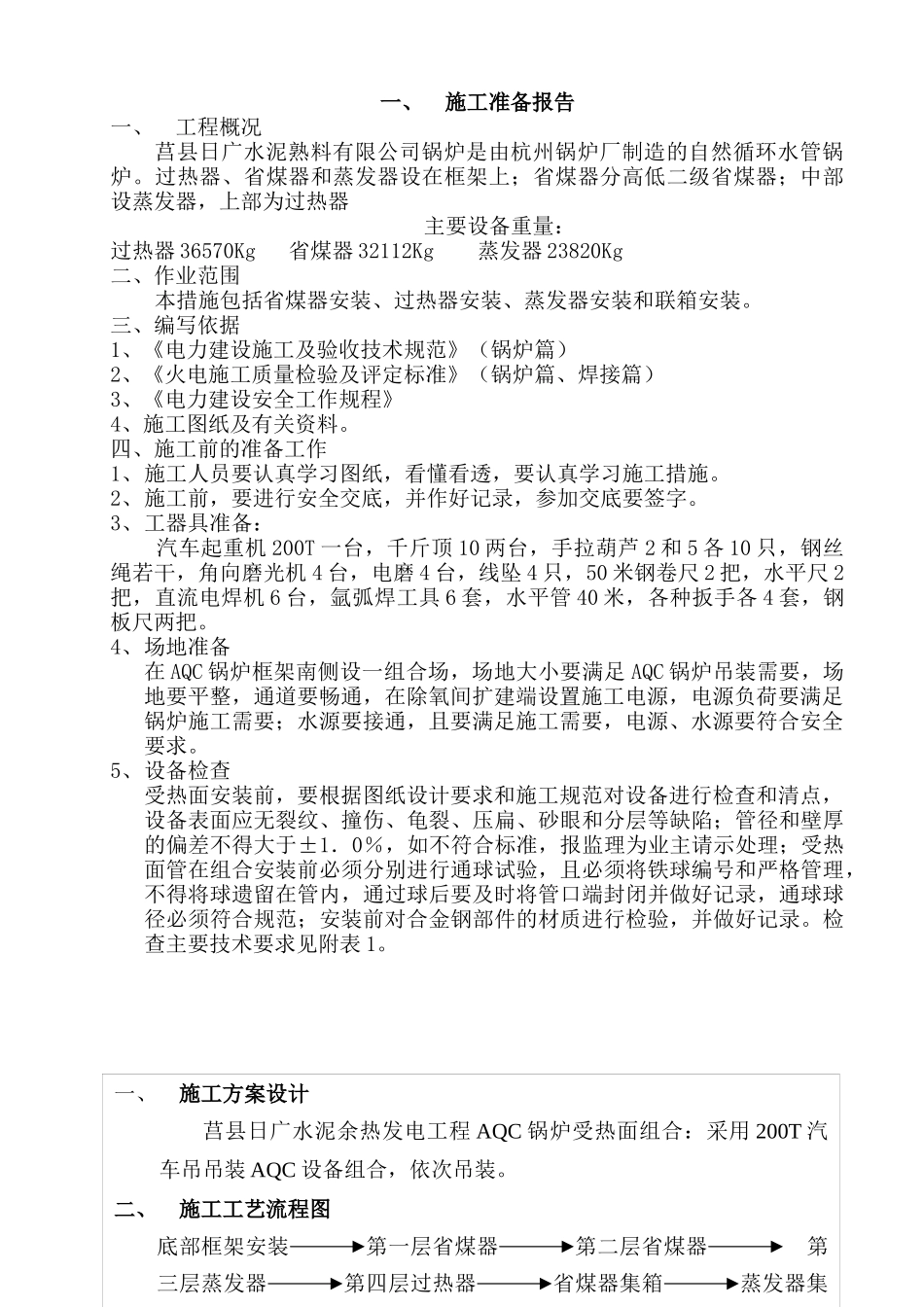

过热器、省煤器和蒸发器设在框架上;省煤器分高低二级省煤器;中部设蒸发器,上部为过热器主要设备重量:过热器36570Kg省煤器32112Kg蒸发器23820Kg二、作业范围本措施包括省煤器安装、过热器安装、蒸发器安装和联箱安装
三、编写依据1、《电力建设施工及验收技术规范》(锅炉篇)2、《火电施工质量检验及评定标准》(锅炉篇、焊接篇)3、《电力建设安全工作规程》4、施工图纸及有关资料
四、施工前的准备工作1、施工人员要认真学习图纸,看懂看透,要认真学习施工措施
2、施工前,要进行安全交底,并作好记录,参加交底要签字
3、工器具准备:汽车起重机200T一台,千斤顶10两台,手拉葫芦2和5各10只,钢丝绳若干,角向磨光机4台,电磨4台,线坠4只,50米钢卷尺2把,水平尺2把,直流电焊机6台,氩弧焊工具6套,水平管40米,各种扳手各4套,钢板尺两把
4、场地准备在AQC锅炉框架南侧设一组合场,场地大小要满足AQC锅炉吊装需要,场地要平整,通道要畅通,在除氧间扩建端设置施工电源,电源负荷要满足锅炉施工需要;水源要接通,且要满足施工需要,电源、水源要符合安全要求
5、设备检查受热面安装前,要根据图纸设计要求和施工规范对设备进行检查和清点,设备表面应无裂纹、撞伤、龟裂、压扁、砂眼和分层等缺陷;管径和壁厚的偏差不得大于±1.0%,如不符合标准,报监理为业主请示处理;受热面管在组合安装前必须分别进行通球试验,且必须将铁球编号和严格管理,不得将球遗留在管内,通过球后要及时将管口端封闭并做
