青岛丽海花园7#商住楼单位工程施工组织设计姓名:桥梁081杨立涛200804135Tel:151544497301
工程概况与施工特点分析1
1工程建设概况青岛丽海花园7#商住楼单位工程位于青岛市市南区,南面为香港东路距路边7
5m,本工程承重结构为框架结构,建筑层数为五层带阁楼
一层、二层为框架结构商业店铺,以上为住宅搂
该建筑总高度为18
9m,总建筑面积为4177
建筑物总长为66
81m,宽14m

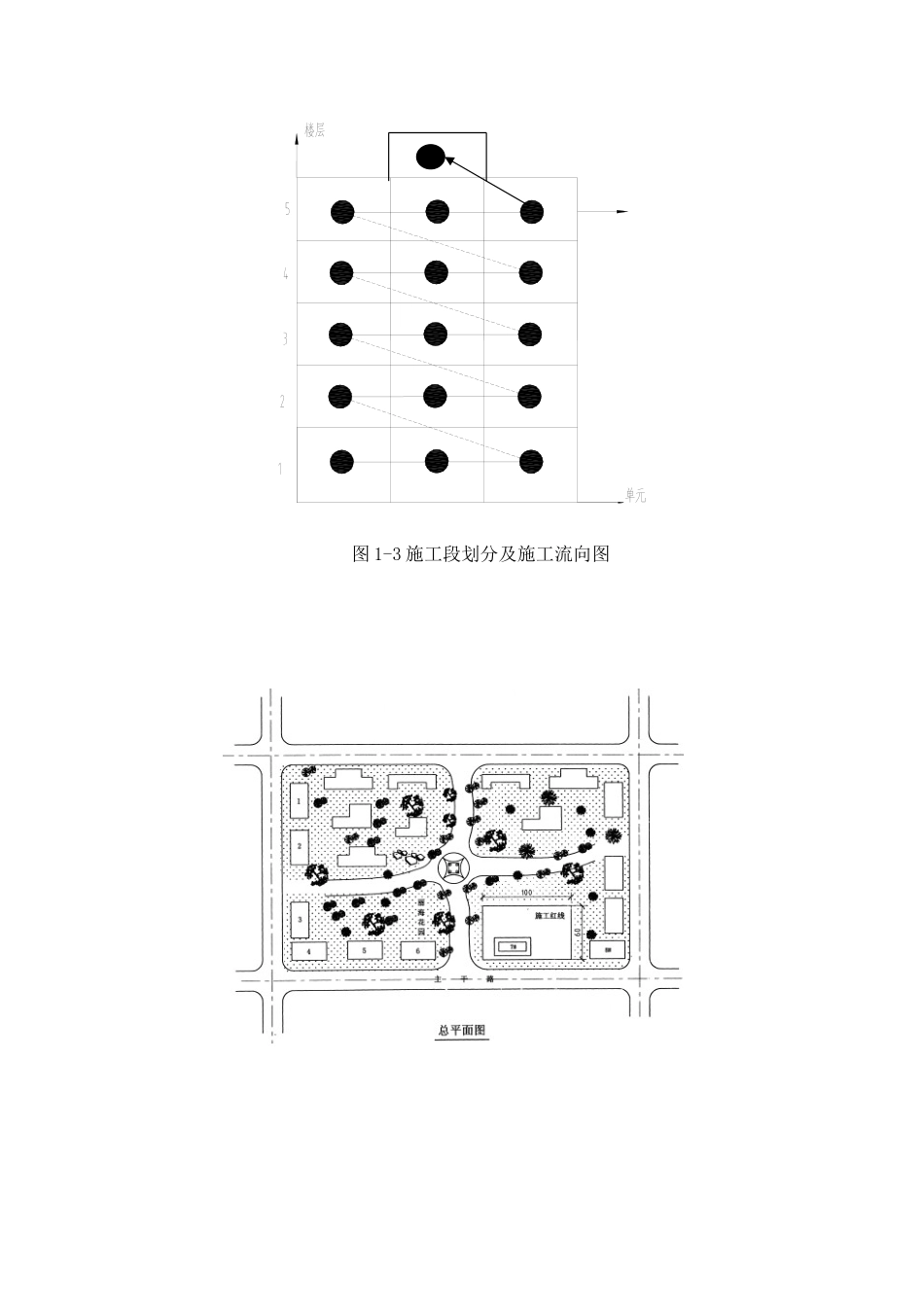

在主体施工单位进场前基础施工已完成规划施工红线如图,施工场地不得超过道路红线
本工程定于2011年10月1日开工,要求于2012年5月31日竣工,总工期为8个月
施工期间主导风向为东南风,雨季起止时间为7月1日——8月13日,冬季为12月5日——次年3月3日
2工程施工概况工程为框架结构丙类建筑,建筑抗震设防烈度七度,框架抗震等级三级,建筑安全等级二级,结构使用合理年限50年
工程框架主体基础采用预制管桩、柱下独立承台基础、基础梁
主体结构为框架结构,现浇框架柱、梁、板、阳台
工程所用砼等级:垫层C10,基础、三层以下结构为C30,三层以上结构为C25
框架填充墙:±0
000以下墙体为M7
5水泥砂浆、粘土多孔砖砌筑;±0
000以上外墙为M5
0混合砂浆、粘土多孔砖砌筑
施工中所需要的水、电均从城市供电供水网中接引
建筑材料及预制品件可用汽车运入工地
临时设施均采取现场搭建
3工程施工组织体系根据该工程过规模,公司组建项目经理部承担该工程的项目管理,工程按项目合同法施工,实行项目经理负责制,以项目合同和成本控制为主要内容
以科学系统的管理和先进的技术为手段,行使计划,组织、指挥、协调、控制、监督六基本职能
全面履行业主的合同
施工方案设计2

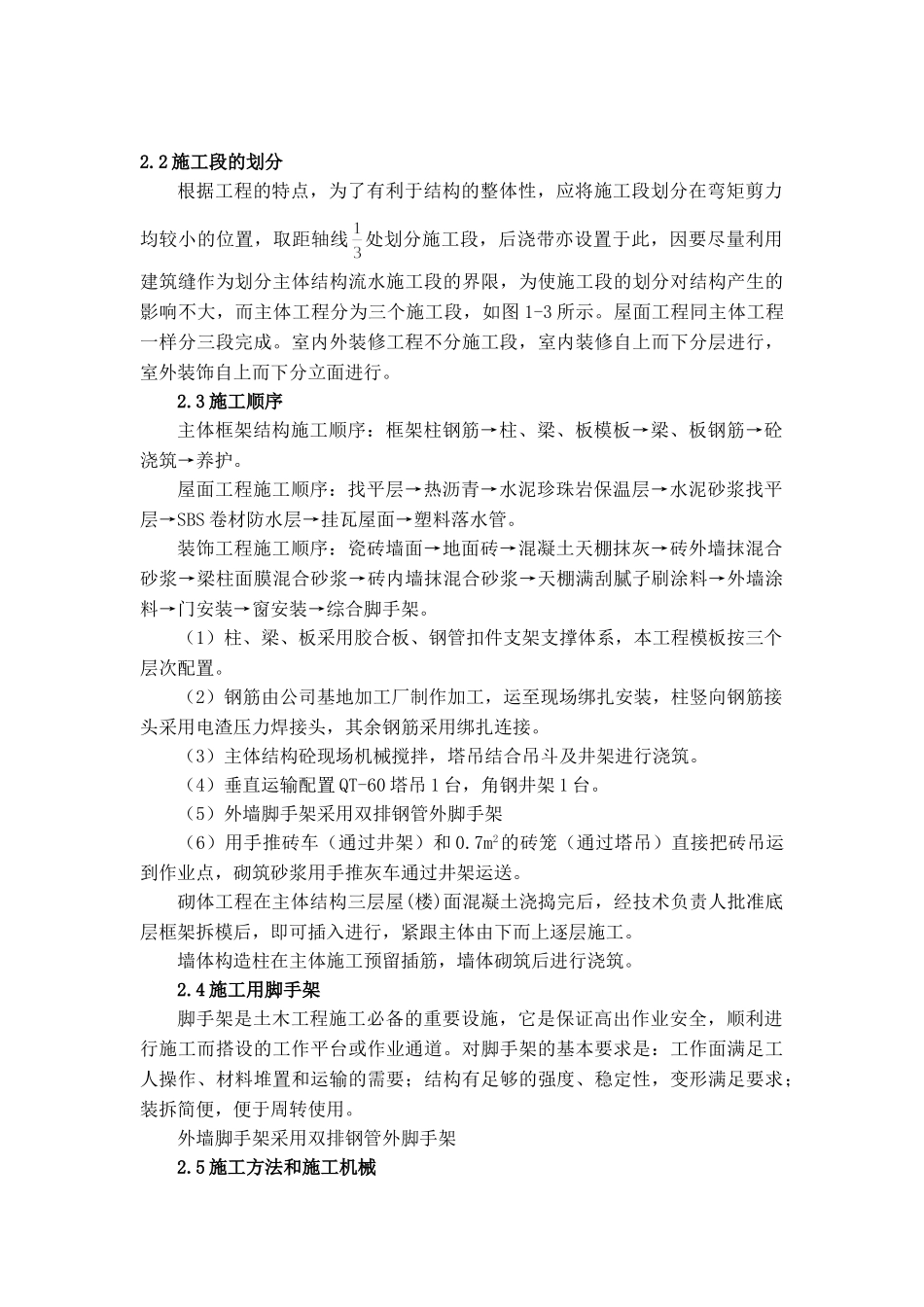

1施工起点流向本工程的总的施工程序遵循先主体后围护,先结构后装饰,先土建后设备的原则
主体结构自下而上逐层分
