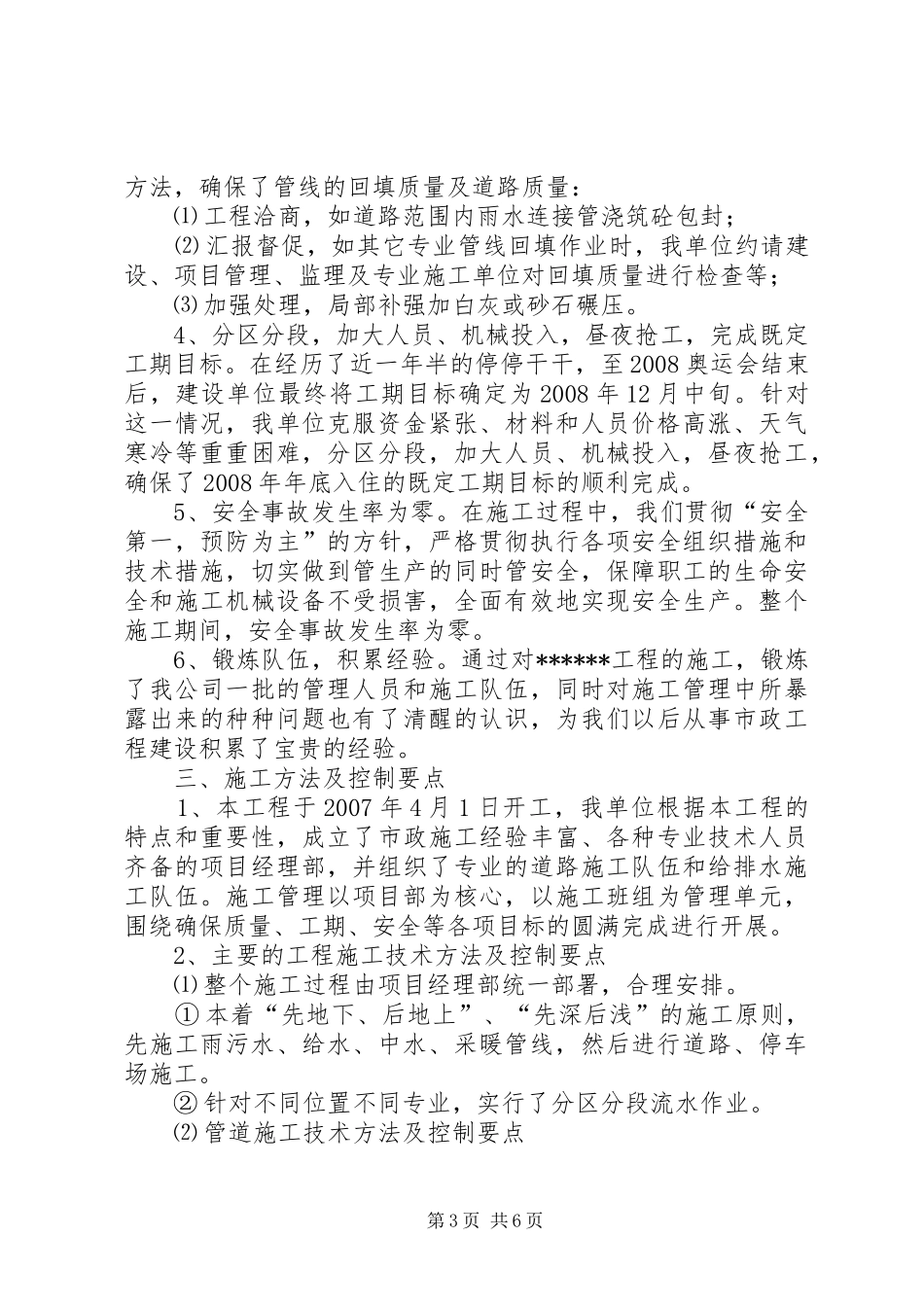

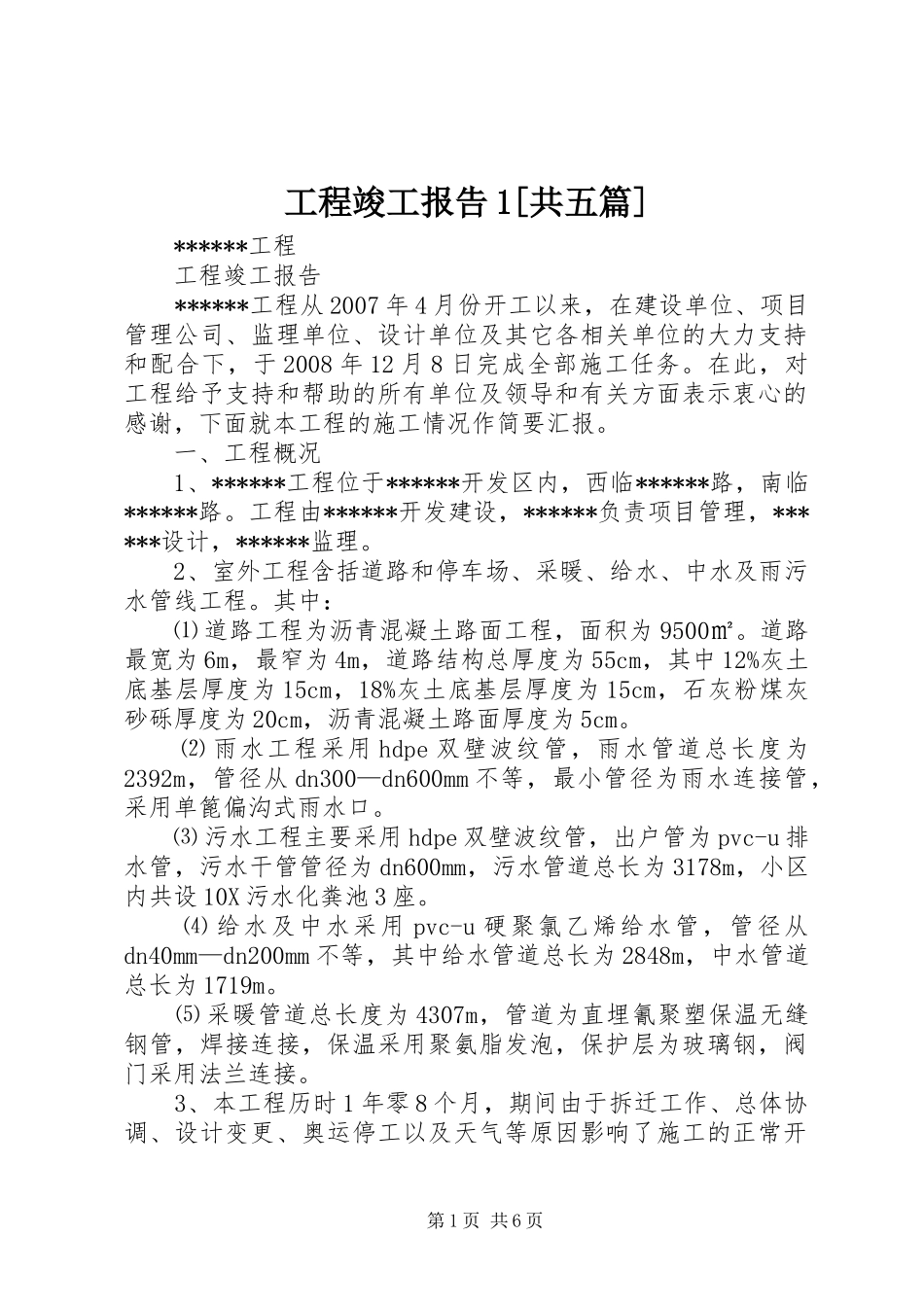

工程竣工报告1[共五篇]******工程工程竣工报告******工程从2007年4月份开工以来,在建设单位、项目管理公司、监理单位、设计单位及其它各相关单位的大力支持和配合下,于2008年12月8日完成全部施工任务
在此,对工程给予支持和帮助的所有单位及领导和有关方面表示衷心的感谢,下面就本工程的施工情况作简要汇报
一、工程概况1、******工程位于******开发区内,西临******路,南临******路
工程由******开发建设,******负责项目管理,******设计,******监理
2、室外工程含括道路和停车场、采暖、给水、中水及雨污水管线工程
其中:⑴道路工程为沥青混凝土路面工程,面积为9500㎡
道路最宽为6m,最窄为4m,道路结构总厚度为55cm,其中12%灰土底基层厚度为15cm,18%灰土底基层厚度为15cm,石灰粉煤灰砂砾厚度为20cm,沥青混凝土路面厚度为5cm
⑵雨水工程采用hdpe双壁波纹管,雨水管道总长度为2392m,管径从dn300—dn600mm不等,最小管径为雨水连接管,采用单篦偏沟式雨水口
⑶污水工程主要采用hdpe双壁波纹管,出户管为pvc-u排水管,污水干管管径为dn600mm,污水管道总长为3178m,小区内共设10X污水化粪池3座
⑷给水及中水采用pvc-u硬聚氯乙烯给水管,管径从dn40mm—dn200mm不等,其中给水管道总长为2848m,中水管道总长为1719m
⑸采暖管道总长度为4307m,管道为直埋氰聚塑保温无缝钢管,焊接连接,保温采用聚氨脂发泡,保护层为玻璃钢,阀门采用法兰连接
3、本工程历时1年零8个月,期间由于拆迁工作、总体协调、设计变更、奥运停工以及天气等原因影响了施工的正常开第1页共6页展,实际施工时间为6个月
二、施工重点、难点1、本工程最大的一个难点就是与各相关单位的配合
******为居民回迁房
