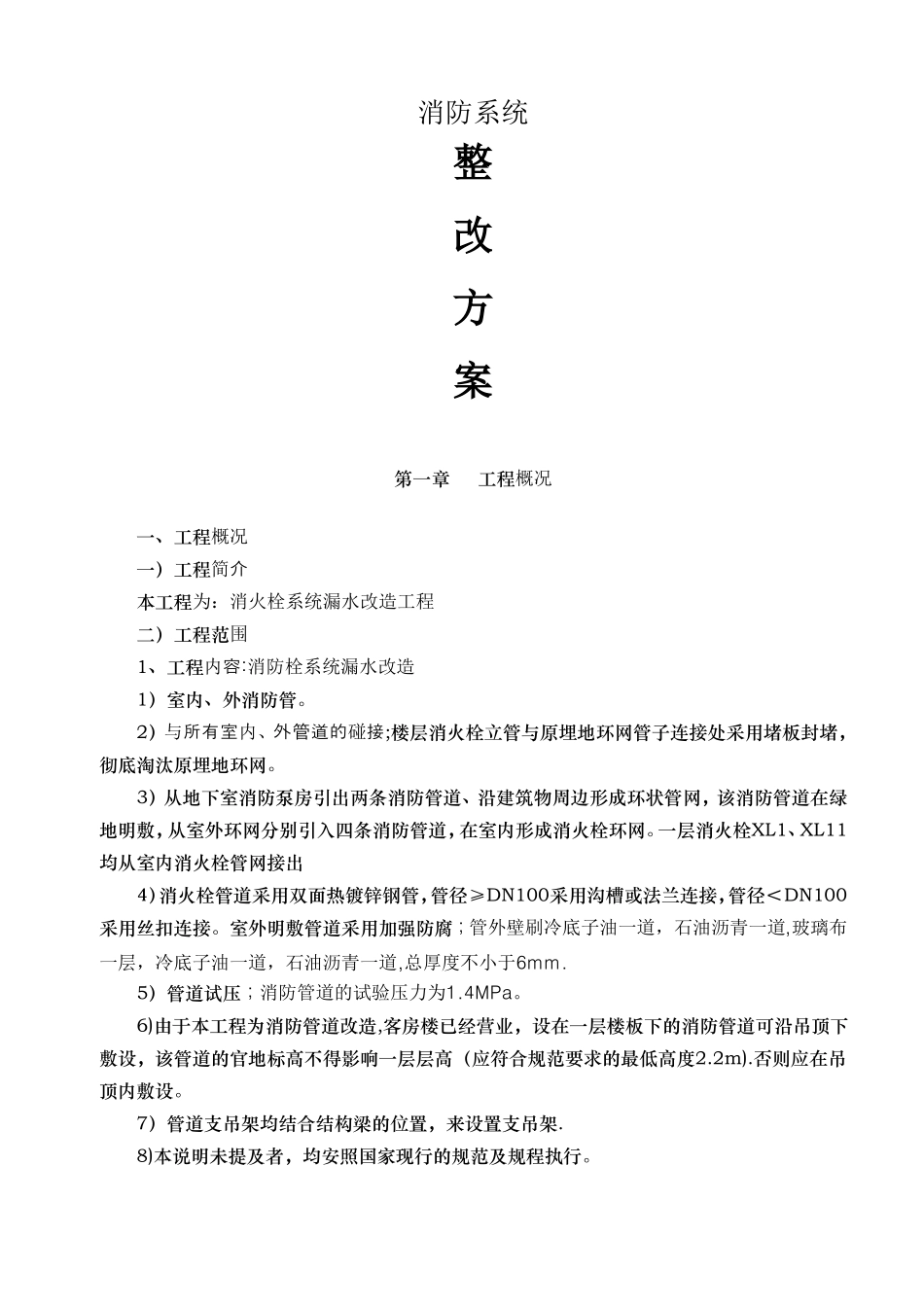

消防系统整改方案第一章工程概况一、工程概况一)工程简介本工程为:消火栓系统漏水改造工程二)工程范围1、工程内容:消防栓系统漏水改造1)室内、外消防管
2)与所有室内、外管道的碰接;楼层消火栓立管与原埋地环网管子连接处采用堵板封堵,彻底淘汰原埋地环网
3)从地下室消防泵房引出两条消防管道、沿建筑物周边形成环状管网,该消防管道在绿地明敷,从室外环网分别引入四条消防管道,在室内形成消火栓环网
一层消火栓XL1、XL11均从室内消火栓管网接出4)消火栓管道采用双面热镀锌钢管,管径≥DN100采用沟槽或法兰连接,管径<DN100采用丝扣连接
室外明敷管道采用加强防腐;管外壁刷冷底子油一道,石油沥青一道,玻璃布一层,冷底子油一道,石油沥青一道,总厚度不小于6mm
5)管道试压;消防管道的试验压力为1
6)由于本工程为消防管道改造,客房楼已经营业,设在一层楼板下的消防管道可沿吊顶下敷设,该管道的官地标高不得影响一层层高(应符合规范要求的最低高度2
否则应在吊顶内敷设

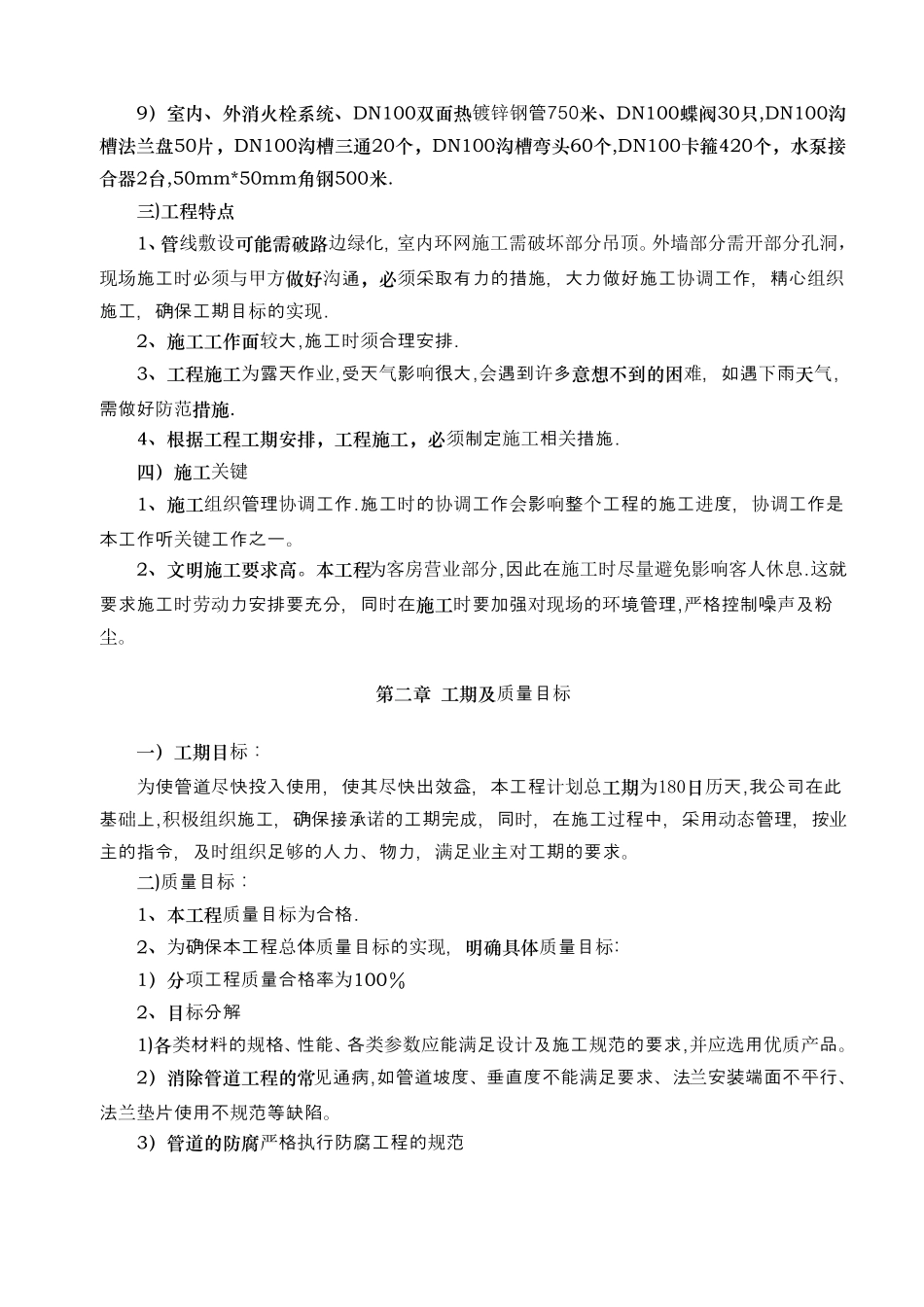

7)管道支吊架均结合结构梁的位置,来设置支吊架
8)本说明未提及者,均安照国家现行的规范及规程执行
9)室内、外消火栓系统、DN100双面热镀锌钢管750米、DN100蝶阀30只,DN100沟槽法兰盘50片,DN100沟槽三通20个,DN100沟槽弯头60个,DN100卡箍420个,水泵接合器2台,50mm*50mm角钢500米
三)工程特点1、管线敷设可能需破路边绿化,室内环网施工需破坏部分吊顶
外墙部分需开部分孔洞,现场施工时必须与甲方做好沟通,必须采取有力的措施,大力做好施工协调工作,精心组织施工,确保工期目标的实现
2、施工工作面较大,施工时须合理安排
3、工程施工为露天作业,受天气影响很大,会遇到许多意想不到的困难,如遇下雨天气,需做好防范措施

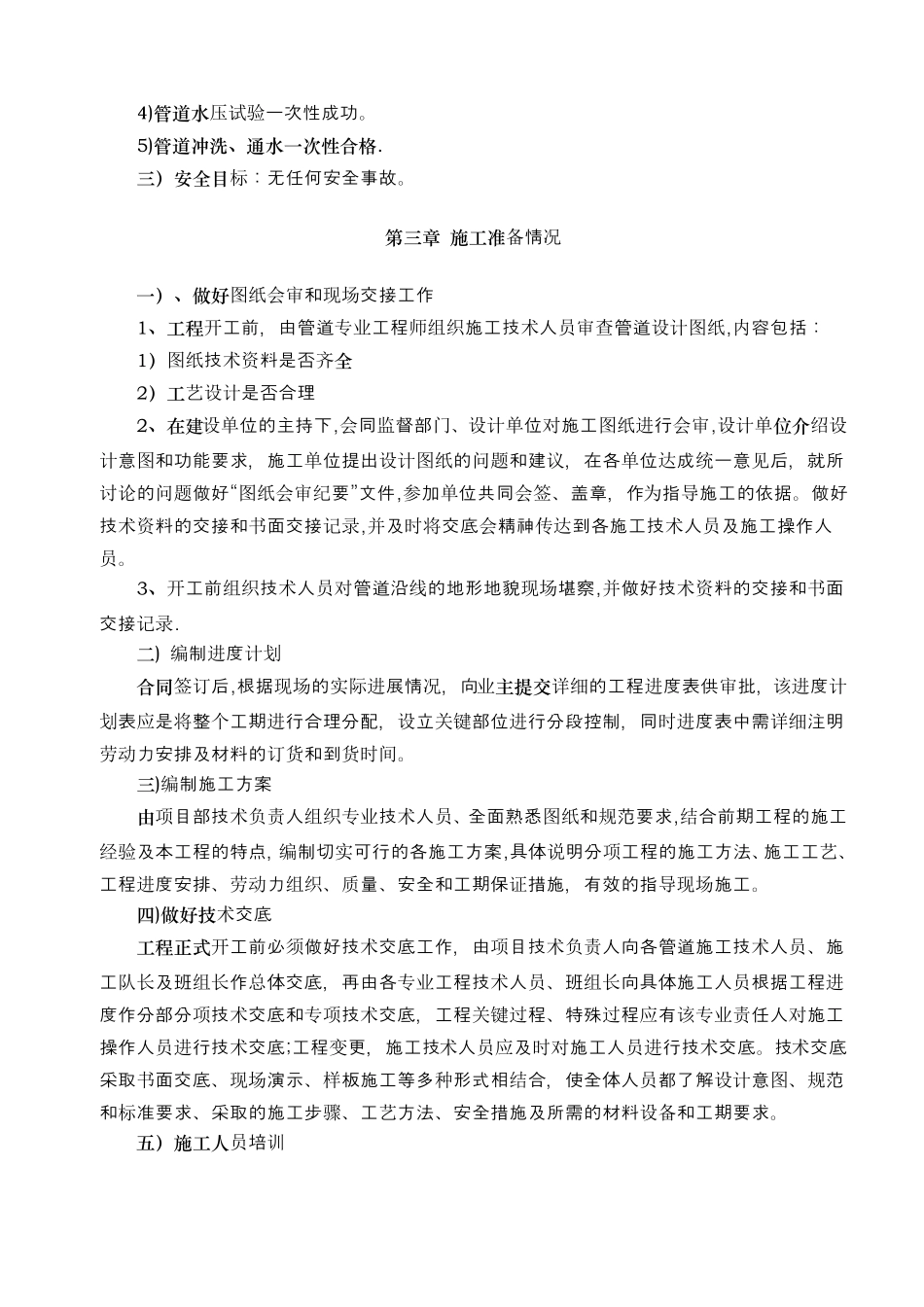

4、根据工程工期安排,工程施工,必须制定施工相关措施
