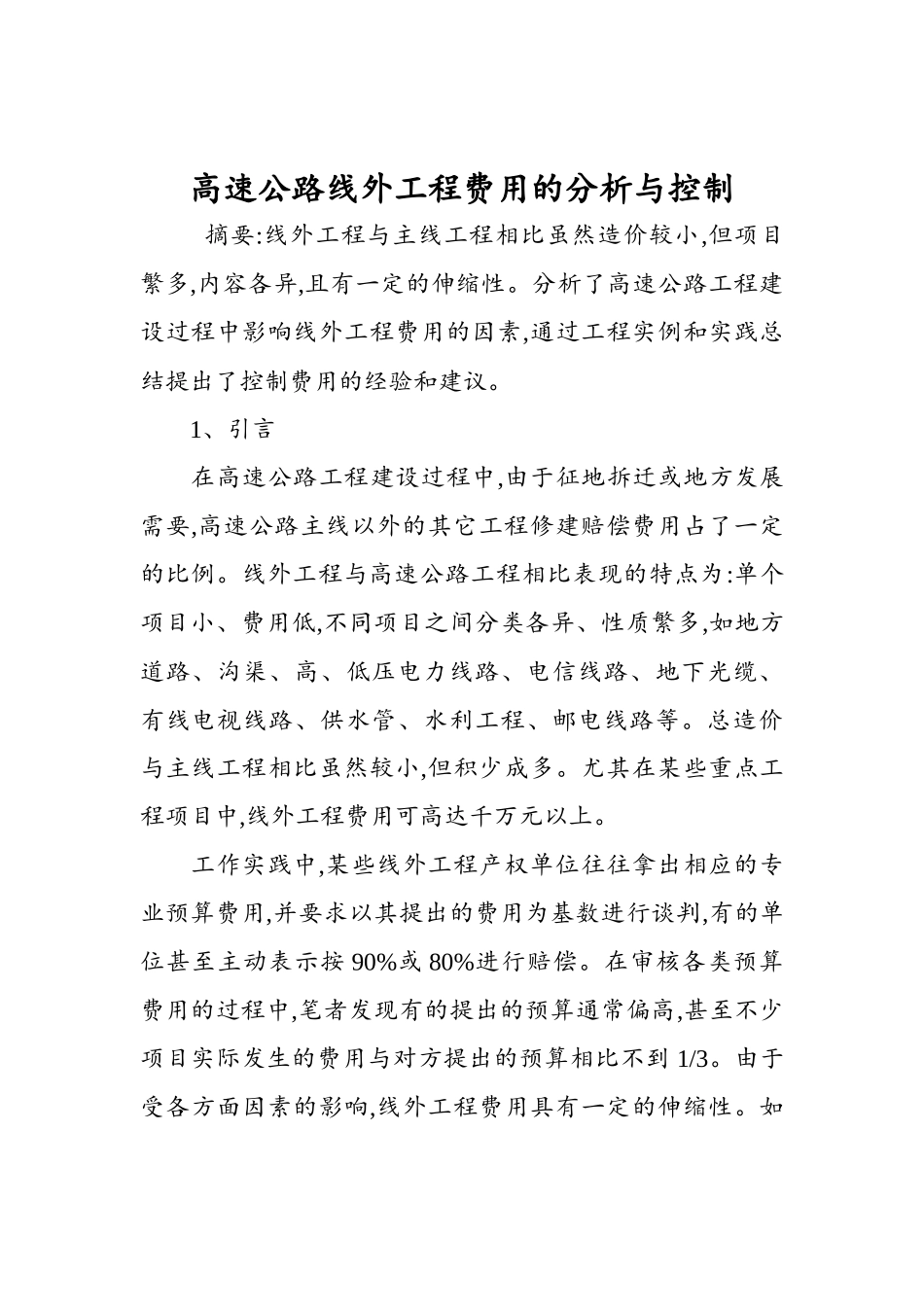

高速公路线外工程费用的分析与控制摘要:线外工程与主线工程相比虽然造价较小,但项目繁多,内容各异,且有一定的伸缩性
分析了高速公路工程建设过程中影响线外工程费用的因素,通过工程实例和实践总结提出了控制费用的经验和建议
1、引言在高速公路工程建设过程中,由于征地拆迁或地方发展需要,高速公路主线以外的其它工程修建赔偿费用占了一定的比例
线外工程与高速公路工程相比表现的特点为:单个项目小、费用低,不同项目之间分类各异、性质繁多,如地方道路、沟渠、高、低压电力线路、电信线路、地下光缆、有线电视线路、供水管、水利工程、邮电线路等
总造价与主线工程相比虽然较小,但积少成多
尤其在某些重点工程项目中,线外工程费用可高达千万元以上
工作实践中,某些线外工程产权单位往往拿出相应的专业预算费用,并要求以其提出的费用为基数进行谈判,有的单位甚至主动表示按90%或80%进行赔偿
在审核各类预算费用的过程中,笔者发现有的提出的预算通常偏高,甚至不少项目实际发生的费用与对方提出的预算相比不到1/3
由于受各方面因素的影响,线外工程费用具有一定的伸缩性

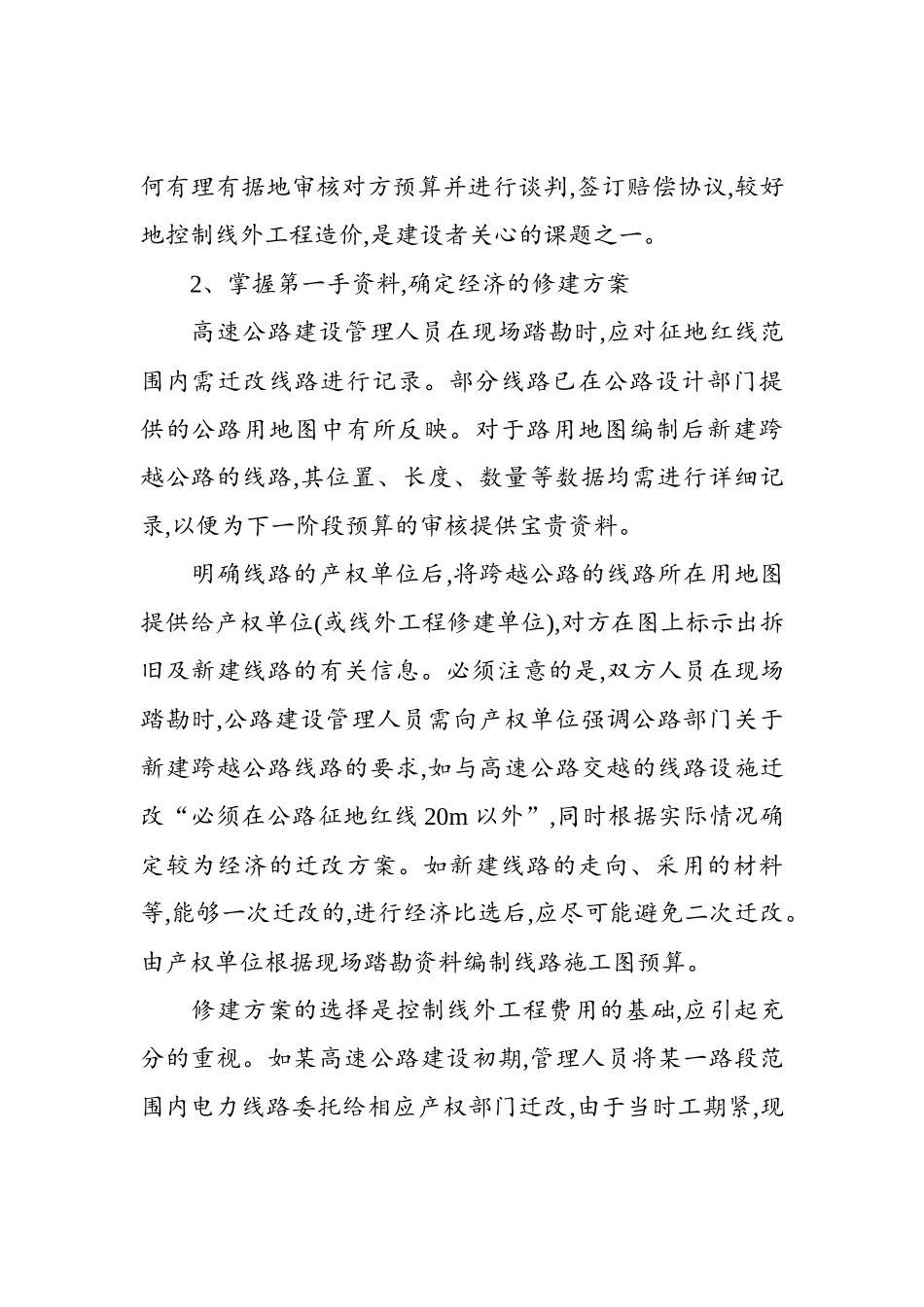

如何有理有据地审核对方预算并进行谈判,签订赔偿协议,较好地控制线外工程造价,是建设者关心的课题之一
2、掌握第一手资料,确定经济的修建方案高速公路建设管理人员在现场踏勘时,应对征地红线范围内需迁改线路进行记录
部分线路已在公路设计部门提供的公路用地图中有所反映
对于路用地图编制后新建跨越公路的线路,其位置、长度、数量等数据均需进行详细记录,以便为下一阶段预算的审核提供宝贵资料
明确线路的产权单位后,将跨越公路的线路所在用地图提供给产权单位(或线外工程修建单位),对方在图上标示出拆旧及新建线路的有关信息

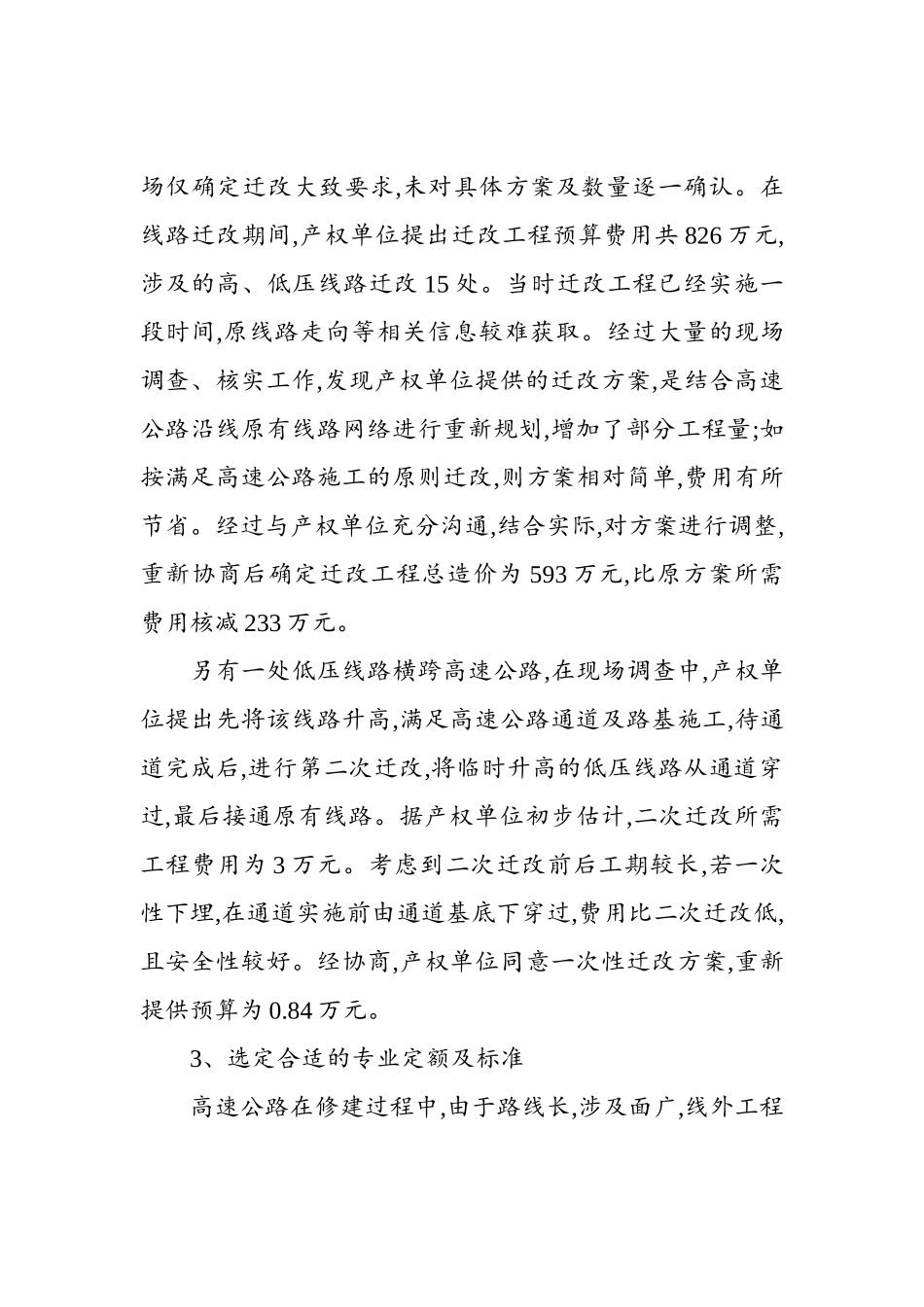

必须注意的是,双方人员在现场踏勘时,公路建设管理人员需向产权单位强调公路部门关于新建跨越公路线路的要求,如与高速公路交越的线路设施迁改“必须在公路征地红线2
