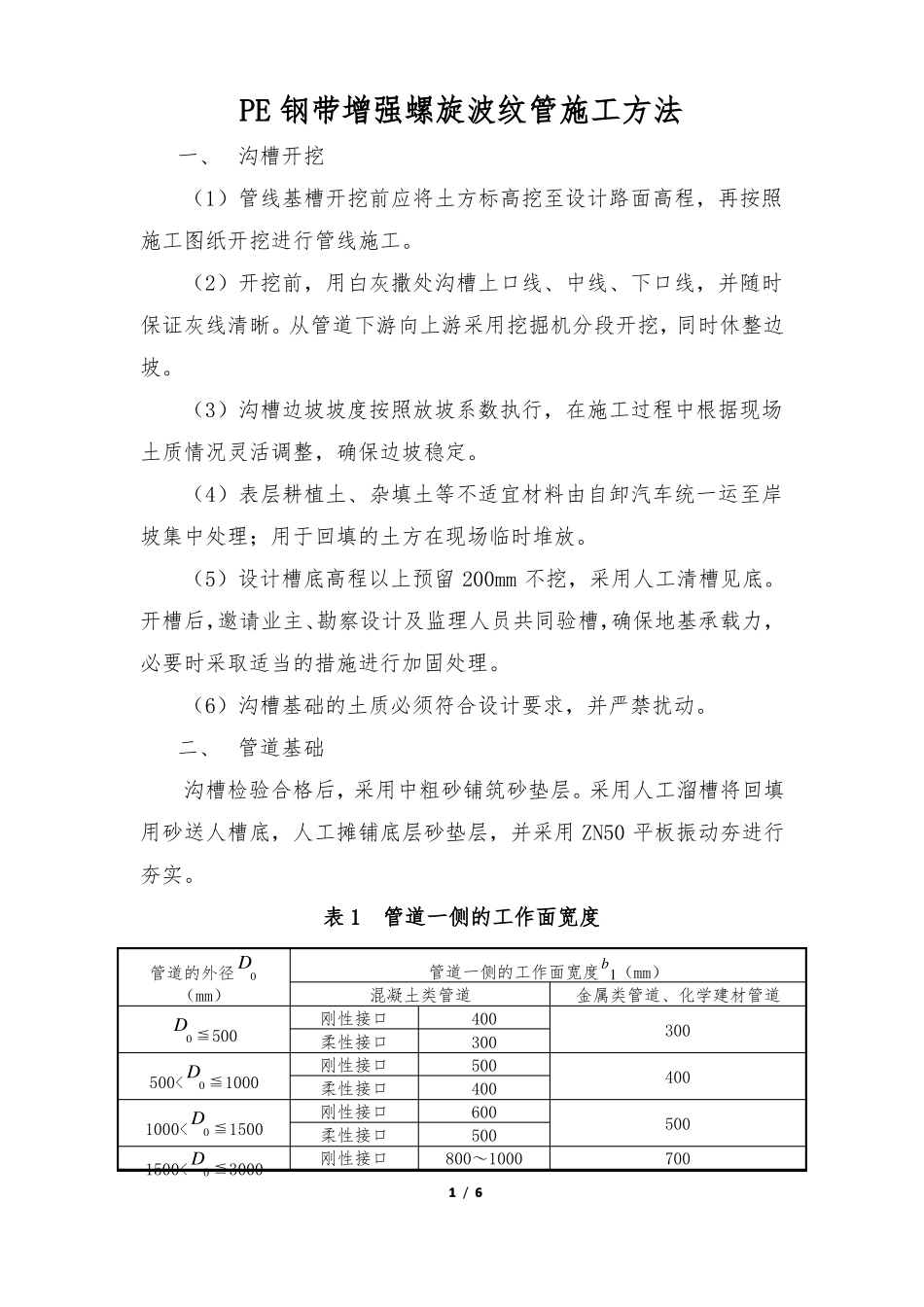

PE钢带增强螺旋波纹管施工方法一、沟槽开挖(1)管线基槽开挖前应将土方标高挖至设计路面高程,再按照施工图纸开挖进行管线施工。(2)开挖前,用白灰撒处沟槽上口线、中线、下口线,并随时保证灰线清晰。从管道下游向上游采用挖掘机分段开挖,同时休整边坡。(3)沟槽边坡坡度按照放坡系数执行,在施工过程中根据现场土质情况灵活调整,确保边坡稳定。(4)表层耕植土、杂填土等不适宜材料由自卸汽车统一运至岸坡集中处理;用于回填的土方在现场临时堆放。(5)设计槽底高程以上预留200mm不挖,采用人工清槽见底。开槽后,邀请业主、勘察设计及监理人员共同验槽,确保地基承载力,必要时采取适当的措施进行加固处理。(6)沟槽基础的土质必须符合设计要求,并严禁扰动。二、管道基础沟槽检验合格后,采用中粗砂铺筑砂垫层。采用人工溜槽将回填用砂送人槽底,人工摊铺底层砂垫层,并采用ZN50平板振动夯进行夯实。表1管道一侧的工作面宽度管道的外径(mm)D0D0≦500500
