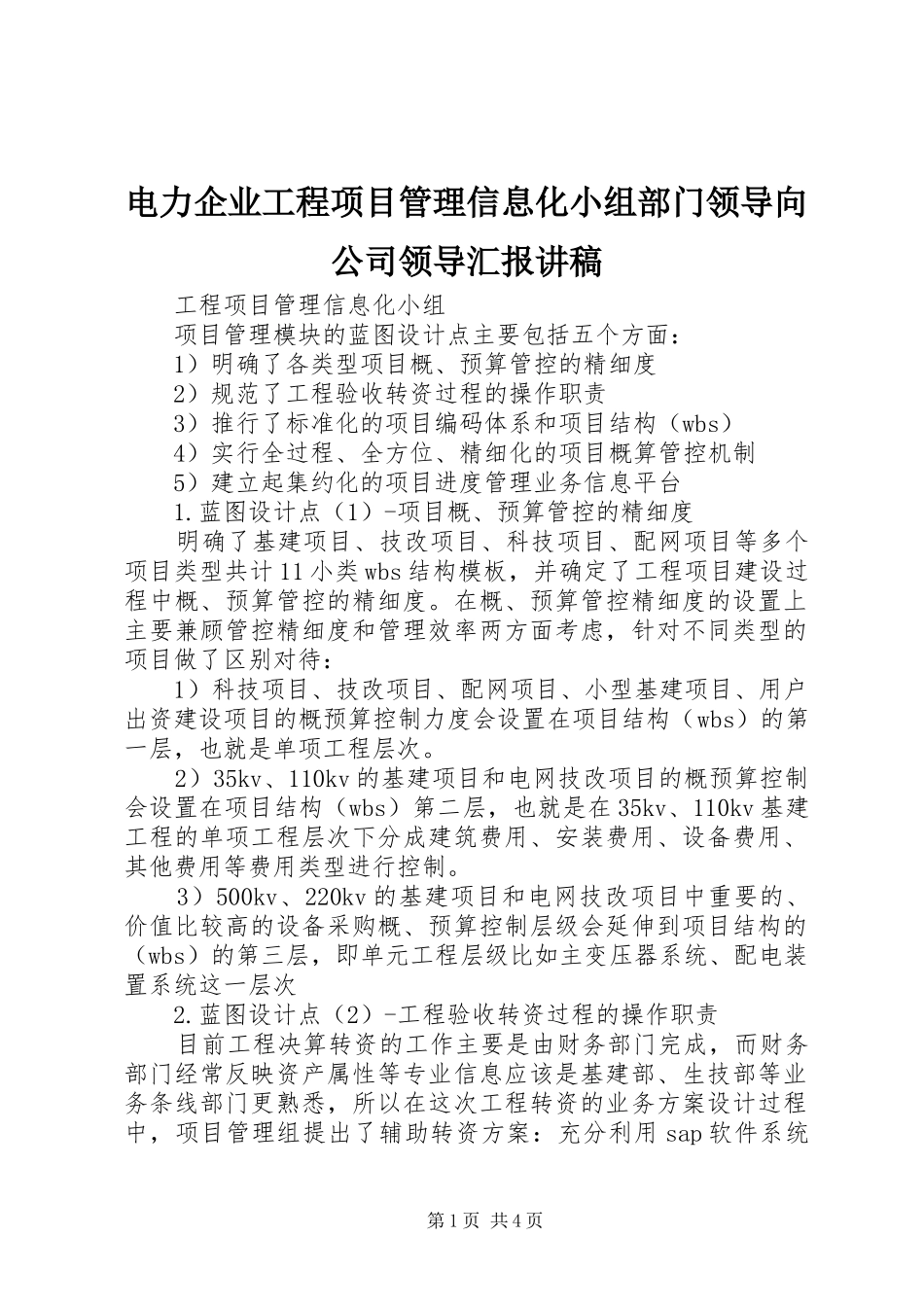

电力企业工程项目管理信息化小组部门领导向公司领导汇报讲稿工程项目管理信息化小组项目管理模块的蓝图设计点主要包括五个方面:1)明确了各类型项目概、预算管控的精细度2)规范了工程验收转资过程的操作职责3)推行了标准化的项目编码体系和项目结构(wbs)4)实行全过程、全方位、精细化的项目概算管控机制5)建立起集约化的项目进度管理业务信息平台1
蓝图设计点(1)-项目概、预算管控的精细度明确了基建项目、技改项目、科技项目、配网项目等多个项目类型共计11小类wbs结构模板,并确定了工程项目建设过程中概、预算管控的精细度
在概、预算管控精细度的设置上主要兼顾管控精细度和管理效率两方面考虑,针对不同类型的项目做了区别对待:1)科技项目、技改项目、配网项目、小型基建项目、用户出资建设项目的概预算控制力度会设置在项目结构(wbs)的第一层,也就是单项工程层次
2)35kv、110kv的基建项目和电网技改项目的概预算控制会设置在项目结构(wbs)第二层,也就是在35kv、110kv基建工程的单项工程层次下分成建筑费用、安装费用、设备费用、其他费用等费用类型进行控制
3)500kv、220kv的基建项目和电网技改项目中重要的、价值比较高的设备采购概、预算控制层级会延伸到项目结构的(wbs)的第三层,即单元工程层级比如主变压器系统、配电装置系统这一层次2

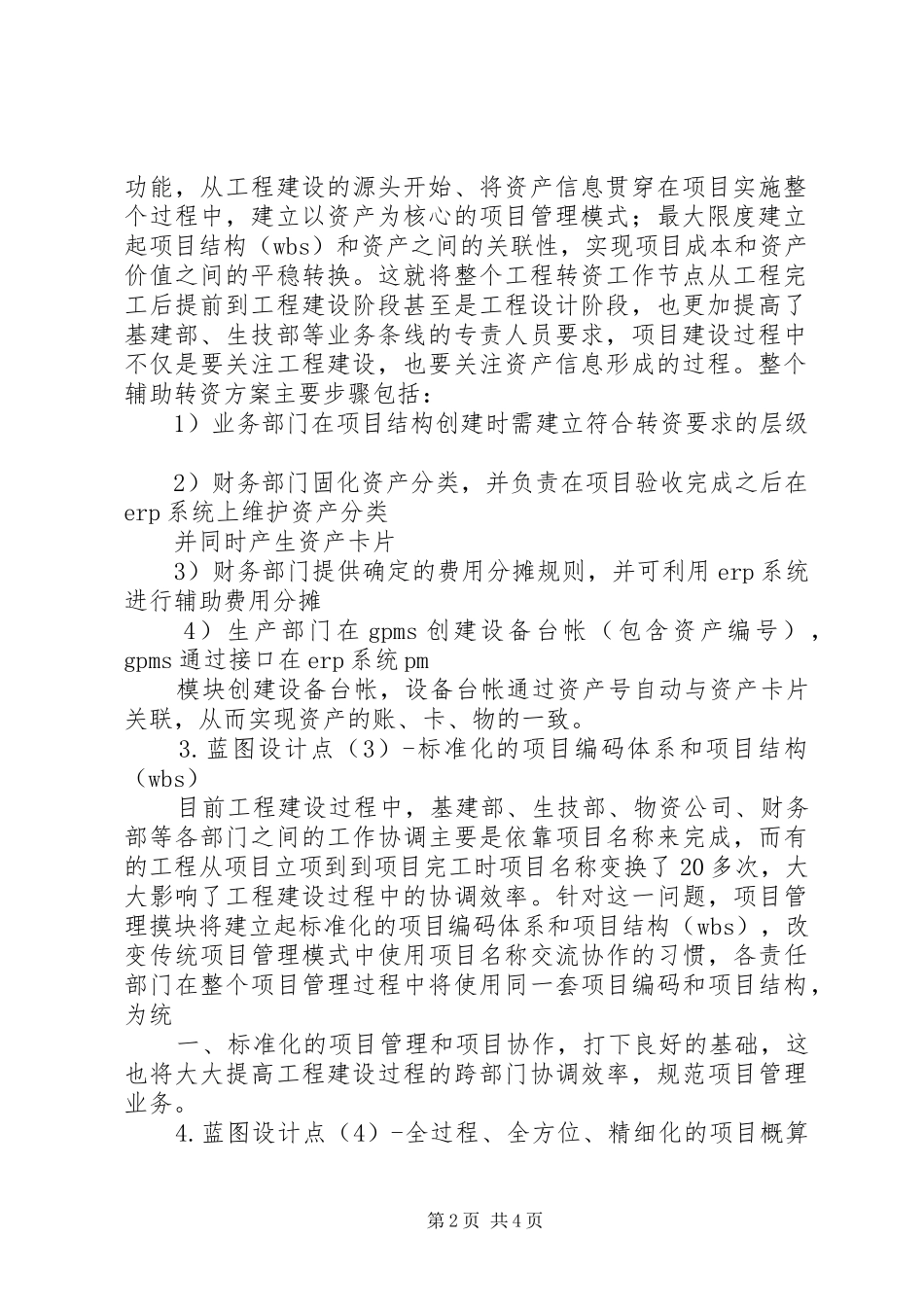

蓝图设计点(2)-工程验收转资过程的操作职责目前工程决算转资的工作主要是由财务部门完成,而财务部门经常反映资产属性等专业信息应该是基建部、生技部等业务条线部门更熟悉,所以在这次工程转资的业务方案设计过程中,项目管理组提出了辅助转资方案:充分利用sap软件系统第1页共4页功能,从工程建设的源头开始、将资产信息贯穿在项目实施整个过程中,建立以资产为核心的项目管理模式;最大限度建立起项目结构(wbs)和资产之间的关联性,实现项目成本和资产价值之间的平稳
