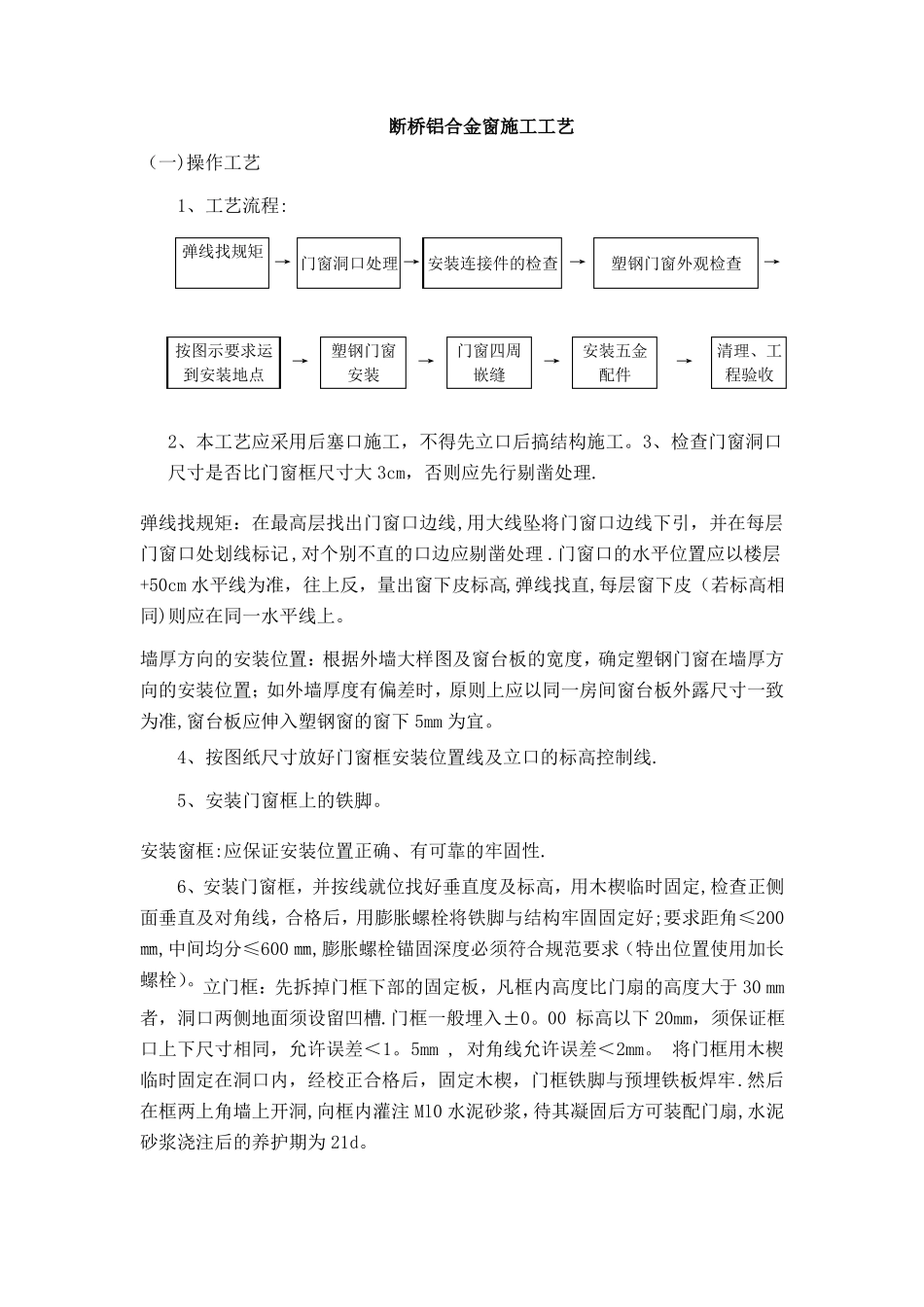

断桥铝合金窗施工工艺(一)操作工艺1、工艺流程:弹线找规矩→门窗洞口处理→安装连接件的检查→塑钢门窗外观检查→按图示要求运到安装地点→塑钢门窗安装→门窗四周嵌缝→安装五金配件→清理、工程验收2、本工艺应采用后塞口施工,不得先立口后搞结构施工
3、检查门窗洞口尺寸是否比门窗框尺寸大3cm,否则应先行剔凿处理
弹线找规矩:在最高层找出门窗口边线,用大线坠将门窗口边线下引,并在每层门窗口处划线标记,对个别不直的口边应剔凿处理
门窗口的水平位置应以楼层+50cm水平线为准,往上反,量出窗下皮标高,弹线找直,每层窗下皮(若标高相同)则应在同一水平线上
墙厚方向的安装位置:根据外墙大样图及窗台板的宽度,确定塑钢门窗在墙厚方向的安装位置;如外墙厚度有偏差时,原则上应以同一房间窗台板外露尺寸一致为准,窗台板应伸入塑钢窗的窗下5mm为宜
4、按图纸尺寸放好门窗框安装位置线及立口的标高控制线
5、安装门窗框上的铁脚
安装窗框:应保证安装位置正确、有可靠的牢固性
6、安装门窗框,并按线就位找好垂直度及标高,用木楔临时固定,检查正侧面垂直及对角线,合格后,用膨胀螺栓将铁脚与结构牢固固定好;要求距角≤200㎜,中间均分≤600㎜,膨胀螺栓锚固深度必须符合规范要求(特出位置使用加长螺栓)
立门框:先拆掉门框下部的固定板,凡框内高度比门扇的高度大于30mm者,洞口两侧地面须设留凹槽
门框一般埋入±0
00标高以下20mm,须保证框口上下尺寸相同,允许误差<1
5mm,对角线允许误差<2mm
将门框用木楔临时固定在洞口内,经校正合格后,固定木楔,门框铁脚与预埋铁板焊牢
然后在框两上角墙上开洞,向框内灌注Ml0水泥砂浆,待其凝固后方可装配门扇,水泥砂浆浇注后的养护期为21d
特种门的配件应齐全,位置应正确,安装应牢固,功能应满足使用要求和特种门的各项性能要求
就位和临时固定:根据已放好的安装位置线安装,并将
