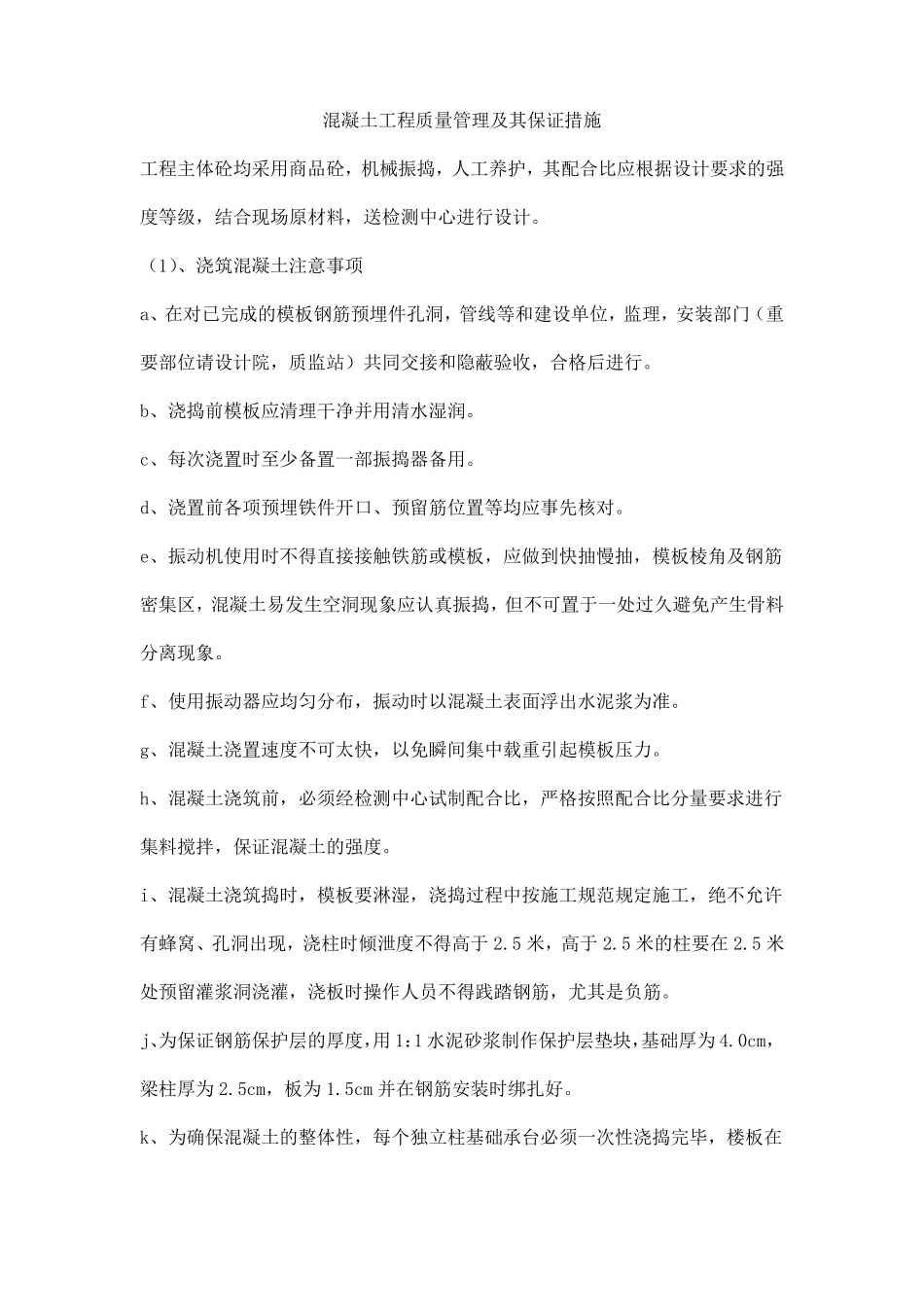

混凝土工程质量管理及其保证措施工程主体砼均采用商品砼,机械振捣,人工养护,其配合比应根据设计要求的强度等级,结合现场原材料,送检测中心进行设计
(1)、浇筑混凝土注意事项a、在对已完成的模板钢筋预埋件孔洞,管线等和建设单位,监理,安装部门(重要部位请设计院,质监站)共同交接和隐蔽验收,合格后进行
b、浇捣前模板应清理干净并用清水湿润
c、每次浇置时至少备置一部振捣器备用
d、浇置前各项预埋铁件开口、预留筋位置等均应事先核对
e、振动机使用时不得直接接触铁筋或模板,应做到快抽慢抽,模板棱角及钢筋密集区,混凝土易发生空洞现象应认真振捣,但不可置于一处过久避免产生骨料分离现象
f、使用振动器应均匀分布,振动时以混凝土表面浮出水泥浆为准
g、混凝土浇置速度不可太快,以免瞬间集中载重引起模板压力
h、混凝土浇筑前,必须经检测中心试制配合比,严格按照配合比分量要求进行集料搅拌,保证混凝土的强度
i、混凝土浇筑捣时,模板要淋湿,浇捣过程中按施工规范规定施工,绝不允许有蜂窝、孔洞出现,浇柱时倾泄度不得高于2
5米,高于2
5米的柱要在2
5米处预留灌浆洞浇灌,浇板时操作人员不得践踏钢筋,尤其是负筋
j、为保证钢筋保护层的厚度,用1:1水泥砂浆制作保护层垫块,基础厚为4
0cm,梁柱厚为2
5cm,板为1
5cm并在钢筋安装时绑扎好
k、为确保混凝土的整体性,每个独立柱基础承台必须一次性浇捣完毕,楼板在一般情况下,同一部位要连续捣完,中段时间不得超过二小时如遇特殊情况,非设施缝不可的,必须对施工缝进行处理,先将施工缝清洗干净,淋一次水泥浆,再浇筑与混凝土标号相同的水泥砂浆5cm厚,然后再浇灌混凝土,确保新旧接口牢固密实
l、施工员驻守现场指挥,混凝土浇筑期间,设置技术管理人员轮流值班严格把好质量关,混凝土浇筑完毕后,坚持专人洒水养护,绝不能草率从事

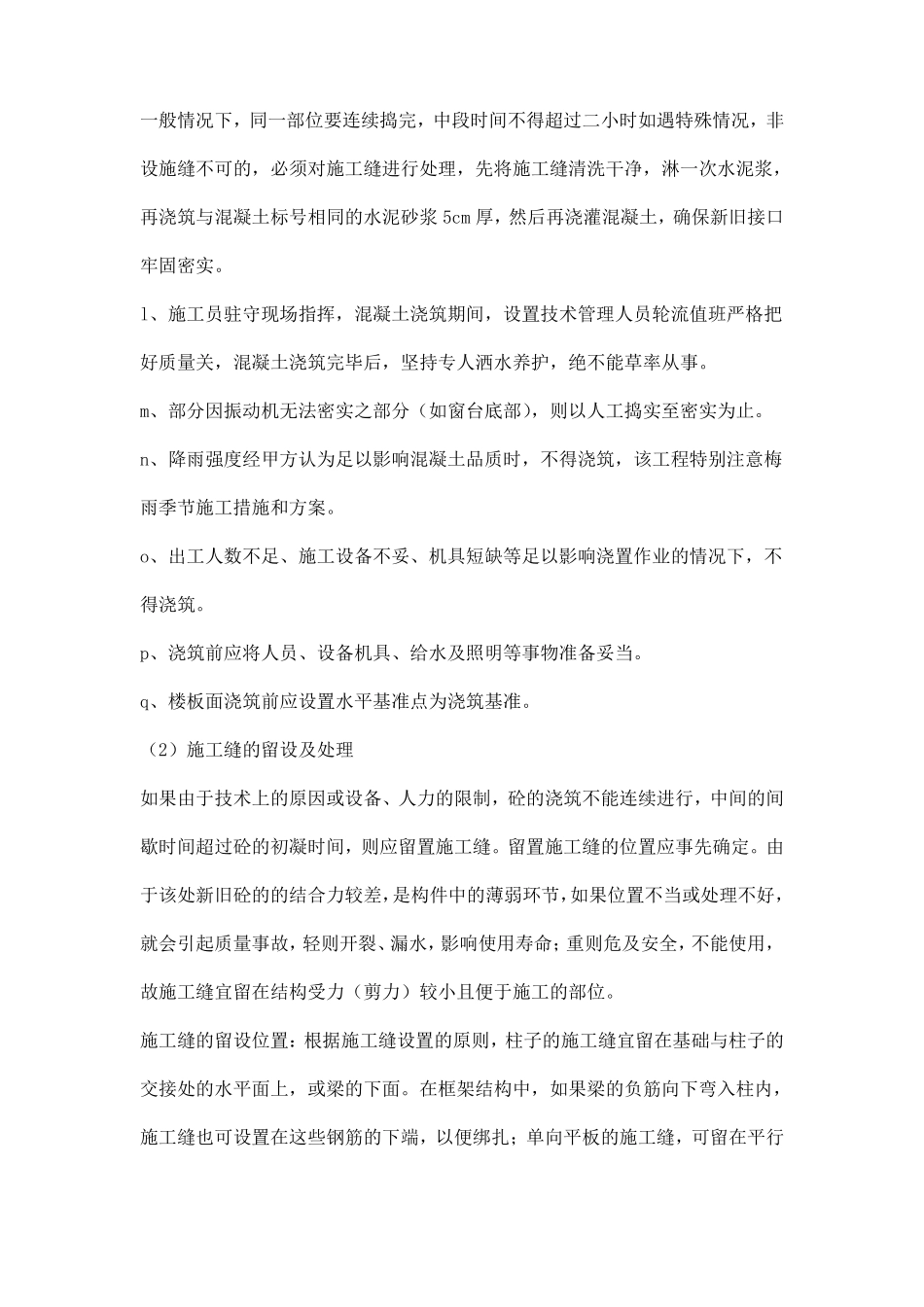

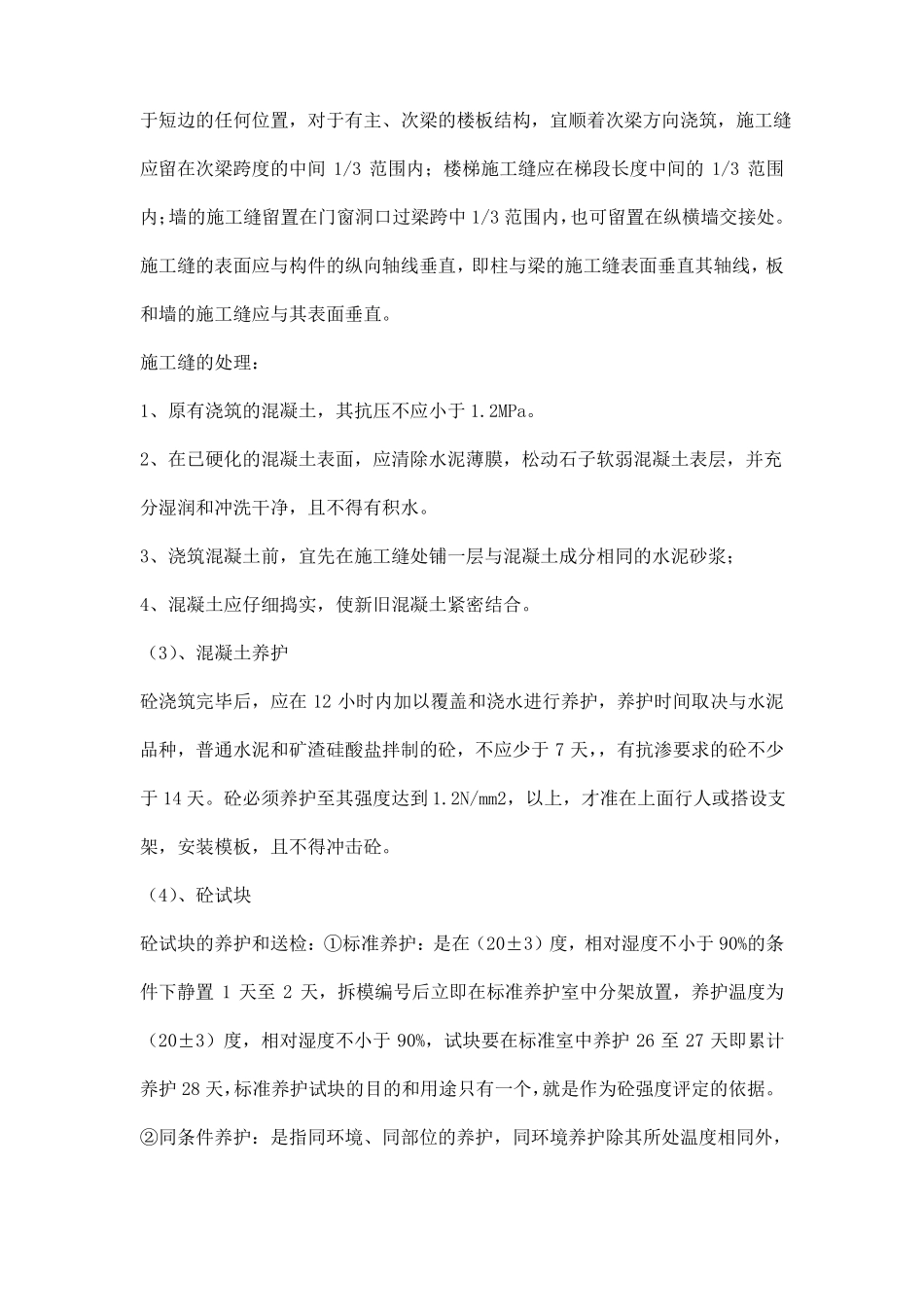

m、部分因振动机无法密实之部分(如窗台底部
