220kV胶山变电所电缆沟盖板工程三措南京市第六建筑安装工程有限公司220kV胶山变电所电缆沟盖板工程三措1
施工现场组织机构1
1组织机构关系图组织机构关系图项目经理:刘尔斌2
施工技术措施2
1交接检验项目副经理:仇立松2
1构件进场检验项目工程师:秦雅军(1)盖板应统一部位注明规格、生产日期、生产批次和合格标志
检查数量:全数检查
(2)盖板的外形不得有缺棱掉角、棱角不正、翘曲不平、飞边凸肋等质量缺陷;构件表面不得有露筋、麻面、掉皮、起砂、沾污等质量缺陷;角钢表面无毛刺、锌镏、挂锌、露铁、锌渣锌灰等附着现象
质施安材保检查数量:全数检查
瓦木钢机水电预算员(3)钢筋混凝土盖板的尺寸偏差应符合表检工全料管工工1的规定
筋操检查数量:每一条电缆沟的盖板抽查,但不得少于
员员员员员长10%长班班3件班表1注:l序号123456检查项目长度偏差宽度偏差厚度偏差对角线差表面平整度侧向弯曲允许偏差(mm)±2±2±1≤21l/1000检验方法钢尺检查钢尺检查钢尺检查钢尺检查靠尺检查拉线、钢尺量最大侧向弯曲为构件长度(mm)(4)检查支座支撑宽度和高度
检查数量:全数检查检查方法:采用钢尺
1第页共9页220kV胶山变电所电缆沟盖板工程三措南京市第六建筑安装工程有限公司(5)检查盖板的质量合格证明文件,主要包括原材料合格证明文件及试验报告、试块试压报告、盖板钢筋保护层测试记录等

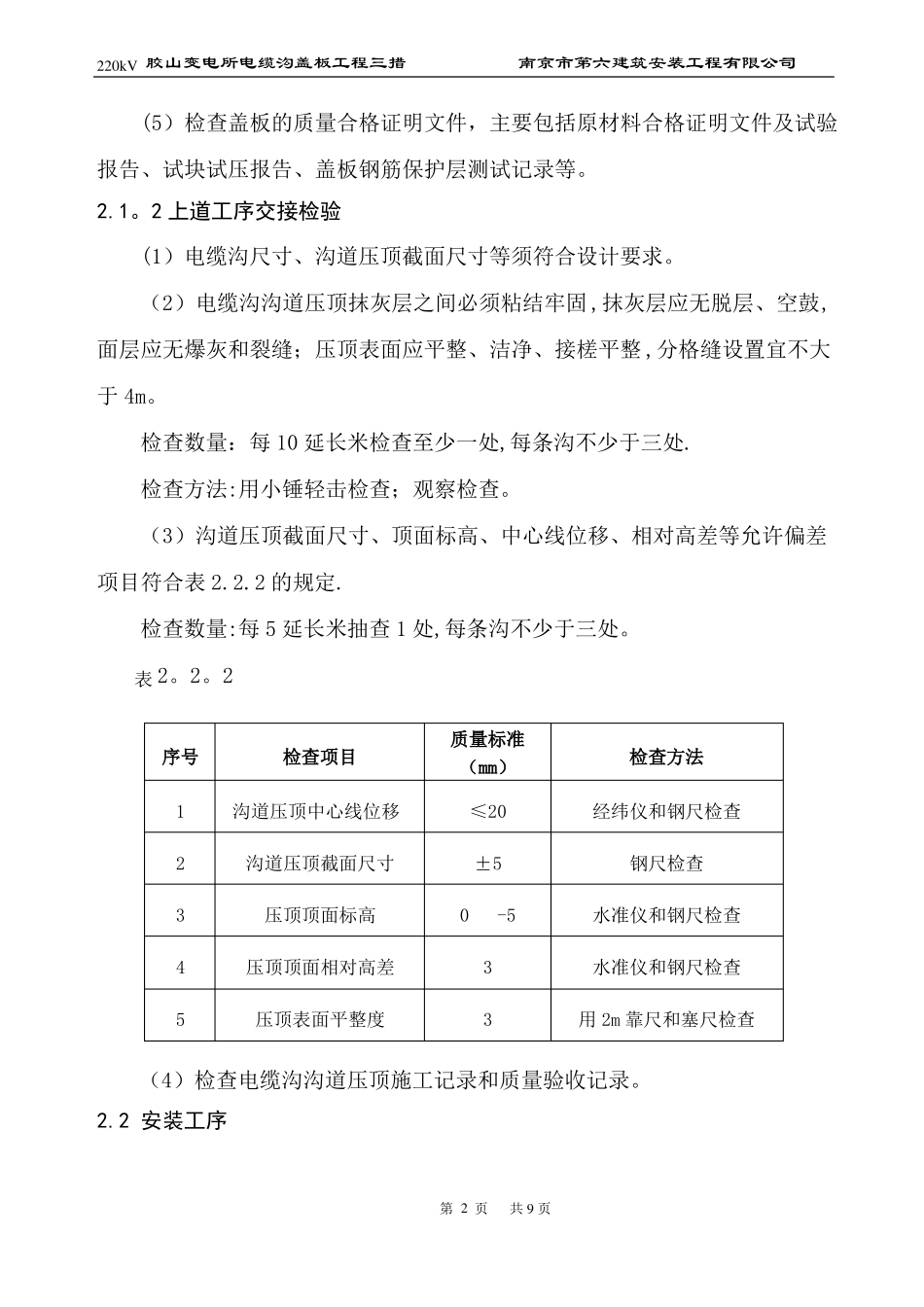

2上道工序交接检验(1)电缆沟尺寸、沟道压顶截面尺寸等须符合设计要求
(2)电缆沟沟道压顶抹灰层之间必须粘结牢固,抹灰层应无脱层、空鼓,面层应无爆灰和裂缝;压顶表面应平整、洁净、接槎平整,分格缝设置宜不大于4m
检查数量:每10延长米检查至少一处,每条沟不少于三处
检查方法:用小锤轻击检查;观察检查
(3)沟道压顶截面尺寸、顶面标高、中心线位移、相对高差等允许偏差项目符合表2
