目录1、编制依据02、工程概况及特点02
1工程概况02
工程特点03、施工部署03
总体划分03
混凝土供应04、具体施工方法14
混凝土浇筑原则14
混凝土的浇筑振捣14
特殊部位的浇筑25、质量保证措施26、大体积混凝土控制温度和收缩裂缝技术措施46
1混凝土配合比46
2大体积混凝土温度控制46
3混凝土粗细骨料的温度控制46
4测温孔布置46
5养护措施46

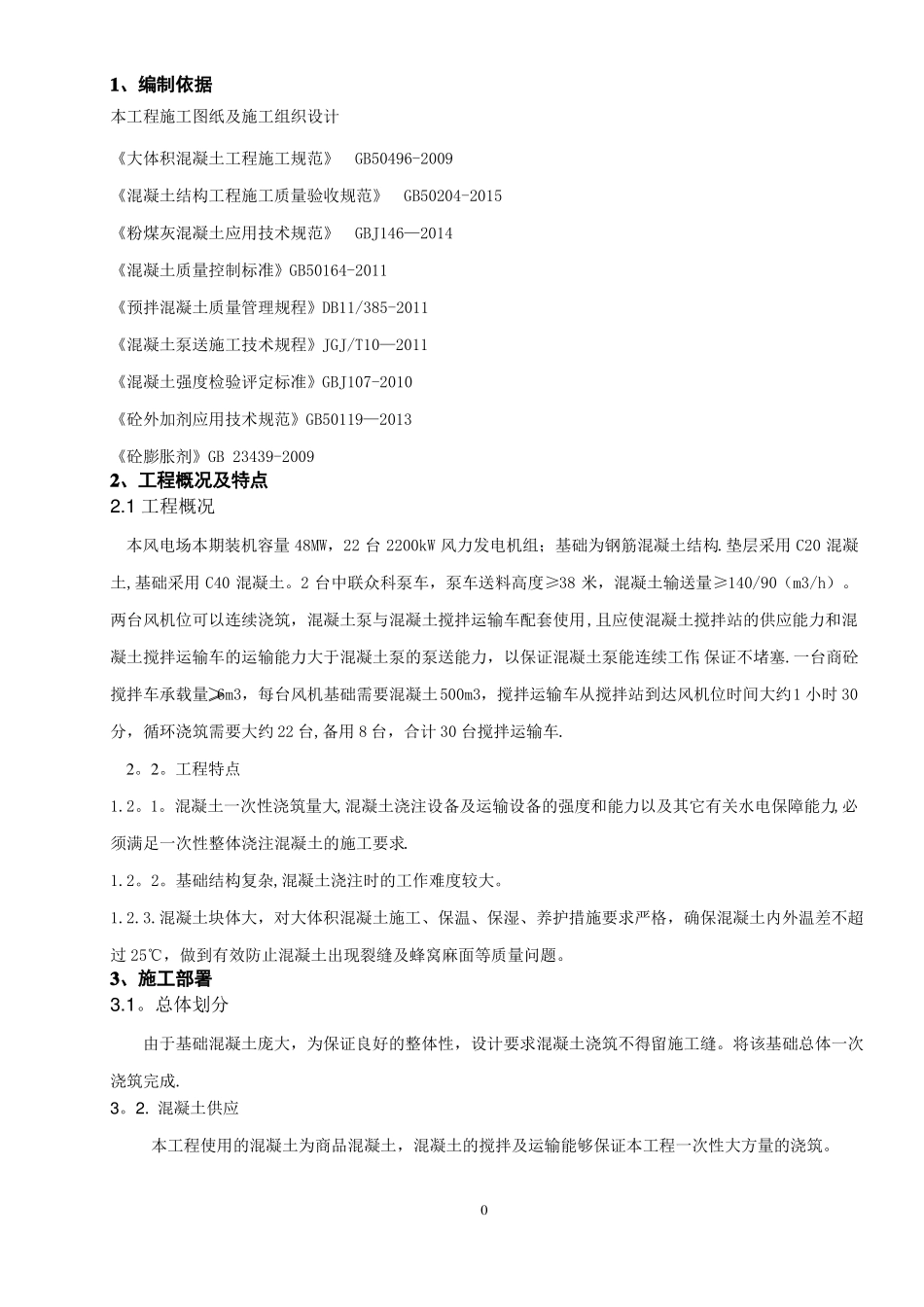

6避免出现裂纹47、安全保证措施58、现场文明施工管理5附表一:施工措施材料、砼浇筑人员及机械配备71、编制依据本工程施工图纸及施工组织设计《大体积混凝土工程施工规范》GB50496-2009《混凝土结构工程施工质量验收规范》GB50204-2015《粉煤灰混凝土应用技术规范》GBJ146—2014《混凝土质量控制标准》GB50164-2011《预拌混凝土质量管理规程》DB11/385-2011《混凝土泵送施工技术规程》JGJ/T10—2011《混凝土强度检验评定标准》GBJ107-2010《砼外加剂应用技术规范》GB50119—2013《砼膨胀剂》GB23439-20092、工程概况及特点2
1工程概况本风电场本期装机容量48MW,22台2200kW风力发电机组;基础为钢筋混凝土结构
垫层采用C20混凝土,基础采用C40混凝土
2台中联众科泵车,泵车送料高度≥38米,混凝土输送量≥140/90(m3/h)
两台风机位可以连续浇筑,混凝土泵与混凝土搅拌运输车配套使用,且应使混凝土搅拌站的供应能力和混凝土搅拌运输车的运输能力大于混凝土泵的泵送能力,以保证混凝土泵能连续工作,保证不堵塞

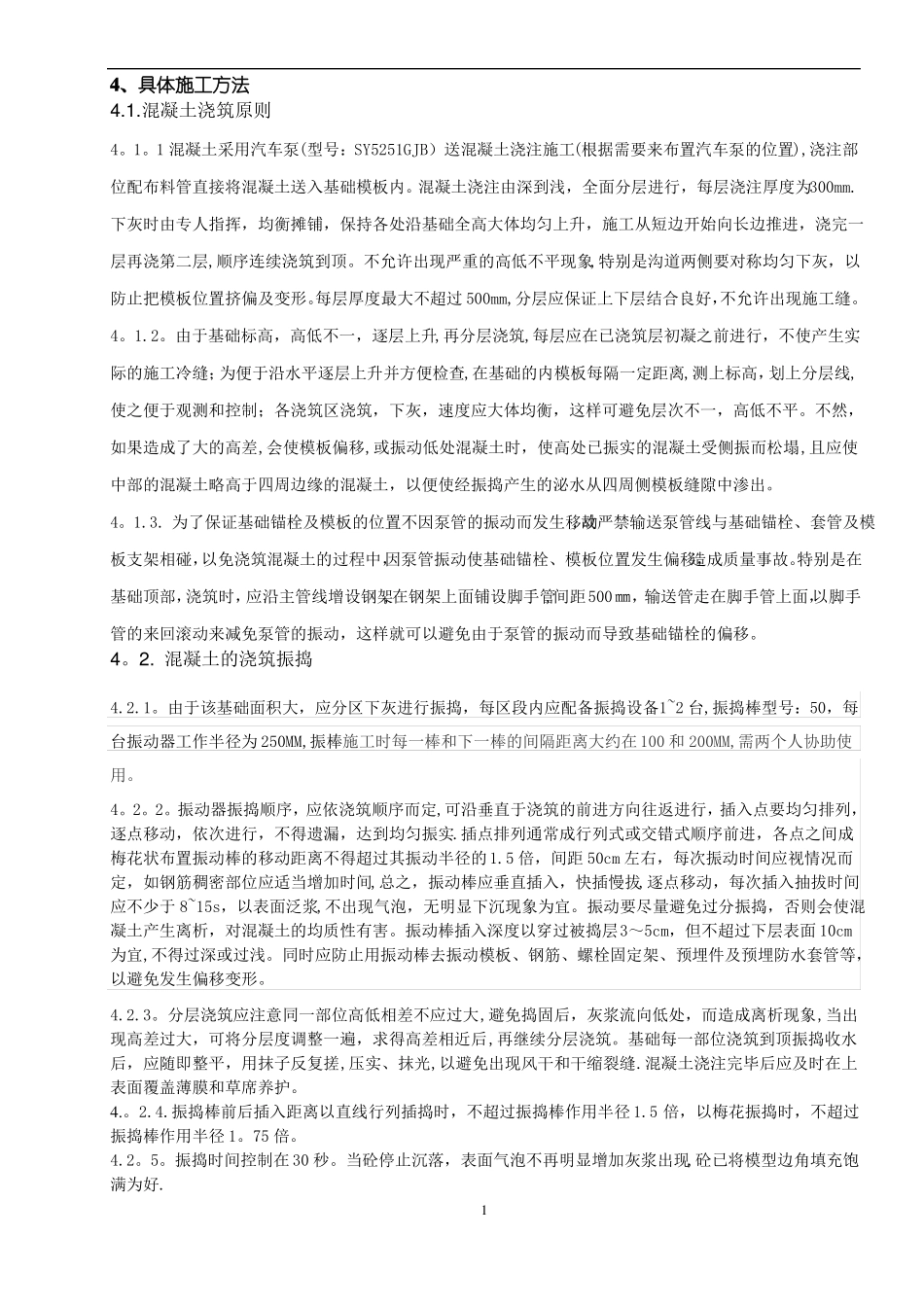

一台商砼搅拌车承载量≥6m3,每台风机基础需要混凝土500m3,搅拌运输车从搅拌站到达风机位时间大约1小时30分,循环浇筑需要大约22台,备用8台,合计30台搅拌运输车
