农网改造技术标准(试行)杨书安目前,农村电网技术改造已经启动,为了提高施工技术水平,规范整改标准,现将农网改造技术标准(试行)介绍给大家,供参考
110kV配电线路1
1杆塔10kV配电线路采用190-10-A、φ190-12-A、φ190-15-A三种规格水泥杆,个别地方因受地形限制可考虑采用铁塔,进村10kV线路采用φ190-12-A水泥杆
埋设深度一般为杆高1/6,并根据地质情况适当加装卡盘或底盘
直线杆卡盘与线路平行安装并应在电杆左、右侧交替安装,承力杆卡盘设在承力侧
2导线主干线以LGJ-70为主,分干线以LGJ-50为主,分支线以LGJ-35为主,最小导线截面不应小于LGJ-35
若有特殊负荷用户,应根据具体情况选定导线截面
导线排列一般为三角形,当线路中采用并沟线夹连接引流线时,线夹不应少于2个,引流线之间、引流线与主干线间的连接应符合下列规定:(1)不同金属导线的连接应有可靠的过渡金具;(2)同金属导线连接采用绑扎时,绑扎长度35mm2导线应不小于150mm,50mm2导线应不小于200mm,70mm2导线应不小于250mm
耐张杆跳接线采用上跳,跳接线一律使用并沟线夹
分支线与主干线跳接时,若导线截面不同,应采用畸形并沟线夹或缠绕法

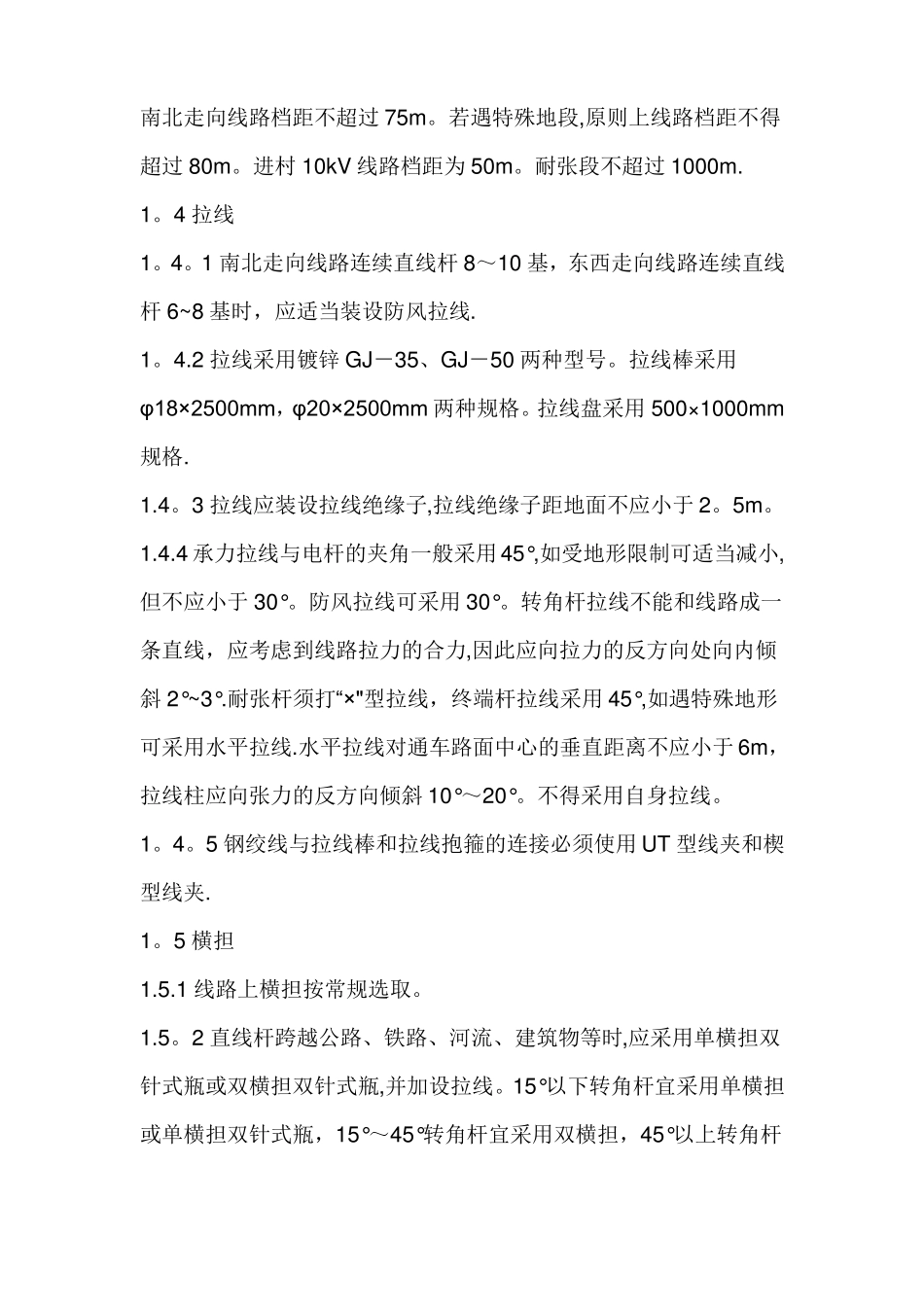

3档距根据我县气候特点,规定东西走向线路档距不超过70m,南北走向线路档距不超过75m
若遇特殊地段,原则上线路档距不得超过80m
进村10kV线路档距为50m
耐张段不超过1000m
1南北走向线路连续直线杆8~10基,东西走向线路连续直线杆6~8基时,应适当装设防风拉线
2拉线采用镀锌GJ-35、GJ-50两种型号
拉线棒采用φ18×2500mm,φ20×2500mm两种规格
拉线盘采用500×1000mm规格
3拉线应装设拉线绝缘子,拉线绝缘子距地面不应小于2
