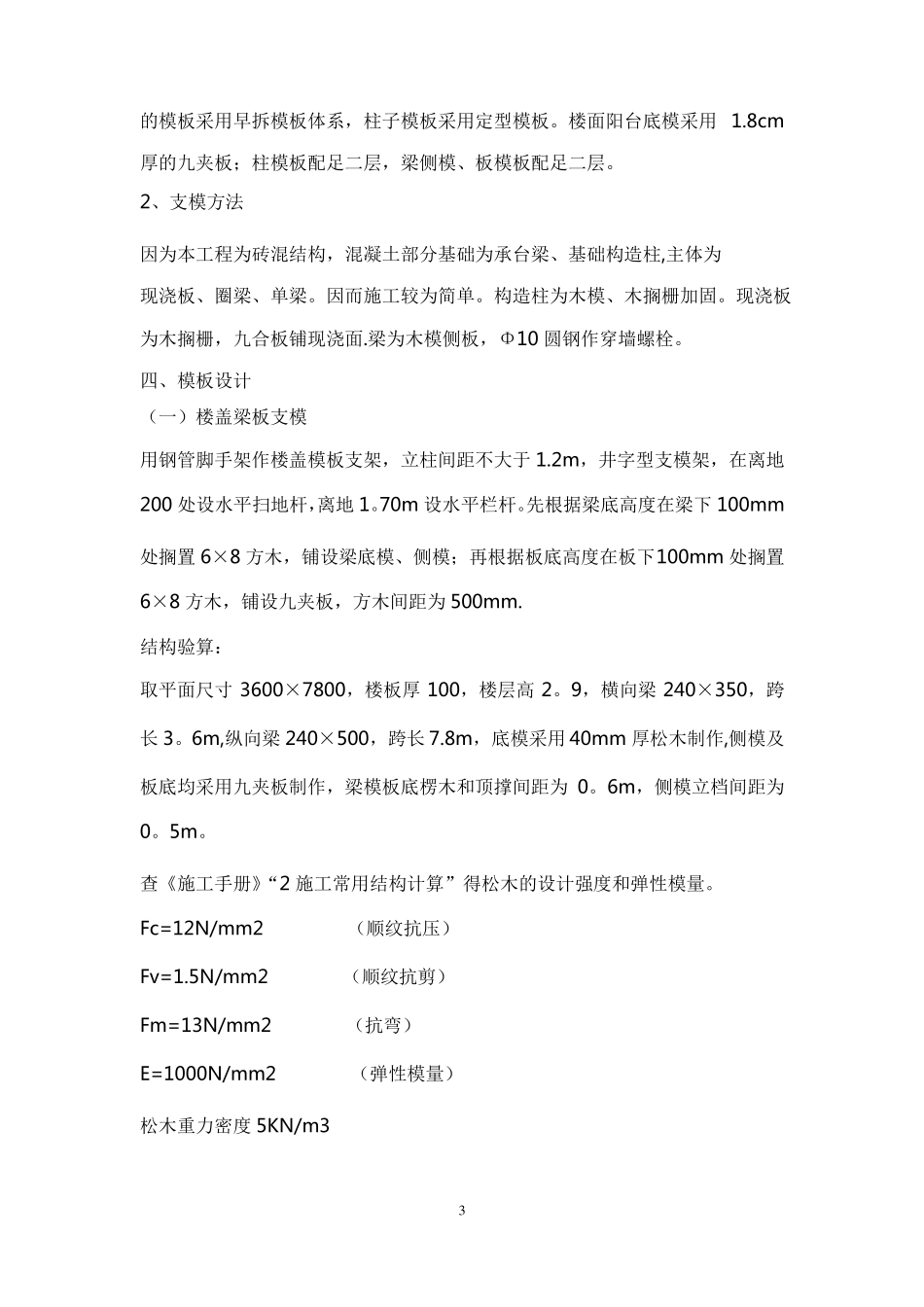

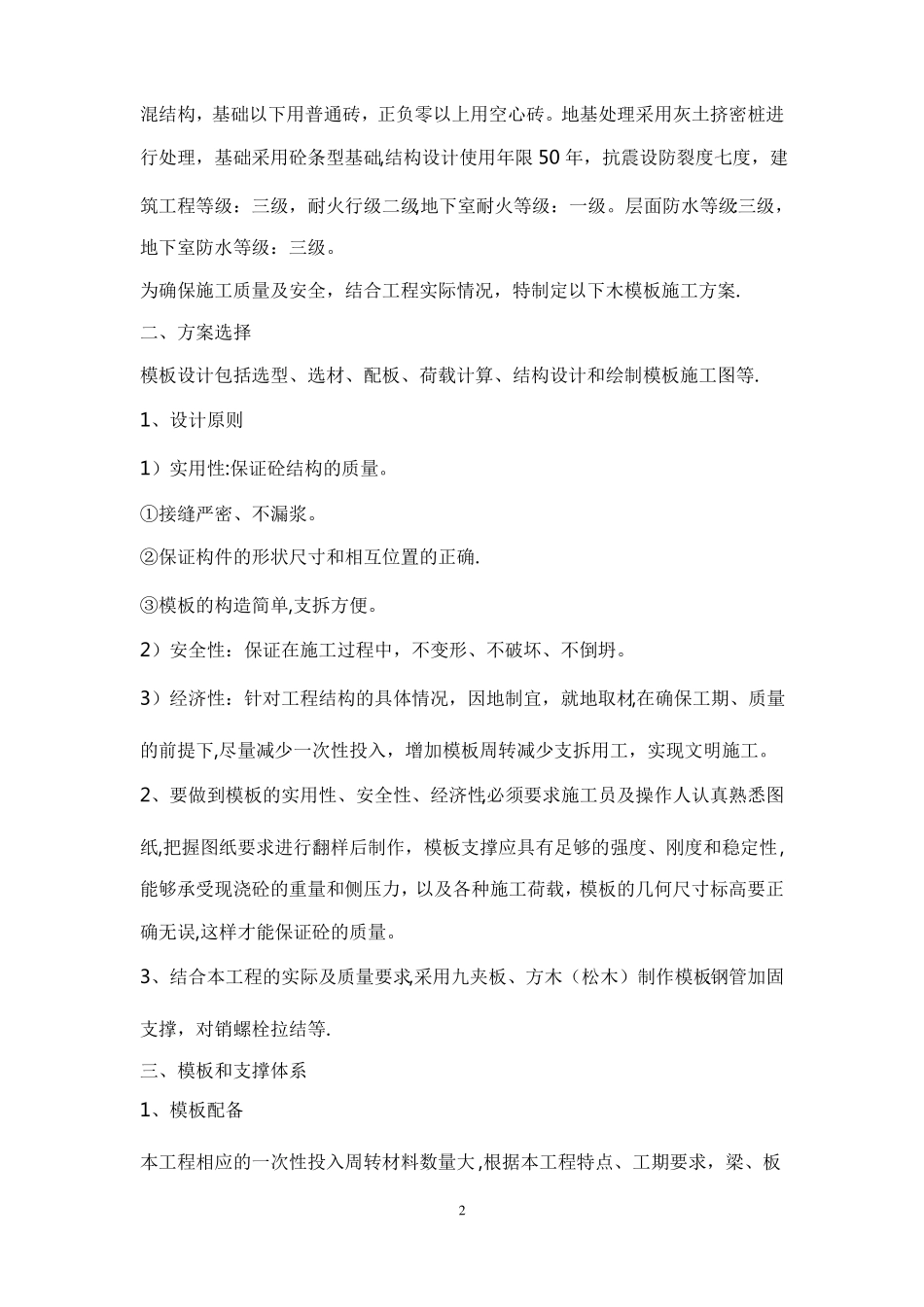

华宇景观天下(一期)13#、15#住宅楼工程模板支撑专项施工方案会签页编制(施工总承包单位):(公章)二〇〇九年一月七日批准(企业技术负责人):(公章)二〇〇九年一月七日审查(总监理工程师):(公章)二〇〇九年一月七日质监站审查人意见:年月日质监站审查人:年月日质监站备案章:模板支撑工程施工专项施工方案目录一、工程概况二、方案选择三、模板和支撑体系四、模板设计五、施工工艺六、施工顺序七、质量要求八、安全要求九、文明施工要求一、工程概况本工程位于咸阳地区,文林路西段路南,华宇景观天下一期工程中的13#、15#楼,13#楼建筑面积5429。68㎡,层数地面6+1,地下一层,建筑高度21.20m,15#住宅楼建筑面积(4085.51㎡),层数地上6层,地下一层,建筑高度18.66m,两栋楼共7介单元,总建筑面积(9515。19㎡),结构形式为砖混结构,基础以下用普通砖,正负零以上用空心砖。地基处理采用灰土挤密桩进行处理,基础采用砼条型基础,结构设计使用年限50年,抗震设防裂度七度,建筑工程等级:三级,耐火行级二级,地下室耐火等级:一级。层面防水等级:三级,地下室防水等级:三级。为确保施工质量及安全,结合工程实际情况,特制定以下木模板施工方案.二、方案选择模板设计包括选型、选材、配板、荷载计算、结构设计和绘制模板施工图等.1、设计原则1)实用性:保证砼结构的质量。①接缝严密、不漏浆。②保证构件的形状尺寸和相互位置的正确.③模板的构造简单,支拆方便。2)安全性:保证在施工过程中,不变形、不破坏、不倒坍。3)经济性:针对工程结构的具体情况,因地制宜,就地取材,在确保工期、质量的前提下,尽量减少一次性投入,增加模板周转减少支拆用工,实现文明施工。2、要做到模板的实用性、安全性、经济性,必须要求施工员及操作人认真熟悉图纸,把握图纸要求进行翻样后制作,模板支撑应具有足够的强度、刚度和稳定性,能够承受现浇砼的重量和侧压力,以及各种施工荷载,模板的几何尺寸标高要正确无误,这样才能保证砼的质量。3、结合本工程的实际及质量要求,采用九夹板、方木(松木)制作模板.钢管加固支撑,对销螺栓拉结等.三、模板和支撑体系1、模板配备本工程相应的一次性投入周转材料数量大,根据本工程特点、工期要求,梁、板2的模板采用早拆模板体系,柱子模板采用定型模板。楼面阳台底模采用1.8cm厚的九夹板;柱模板配足二层,梁侧模、板模板配足二层。2、支模方法因为本工程为砖混结构,混凝土部分基础为承台梁、基础构造柱,主体为现浇板、圈梁、单梁。因而施工较为简单。构造柱为木模、木搁栅加固。现浇板为木搁栅,九合板铺现浇面.梁为木模侧板,Φ10圆钢作穿墙螺栓。四、模板设计(一)楼盖梁板支模用钢管脚手架作楼盖模板支架,立柱间距不大于1.2m,井字型支模架,在离地200处设水平扫地杆,离地1。70m设水平栏杆。先根据梁底高度在梁下100mm处搁置6×8方木,铺设梁底模、侧模;再根据板底高度在板下100mm处搁置6×8方木,铺设九夹板,方木间距为500mm.结构验算:取平面尺寸3600×7800,楼板厚100,楼层高2。9,横向梁240×350,跨长3。6m,纵向梁240×500,跨长7.8m,底模采用40mm厚松木制作,侧模及板底均采用九夹板制作,梁模板底楞木和顶撑间距为0。6m,侧模立档间距为0。5m。查《施工手册》“2施工常用结构计算”得松木的设计强度和弹性模量。Fc=12N/mm2(顺纹抗压)Fv=1.5N/mm2(顺纹抗剪)Fm=13N/mm2(抗弯)E=1000N/mm2(弹性模量)松木重力密度5KN/m331、底模验算1)荷载:按下表组合项次项目荷载组合计算承载能力验算刚度1平板模板及支架(一)+(二)+(三)+(四)(一)+(二)+(三)2梁的底板及支架(一)+(二)+(三)+(五)(一)+(二)+(三)3梁、侧面模板(五)+(六)(六)4柱、侧面模板(六)+(七)(六)底板自重5×0.04×0.3×1.2=0。072KN/m砼自重24×0。3×0.65×1.2=5.616KN/m钢筋荷重1。5×0。3×0.65×1.2=0.351KN/m振捣砼荷重2×0。3×1.2=0。72KN/mq1=6.76KN/m(拆减系数为0。9)则q=q1×0。9=6.76×0.9=6。08KN/m2)抗弯承载力验算,底模下的楞木间距为0.6m,按四等跨连续梁计算.按最不利荷载布置查施工手册“施工常用结构计算"中...
