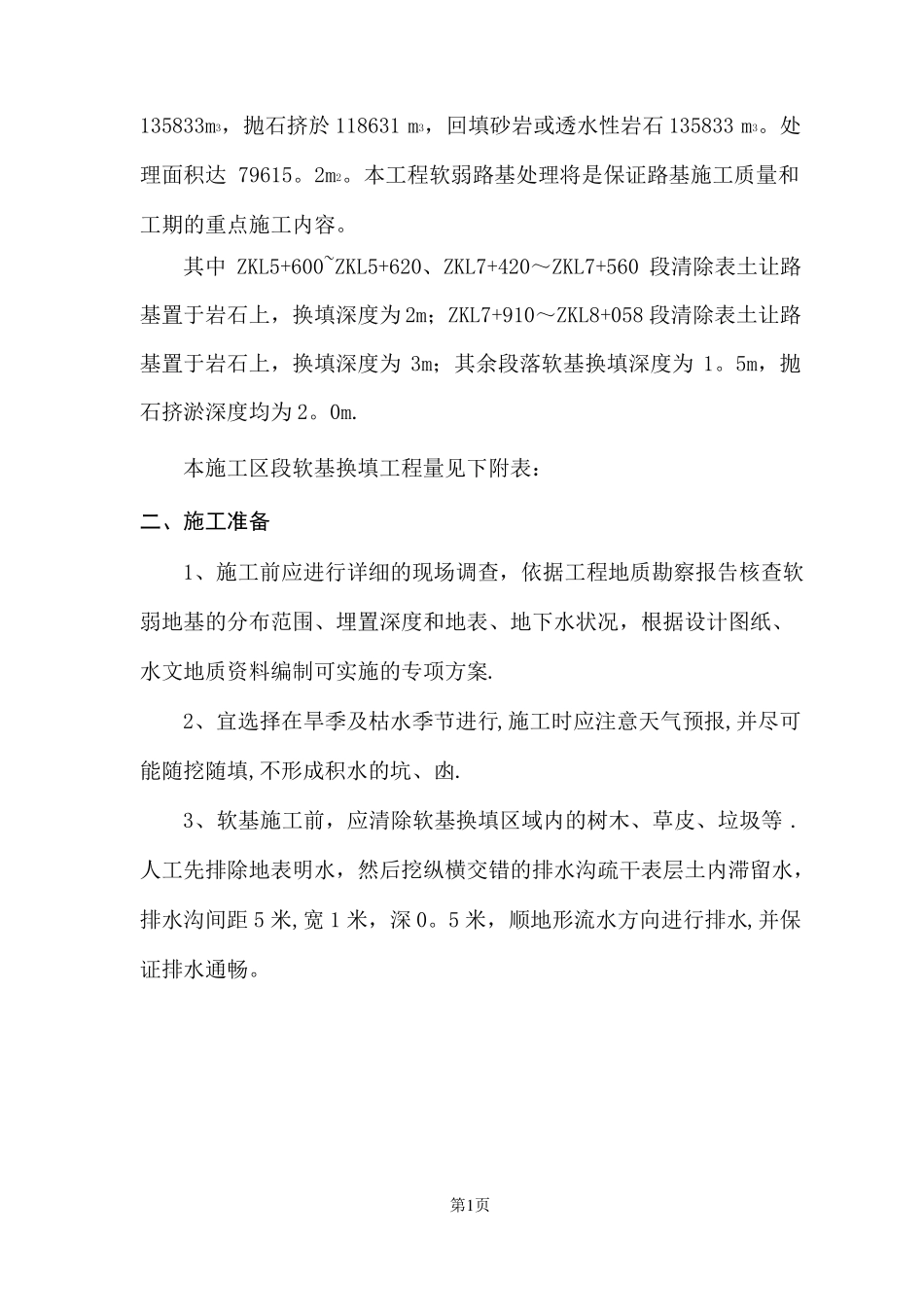

成自泸高速公路自贡连接线公路工程第三施工区软弱路基处理施工方案编制单位:中国华西成自泸高速公路自贡连接线投资建设指挥部编制人:审核人:编制日期:软弱路基处理施工方案一、工程概况本施工区软弱路基处理共12段,总长1469m。其中挖淤泥、软土135833m3,抛石挤於118631m3,回填砂岩或透水性岩石135833m3。处理面积达79615。2m2。本工程软弱路基处理将是保证路基施工质量和工期的重点施工内容。其中ZKL5+600~ZKL5+620、ZKL7+420~ZKL7+560段清除表土让路基置于岩石上,换填深度为2m;ZKL7+910~ZKL8+058段清除表土让路基置于岩石上,换填深度为3m;其余段落软基换填深度为1。5m,抛石挤淤深度均为2。0m.本施工区段软基换填工程量见下附表:二、施工准备1、施工前应进行详细的现场调查,依据工程地质勘察报告核查软弱地基的分布范围、埋置深度和地表、地下水状况,根据设计图纸、水文地质资料编制可实施的专项方案.2、宜选择在旱季及枯水季节进行,施工时应注意天气预报,并尽可能随挖随填,不形成积水的坑、凼.3、软基施工前,应清除软基换填区域内的树木、草皮、垃圾等.人工先排除地表明水,然后挖纵横交错的排水沟疏干表层土内滞留水,排水沟间距5米,宽1米,深0。5米,顺地形流水方向进行排水,并保证排水通畅。第1页三工区软基处理工程数量表序号123456789101112起讫桩号处理方式换填换填换填换填换填换填换填换填换填换填换填换填处理长度(m)8020907011190270140180148210601469处理面积(m)5738。724004871.76219。32625.48255。54982。61164012100626011522300079615.22抛石挤淤换填深3工程数量备注挖淤泥、软土(m)抛石挤淤(m)回填砂岩或透水性岩石(m)8608.148007307.69328.93938。112383.3747423280.0181501878017283450013583311477.4/9743。412438.65250.8165119965.3/24200/230446000118630.58608。148007307。69328.93938.112383。3747423280。0181501878017283450013583333深度(m)度(m)2。0/2。02。02。02.02.0/2。0/2.02.01。52。01.51。51。51。51。52.01。531.51.5ZKL5+530~ZKL5+610ZKL5+600~ZKL5+620ZKL5+980~ZKL6+070ZKL6+240~ZKL6+310ZKL6+489~ZKL6+600ZKL6+710~ZKL6+800ZKL6+790~ZKL7+060ZKL7+420~ZKL7+560ZKL7+590~ZKL7+770ZKL7+910~ZKL8+058ZKL8+670~ZKL8+880ZKL9+020~ZKL9+080合计第2页4、石料:选用不易风化的片石或砂岩,抛填的片石粒径宜大于30Omm,且小于30Omm粒径含量不得超过20%.换填垫层选用透水性材料,如中风化砂岩。级配要求良好,不含植物残体、垃圾等杂质。石料的最大粒径不大于10Omm,含泥量不大于5%。5、施工便道及贮料场:在软基施工时,红线内的施工便道全部贯通,能满足运料车通行。另外,在软基换填区域范围外,靠软基换填边缘地基较好的横路线方向,修筑施工便道至两侧道路红线位置,在便道之上用推土机及挖掘机平整出一宽10米的贮料平台,供换填时片石贮料。(见以下示意图)。6、由于软基处理施工在土石方挖方施工之前,目前工期紧迫,因此,所需片石材料采取外购。三、定位放线换填区域的定位放线采用坐标法,采用索佳全站仪通过坐标定位定出换填段路基的中线、填方区坡脚线,然后按设计图中确定的换填区域里程范围,在四周挖出探坑,请业主代表、地勘、监理及设计代表到现场,根据换填开挖的现场实际情况,确定换填区域的范围及换填、抛石挤淤深度。换填范围确定后,再根据现场实际情况布设材料场、便道和抛石挤淤的施工顺序.第3页第4页四、工艺流程确定换填范围施工测量放样填垫层材料准备片石准备开挖探坑施工便道及料场准备淤泥、软土开挖运输到指定堆场抛石挤淤和抛填片石垫层回填、碾压合格交验压实度检测施工工艺流程图五、施工方案方法及技术措施本施工区软基处理按照设计要求采用抛石挤淤和抛填片石后再填垫层处理方法。采用机械多次挖运,逐渐推进的方法进行,同时配合人工处理。汽车运输至软基处理场外指定弃运地点。(一)放水与围堰施工1、在业主及有关部门的协调、配合下,对换填区域内的水田、鱼塘进行放水、疏排水。第5页2、对不能放干和不允许放干的鱼塘、水田,安排发电机及抽水水泵进行排水、疏干.对抽水...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

软土路基处理施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
