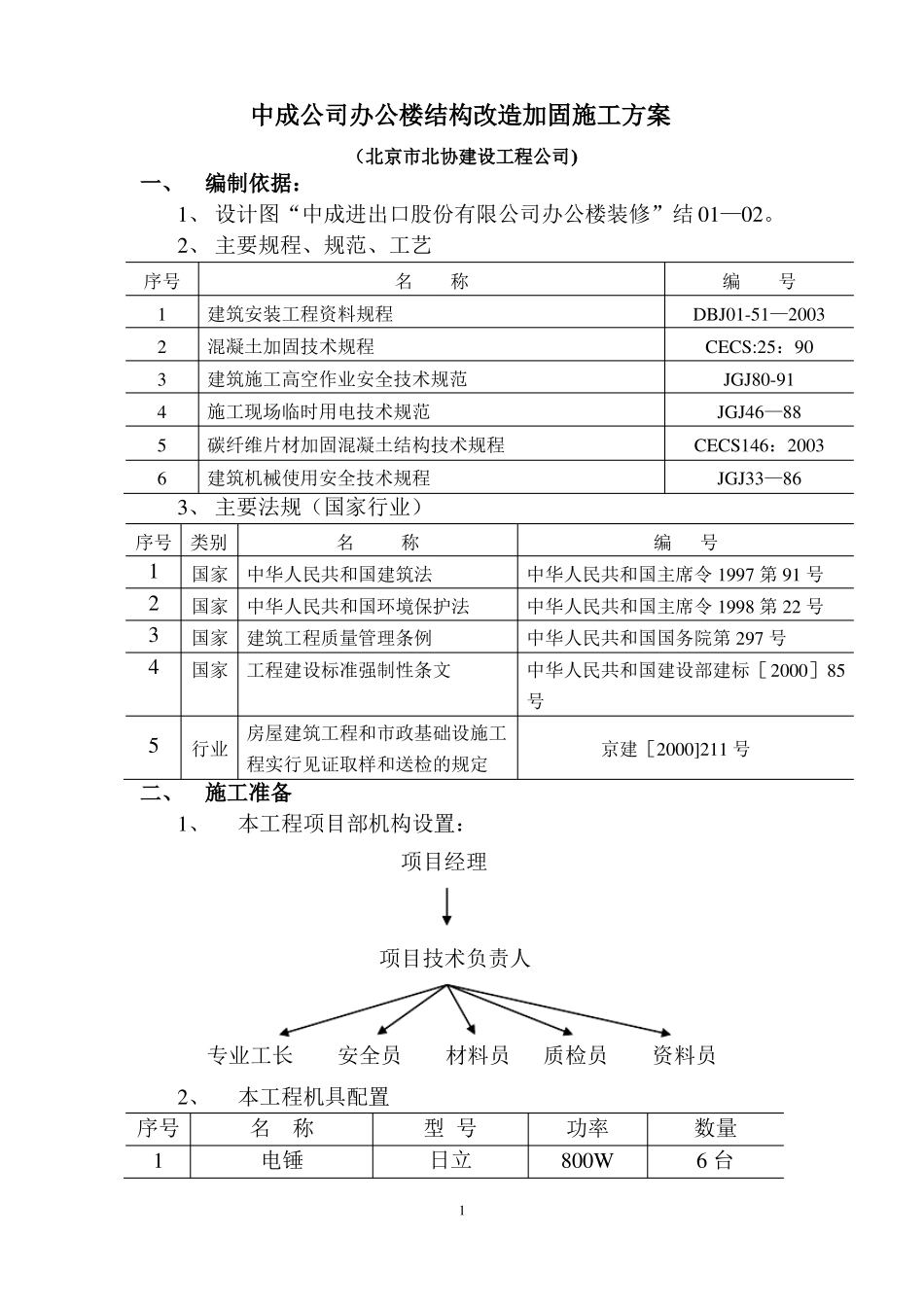

中成公司办公楼结构改造加固施工方案(北京市北协建设工程公司)一、编制依据:1、设计图“中成进出口股份有限公司办公楼装修”结01—02

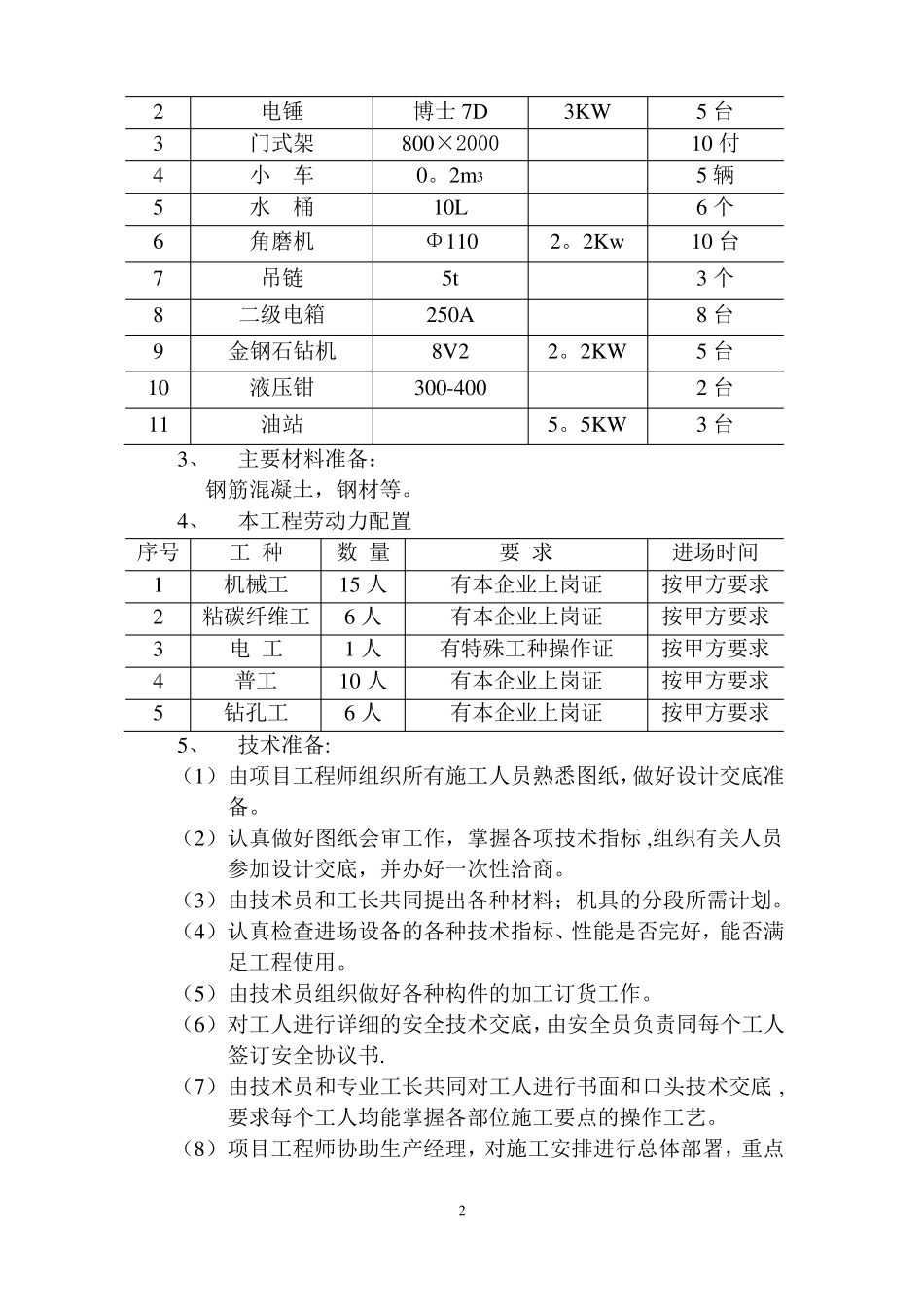

2、主要规程、规范、工艺序号123456混凝土加固技术规程建筑施工高空作业安全技术规范施工现场临时用电技术规范碳纤维片材加固混凝土结构技术规程建筑机械使用安全技术规程名称建筑安装工程资料规程编号DBJ01-51—2003CECS:25:90JGJ80-91JGJ46—88CECS146:2003JGJ33—86编号中华人民共和国主席令1997第91号中华人民共和国主席令1998第22号中华人民共和国国务院第297号中华人民共和国建设部建标[2000]85号3、主要法规(国家行业)序号类别名称1234国家中华人民共和国建筑法国家中华人民共和国环境保护法国家建筑工程质量管理条例国家工程建设标准强制性条文房屋建筑工程和市政基础设施工程实行见证取样和送检的规定5行业京建[2000]211号二、施工准备1、本工程项目部机构设置:项目经理项目技术负责人专业工长安全员材料员质检员资料员2、本工程机具配置序号名称1电锤型号日立1功率800W数量6台234567891011电锤门式架小车水桶角磨机吊链二级电箱金钢石钻机液压钳油站博士7D800×20000
2m310LΦ1105t250A8V2300-4003KW2
5KW5台10付5辆6个10台3个8台5台2台3台3、主要材料准备:钢筋混凝土,钢材等
4、本工程劳动力配置序号工种数量要求进场时间1机械工15人有本企业上岗证按甲方要求2粘碳纤维工6人有本企业上岗证按甲方要求3电工1人有特殊工种操作证按甲方要求4普工10人有本企业上岗证按甲方要求5钻孔工6人有本企业上岗证按甲方要求5、技术准备:(1)由项目工程师组织所有施工人员熟悉图纸,做好设计交底准备

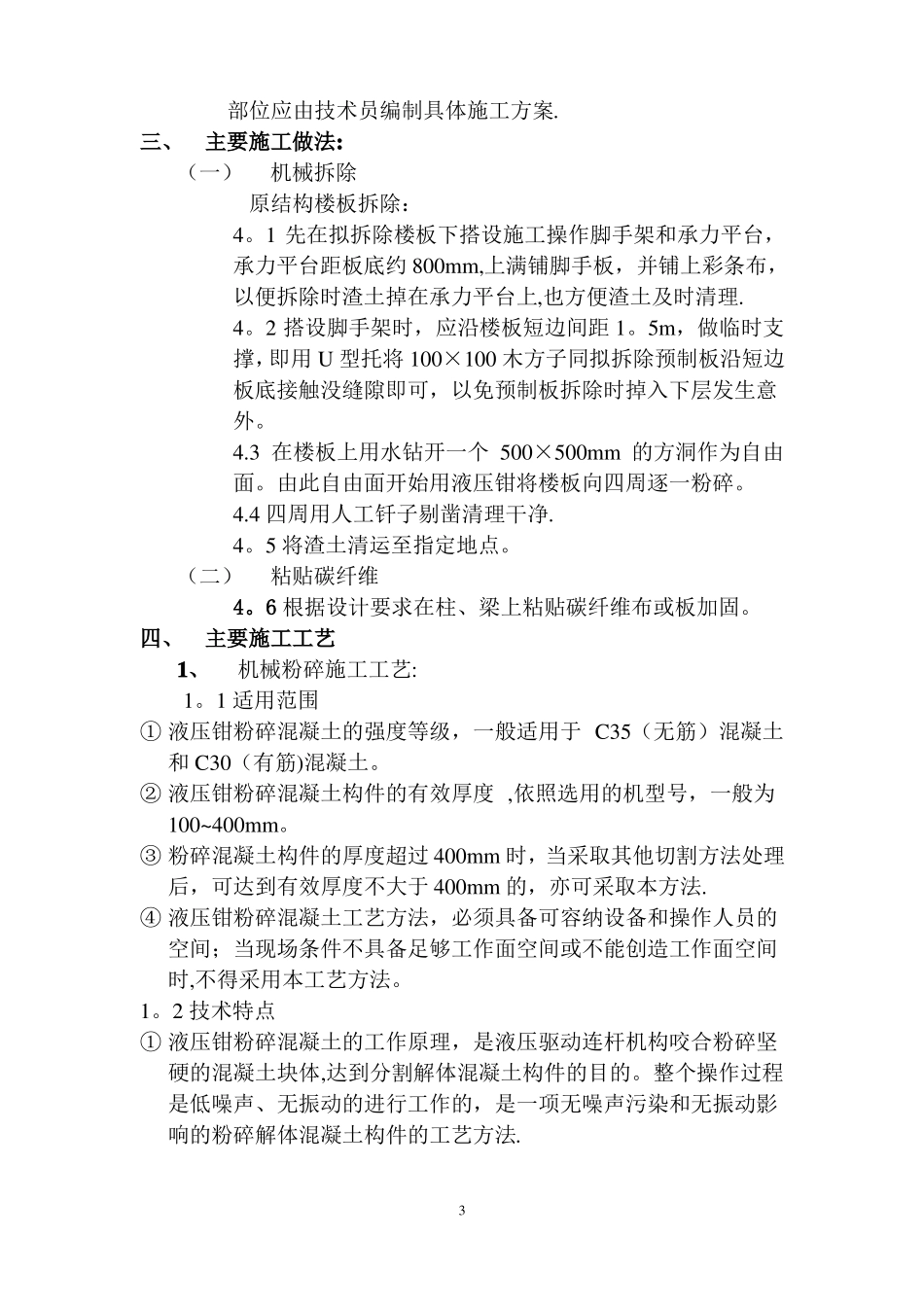

(2)认真做好图纸会审工作,掌握各项技
