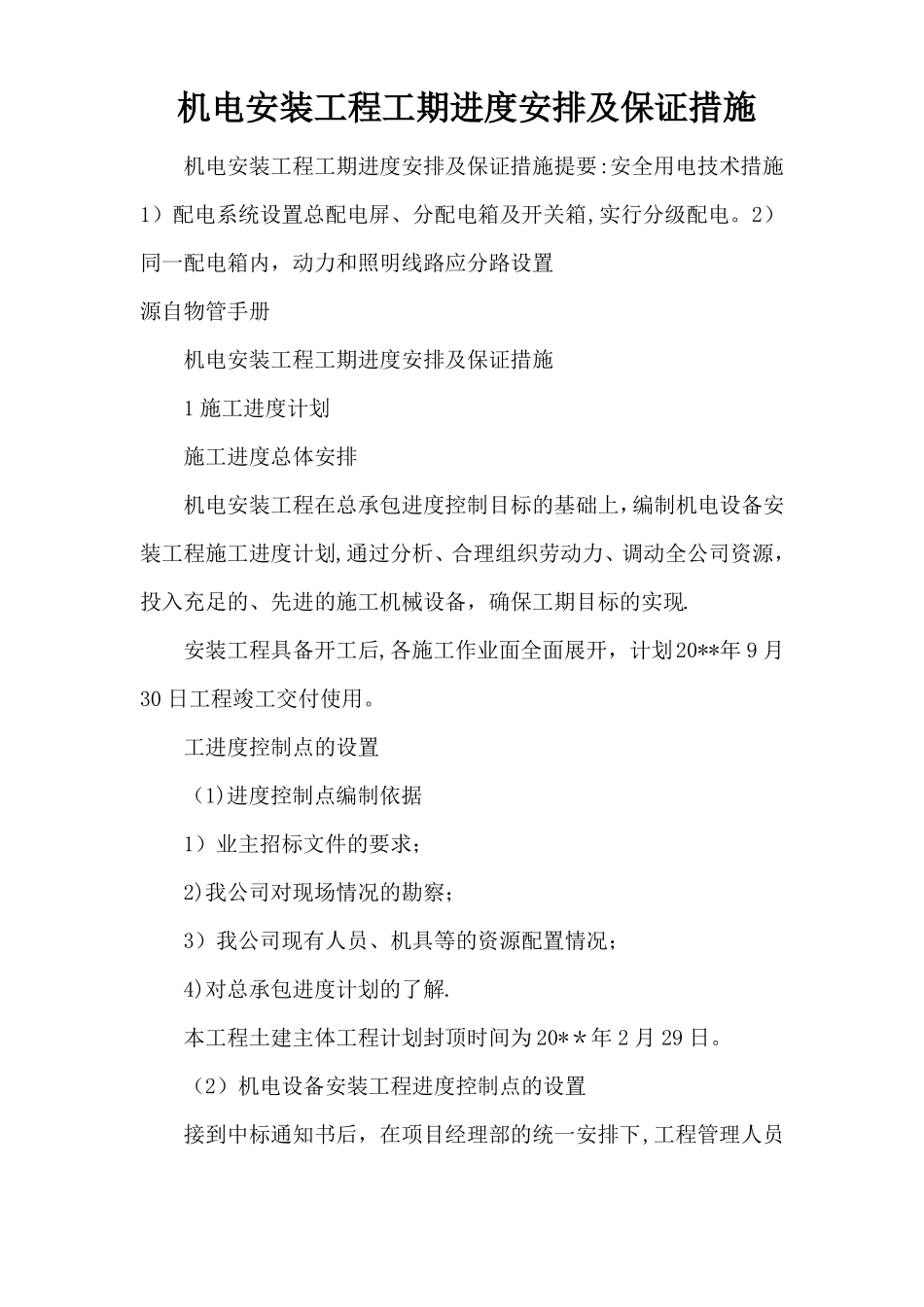

机电安装工程工期进度安排及保证措施机电安装工程工期进度安排及保证措施提要:安全用电技术措施1)配电系统设置总配电屏、分配电箱及开关箱,实行分级配电
2)同一配电箱内,动力和照明线路应分路设置源自物管手册机电安装工程工期进度安排及保证措施1施工进度计划施工进度总体安排机电安装工程在总承包进度控制目标的基础上,编制机电设备安装工程施工进度计划,通过分析、合理组织劳动力、调动全公司资源,投入充足的、先进的施工机械设备,确保工期目标的实现
安装工程具备开工后,各施工作业面全面展开,计划20**年9月30日工程竣工交付使用
工进度控制点的设置(1)进度控制点编制依据1)业主招标文件的要求;2)我公司对现场情况的勘察;3)我公司现有人员、机具等的资源配置情况;4)对总承包进度计划的了解
本工程土建主体工程计划封顶时间为20**年2月29日

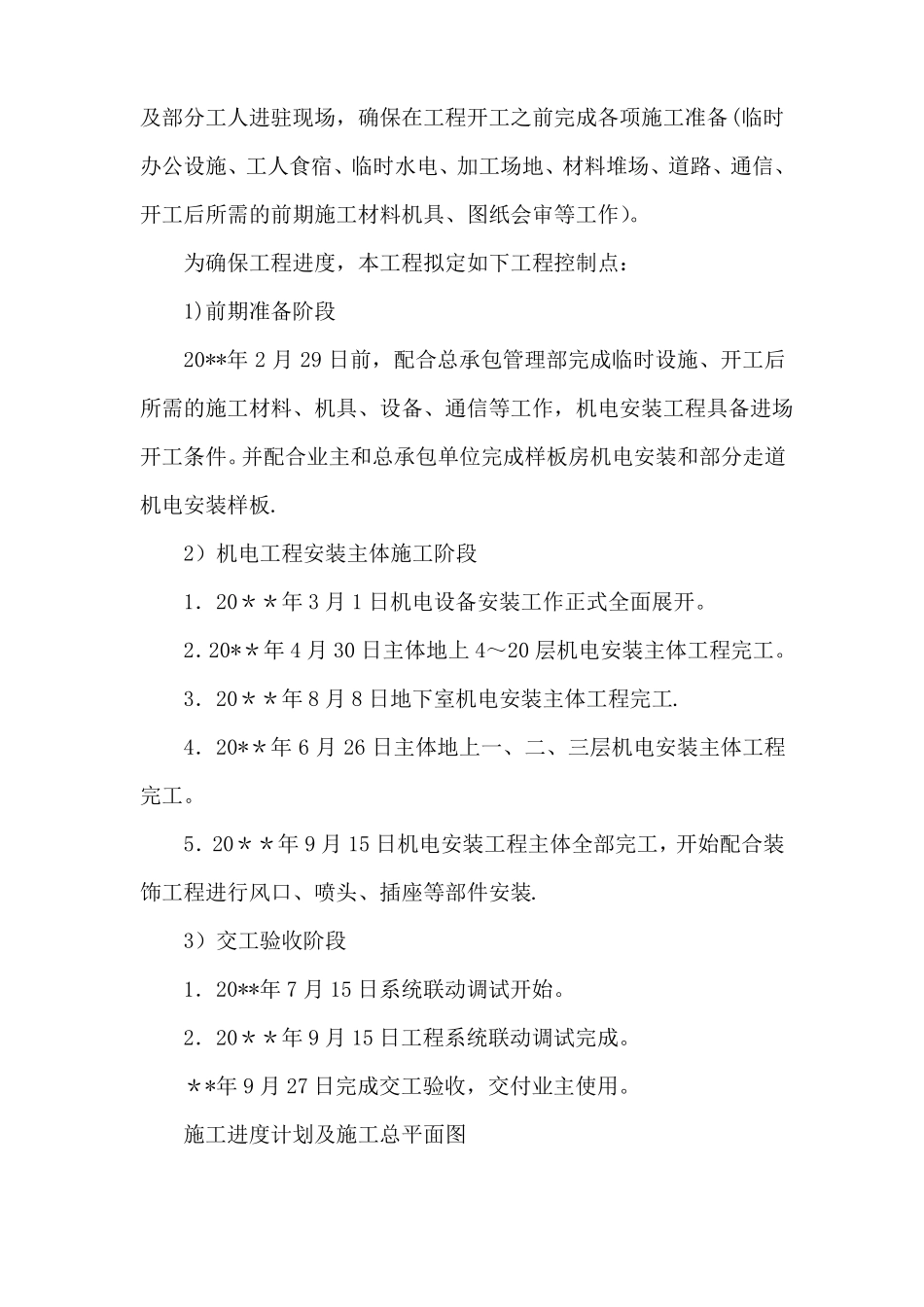

(2)机电设备安装工程进度控制点的设置接到中标通知书后,在项目经理部的统一安排下,工程管理人员及部分工人进驻现场,确保在工程开工之前完成各项施工准备(临时办公设施、工人食宿、临时水电、加工场地、材料堆场、道路、通信、开工后所需的前期施工材料机具、图纸会审等工作)
为确保工程进度,本工程拟定如下工程控制点:1)前期准备阶段20**年2月29日前,配合总承包管理部完成临时设施、开工后所需的施工材料、机具、设备、通信等工作,机电安装工程具备进场开工条件
并配合业主和总承包单位完成样板房机电安装和部分走道机电安装样板
2)机电工程安装主体施工阶段1.20**年3月1日机电设备安装工作正式全面展开
2.20**年4月30日主体地上4~20层机电安装主体工程完工
3.20**年8月8日地下室机电安装主体工程完工
4.20**年6月26日主体地上一、二、三层机电安装主体工程完工
5.20**年9月15日机电安装工程主体全部完工,开始配合装饰工程进行风口、喷头、插座
