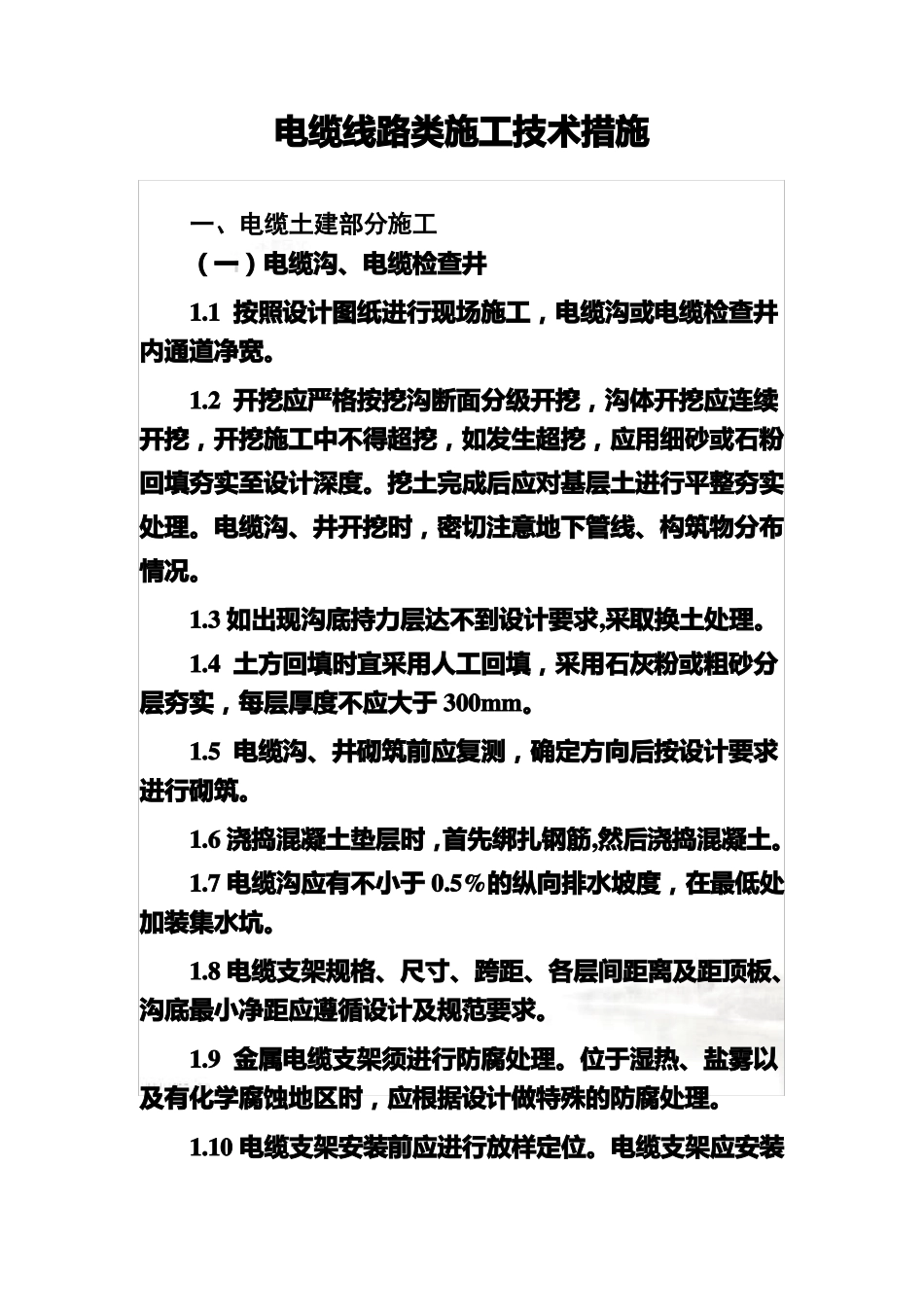

电缆线路类施工技术措施电缆线路类施工技术措施电缆线路类施工技术措施一、电缆土建部分施工(一)电缆沟、电缆检查井1
1按照设计图纸进行现场施工,电缆沟或电缆检查井内通道净宽
2开挖应严格按挖沟断面分级开挖,沟体开挖应连续开挖,开挖施工中不得超挖,如发生超挖,应用细砂或石粉回填夯实至设计深度
挖土完成后应对基层土进行平整夯实处理
电缆沟、井开挖时,密切注意地下管线、构筑物分布情况
3如出现沟底持力层达不到设计要求,采取换土处理
4土方回填时宜采用人工回填,采用石灰粉或粗砂分层夯实,每层厚度不应大于300mm
5电缆沟、井砌筑前应复测,确定方向后按设计要求进行砌筑
6浇捣混凝土垫层时,首先绑扎钢筋,然后浇捣混凝土
7电缆沟应有不小于0
5%的纵向排水坡度,在最低处加装集水坑
8电缆支架规格、尺寸、跨距、各层间距离及距顶板、沟底最小净距应遵循设计及规范要求
9金属电缆支架须进行防腐处理
位于湿热、盐雾以及有化学腐蚀地区时,应根据设计做特殊的防腐处理
10电缆支架安装前应进行放样定位
电缆支架应安装牢固横平竖直;托架支吊架的固定方式应按设计要求进行
电缆支架应牢固安装在电缆沟墙壁上
11金属电缆支架全长按设计要求进行接地焊接,应保证接地良好
所有支架焊接牢靠,焊接处防腐符合规范要求
(1)支架材料应平直,无明显扭曲
下料误差应在5mm范围内,切口应无卷边、毛刺
12焊口应饱满,无虚焊现象
支架同一档在同一水平面内,高低偏差不大于5mm
支架应焊接牢固,无显著变形
各支架的同层横挡应在同一水平面上,其高低偏差不应大于5mm
托架支吊架沿桥架走向左右的偏差不应大于10mm
电缆支架横梁末端50mm处应斜向上倾角10°
13抹灰前检查预埋件安装位置正确,与墙体连接牢固
抹灰工程施工的环境温度不宜低于5℃,在低于5℃的气温下施工时,应有保证质量
