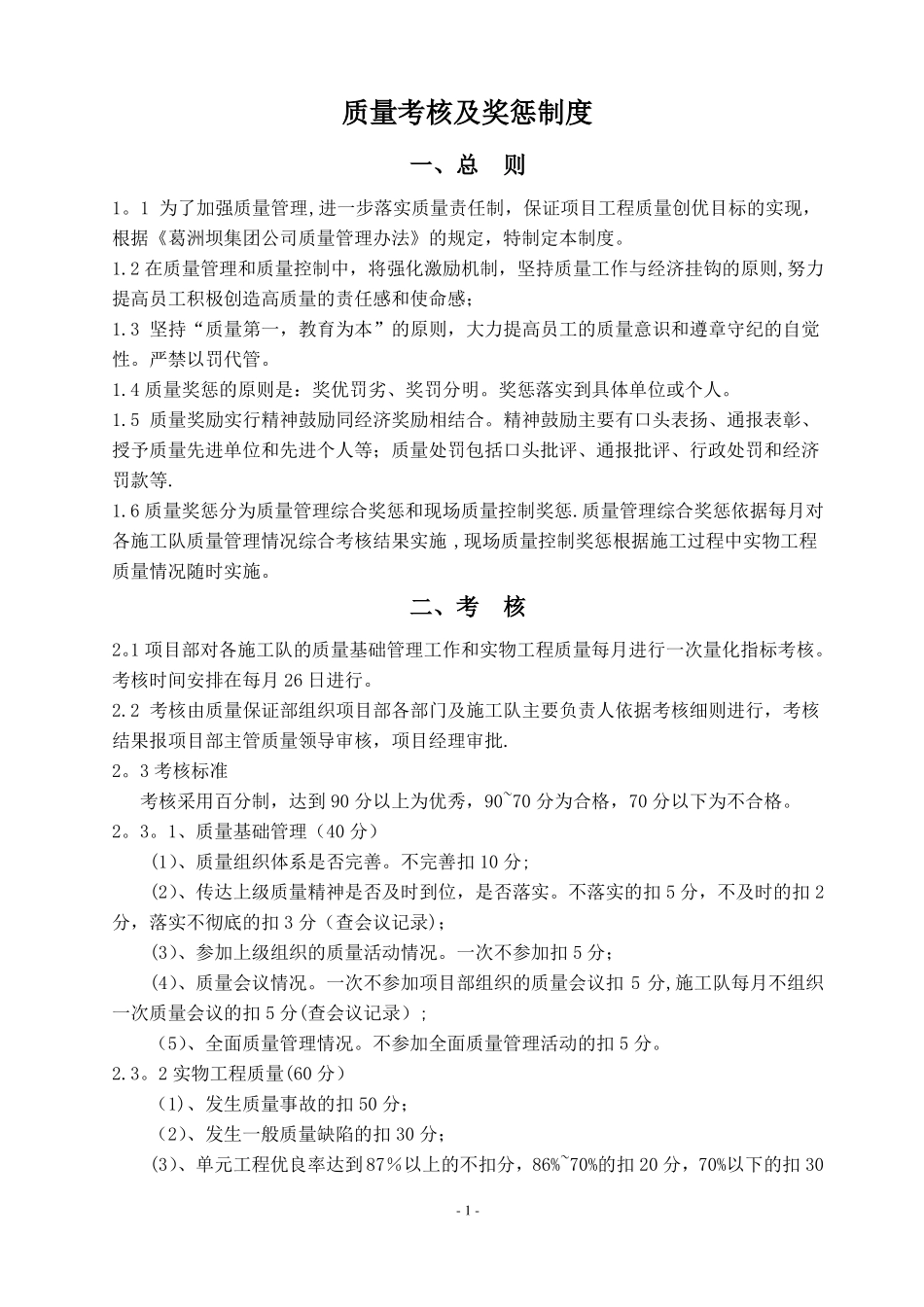

质量考核及奖惩制度一、总则1
1为了加强质量管理,进一步落实质量责任制,保证项目工程质量创优目标的实现,根据《葛洲坝集团公司质量管理办法》的规定,特制定本制度
2在质量管理和质量控制中,将强化激励机制,坚持质量工作与经济挂钩的原则,努力提高员工积极创造高质量的责任感和使命感;1
3坚持“质量第一,教育为本”的原则,大力提高员工的质量意识和遵章守纪的自觉性
严禁以罚代管
4质量奖惩的原则是:奖优罚劣、奖罚分明
奖惩落实到具体单位或个人
5质量奖励实行精神鼓励同经济奖励相结合
精神鼓励主要有口头表扬、通报表彰、授予质量先进单位和先进个人等;质量处罚包括口头批评、通报批评、行政处罚和经济罚款等
6质量奖惩分为质量管理综合奖惩和现场质量控制奖惩
质量管理综合奖惩依据每月对各施工队质量管理情况综合考核结果实施,现场质量控制奖惩根据施工过程中实物工程质量情况随时实施
1项目部对各施工队的质量基础管理工作和实物工程质量每月进行一次量化指标考核
考核时间安排在每月26日进行
2考核由质量保证部组织项目部各部门及施工队主要负责人依据考核细则进行,考核结果报项目部主管质量领导审核,项目经理审批
3考核标准考核采用百分制,达到90分以上为优秀,90~70分为合格,70分以下为不合格
1、质量基础管理(40分)(1)、质量组织体系是否完善
不完善扣10分;(2)、传达上级质量精神是否及时到位,是否落实
不落实的扣5分,不及时的扣2分,落实不彻底的扣3分(查会议记录);(3)、参加上级组织的质量活动情况
一次不参加扣5分;(4)、质量会议情况
一次不参加项目部组织的质量会议扣5分,施工队每月不组织一次质量会议的扣5分(查会议记录);(5)、全面质量管理情况
不参加全面质量管理活动的扣5分
2实物工程质量(60分)(1)、发生质量事故的扣50分;(2
