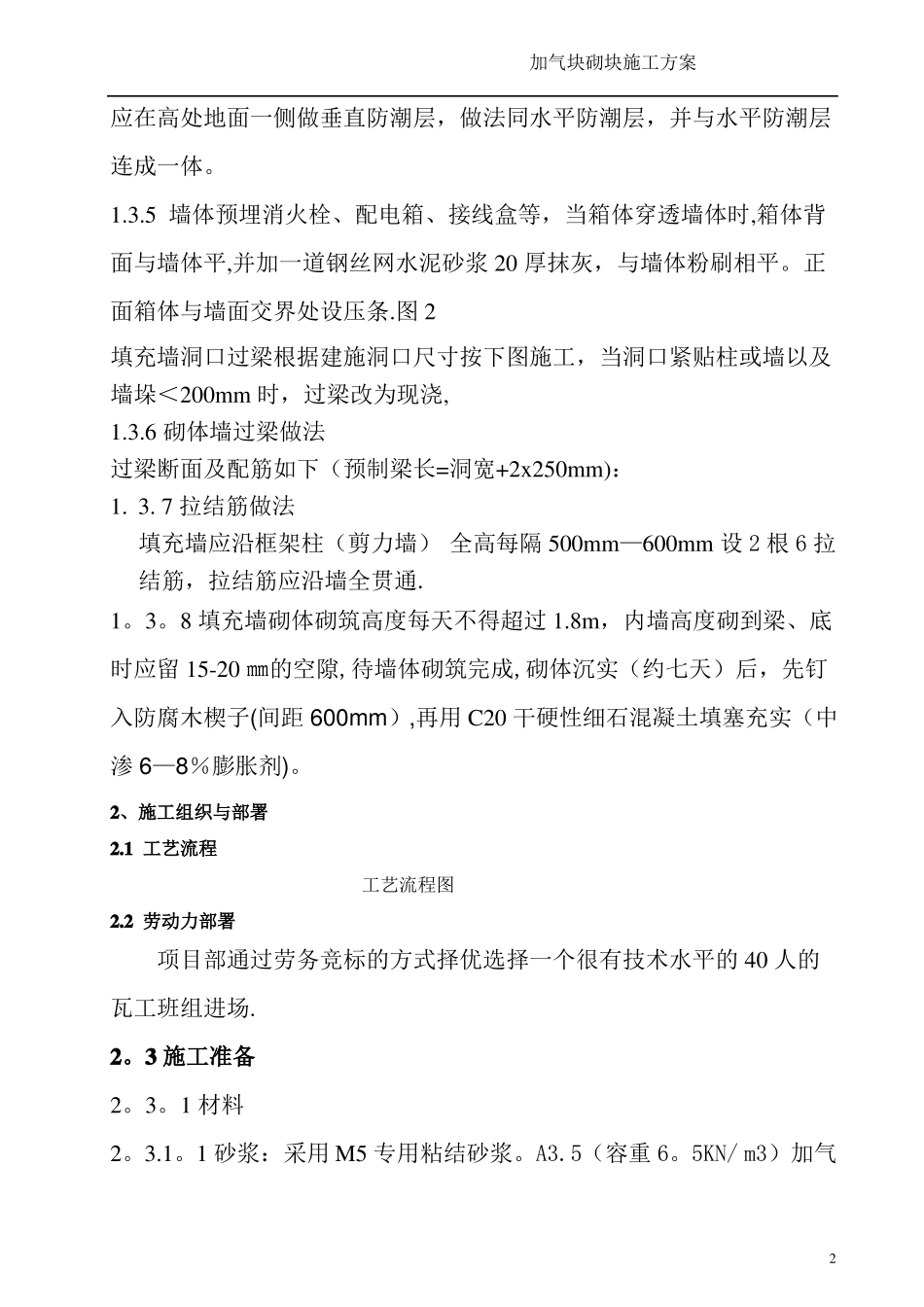

加气块砌块施工方案加气混凝土砌体施工方案1工程概况:1、工程为德州平德置业有限公司开发的平德·紫御国都项目,位于德州市德成区东地南大街以西,新岭路以南。二期2幢高层、三栋多层住宅及地下车库组成。本工程高层地下二层,地上为33层,地下二层层高均为3米,地上层高均为2.9米。高层高度为96米、多层高度18米.主体建筑设计使用年限50年。该工程建设单位平德置业有限公司,由山东省鲁北地质工程勘察院施工,山东省同圆设计集团有限公司设计院进行设计。1.2工程设计概况填充墙体采用A3.5(容重6。5KN/m3)加气混凝土砌块进行砌筑,基础部位采用MU10煤矸石烧结砖。做法参照蒸压加气砼砌块建筑构造:图集号L13J3-31.3墙体设计概况1。3。1本工程砌体使用A3.5(容重6。5KN/m3)加气混凝土砌块进行砌筑:除注明外所有外墙体均为280QX自保温砌块,内墙为200厚加气混凝土砌块,或100厚加气混凝土砌块。1。3。2厨房、卫生间下设高度为250mm钢筋砼挡水台与现浇板一次性施工,设备电气管井门口设300高C20素混凝土挡水台,宽度同墙厚.砌筑砂浆:统一采用M5混合砂浆。1.3.3。加气砼砌块墙当墙长大于或等于层高的2倍或墙长超过5米时,应在墙长中部设置钢筋砼构造柱(见下图);填充墙高度大于4米时应设腰梁.1.3.4防潮层做法:用1:2。5水泥砂浆掺入5%防水剂(水泥重量比)抹20mm厚。在地下室内隔墙地面以下50mm处设置。地面有高差时,1加气块砌块施工方案应在高处地面一侧做垂直防潮层,做法同水平防潮层,并与水平防潮层连成一体。1.3.5墙体预埋消火栓、配电箱、接线盒等,当箱体穿透墙体时,箱体背面与墙体平,并加一道钢丝网水泥砂浆20厚抹灰,与墙体粉刷相平。正面箱体与墙面交界处设压条.图2填充墙洞口过梁根据建施洞口尺寸按下图施工,当洞口紧贴柱或墙以及墙垛<200mm时,过梁改为现浇,1.3.6砌体墙过梁做法过梁断面及配筋如下(预制梁长=洞宽+2x250mm):1.3.7拉结筋做法填充墙应沿框架柱(剪力墙)全高每隔500mm—600mm设2根6拉结筋,拉结筋应沿墙全贯通.1。3。8填充墙砌体砌筑高度每天不得超过1.8m,内墙高度砌到梁、底时应留15-20㎜的空隙,待墙体砌筑完成,砌体沉实(约七天)后,先钉入防腐木楔子(间距600mm),再用C20干硬性细石混凝土填塞充实(中渗6—8%膨胀剂)。2、施工组织与部署2.1工艺流程工艺流程图2.2劳动力部署项目部通过劳务竞标的方式择优选择一个很有技术水平的40人的瓦工班组进场.2。3施工准备2。3。1材料2。3.1。1砂浆:采用M5专用粘结砂浆。A3.5(容重6。5KN/m3)加气2加气块砌块施工方案混凝土砌块。2.3.1.2其它材料:墙体拉结筋、过梁制块等等。2。3。2主要机具:2.3。2。1施工电梯1台,检测器一套,计量器具一套,砂浆搅拌机一台,翻斗推车10台,水准仪一台,皮数杆20根,50m钢卷尺一把,淋灰机一台,试模3套;2.3。2.2应备有大铲、瓦刀、扁子、托线板、线坠、白线、卷尺、皮数杆、水平管、小水桶、灰桶、筛子、砖夹子、扫帚、铁锹、架凳、切割机两台等。2。3.3作业条件:2。3.3.1认真熟悉图纸、图纸会审记录及设计变更,仔细核对平面各细部尺寸,图纸之间如有矛盾,请及时向设计方反馈.2.3。3。2清扫楼地面。2.3.3.3主体施工期间,每一楼层面已有四个控制点和四根控制线,在砌筑墙体前,根据此控制点和控制线,测量出每一道墙体的边线,弹好轴线墙身线,并根据砌块的实际规格尺寸,弹出门窗洞口位置线,特别是砌筑外墙时,应保证上下楼层通线,使整个外墙面在同一竖平面内。2。3.3.4浇水湿润墙脚部位楼地面.2.3。3.5按设计标高要求立好皮数杆,每跨立两根(靠近柱子处)。2。4施工顺序33层,分二个施工段:先砌外墙、后内墙.3.施工工艺3.1蒸压加气砼砌块施工3。1.1一般规定3加气块砌块施工方案1、加气块运输、装卸应轻装轻放,接不同等级码放,集高度不宜超过2米,堆放场地应坚实、平整、干燥并有不受风雨、雪影响的设施。2、加气块表面应清洁、干净,不得有油污和浮灰。3、加气块切割宜使用手提式机具,其切割面应垂直、平整.4、专用砂浆使用电动浆搅拌机工具搅拌均匀,水料比按产品说明书规定,拌和量宜在4h内用完为限。5、加气块不得洒水后再进行砌筑和粘贴,表面明显受潮的加气...
