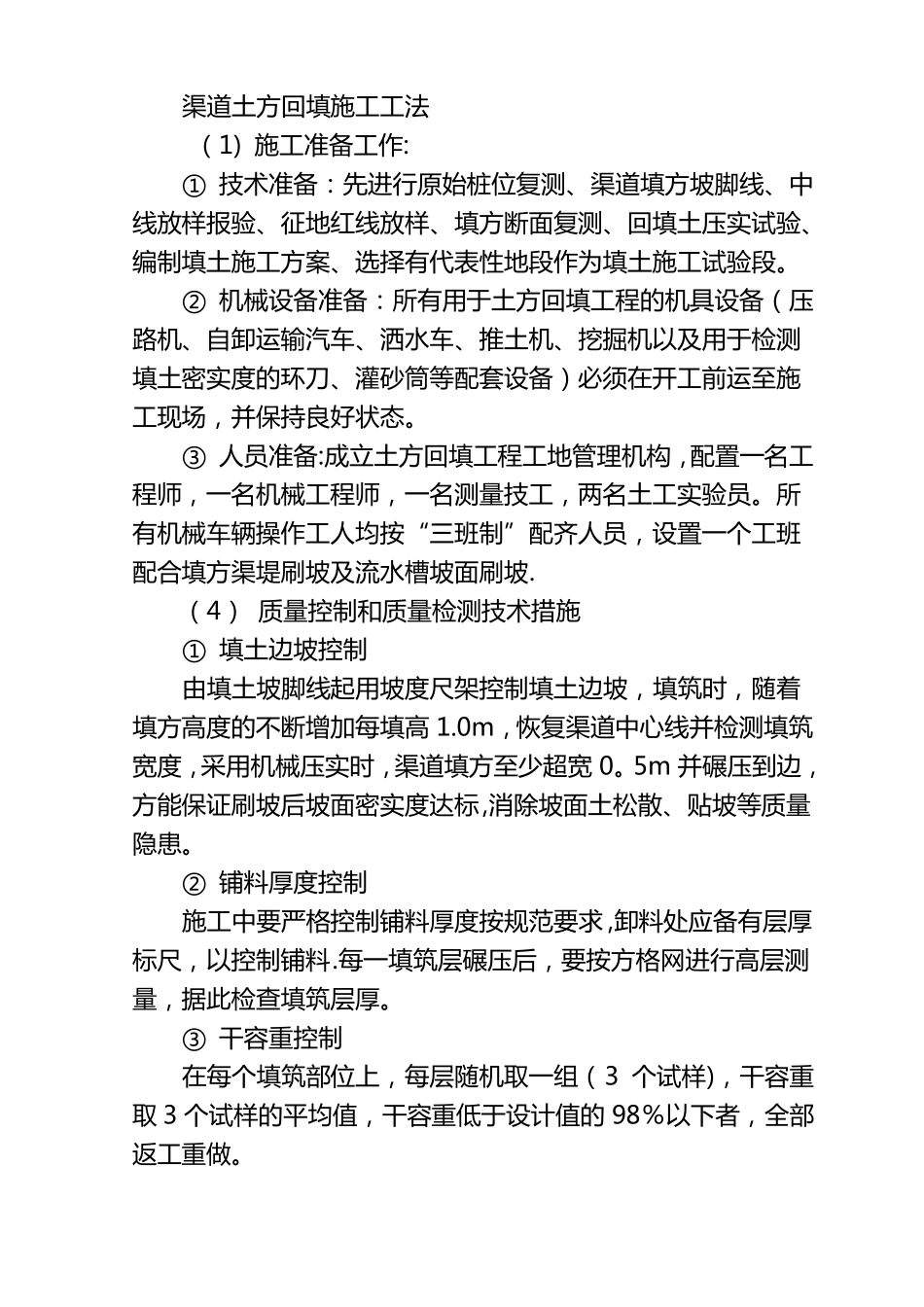

渠道土方回填施工工法(1)施工准备工作:①技术准备:先进行原始桩位复测、渠道填方坡脚线、中线放样报验、征地红线放样、填方断面复测、回填土压实试验、编制填土施工方案、选择有代表性地段作为填土施工试验段
②机械设备准备:所有用于土方回填工程的机具设备(压路机、自卸运输汽车、洒水车、推土机、挖掘机以及用于检测填土密实度的环刀、灌砂筒等配套设备)必须在开工前运至施工现场,并保持良好状态
③人员准备:成立土方回填工程工地管理机构,配置一名工程师,一名机械工程师,一名测量技工,两名土工实验员
所有机械车辆操作工人均按“三班制”配齐人员,设置一个工班配合填方渠堤刷坡及流水槽坡面刷坡
(4)质量控制和质量检测技术措施①填土边坡控制由填土坡脚线起用坡度尺架控制填土边坡,填筑时,随着填方高度的不断增加每填高1
0m,恢复渠道中心线并检测填筑宽度,采用机械压实时,渠道填方至少超宽0
5m并碾压到边,方能保证刷坡后坡面密实度达标,消除坡面土松散、贴坡等质量隐患
②铺料厚度控制施工中要严格控制铺料厚度按规范要求,卸料处应备有层厚标尺,以控制铺料
每一填筑层碾压后,要按方格网进行高层测量,据此检查填筑层厚
③干容重控制在每个填筑部位上,每层随机取一组(3个试样),干容重取3个试样的平均值,干容重低于设计值的98%以下者,全部返工重做

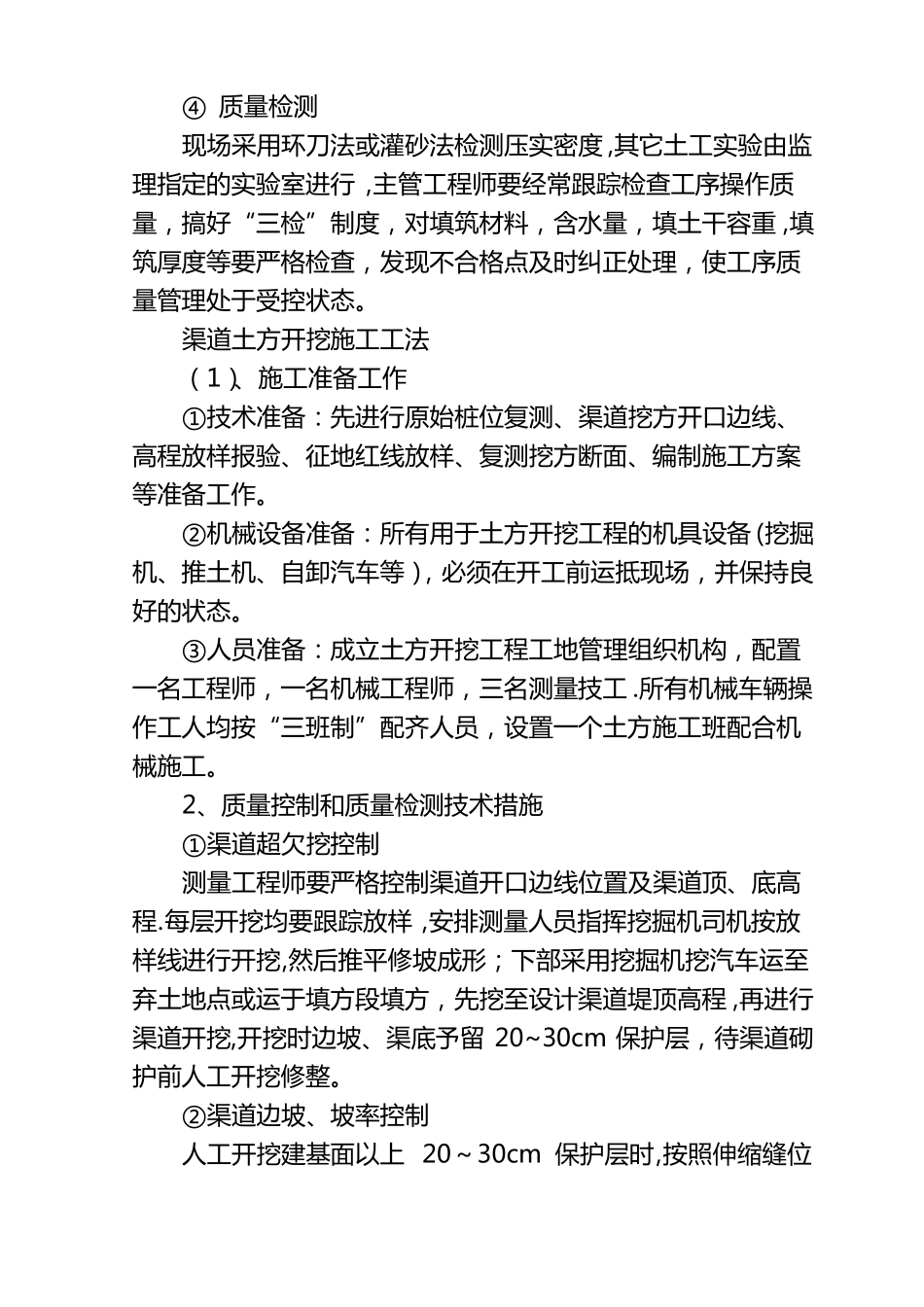

④质量检测现场采用环刀法或灌砂法检测压实密度,其它土工实验由监理指定的实验室进行,主管工程师要经常跟踪检查工序操作质量,搞好“三检”制度,对填筑材料,含水量,填土干容重,填筑厚度等要严格检查,发现不合格点及时纠正处理,使工序质量管理处于受控状态
渠道土方开挖施工工法(1)、施工准备工作①技术准备:先进行原始桩位复测、渠道挖方开口边线、高程放样报验、征地红线放样、复测挖方断面、编制施工方案等准备工作
②机械设备准备:所有用于土方开挖工程的机具设备(挖掘机、推土机、自卸汽车等
