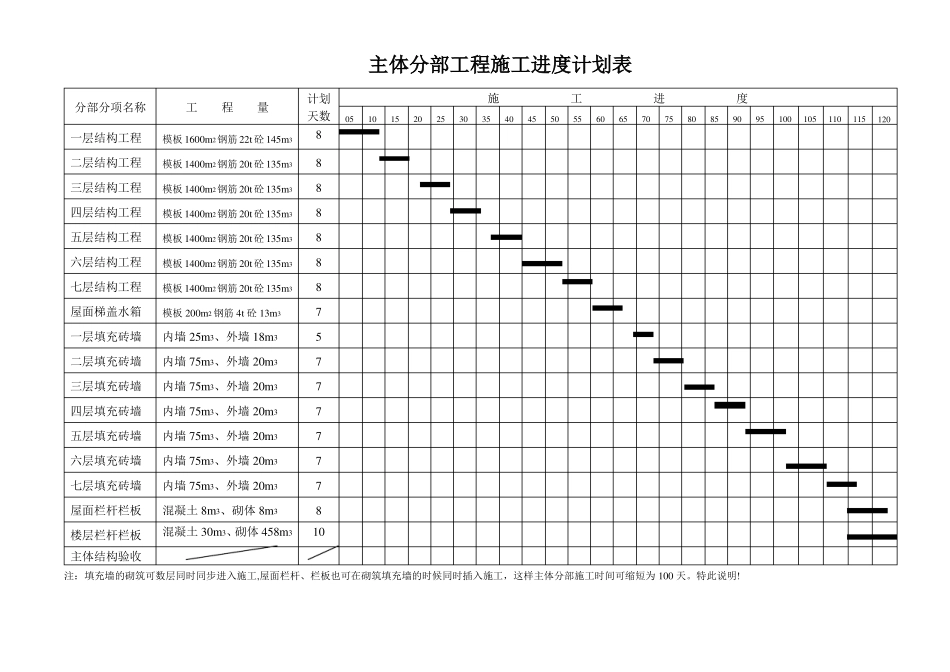

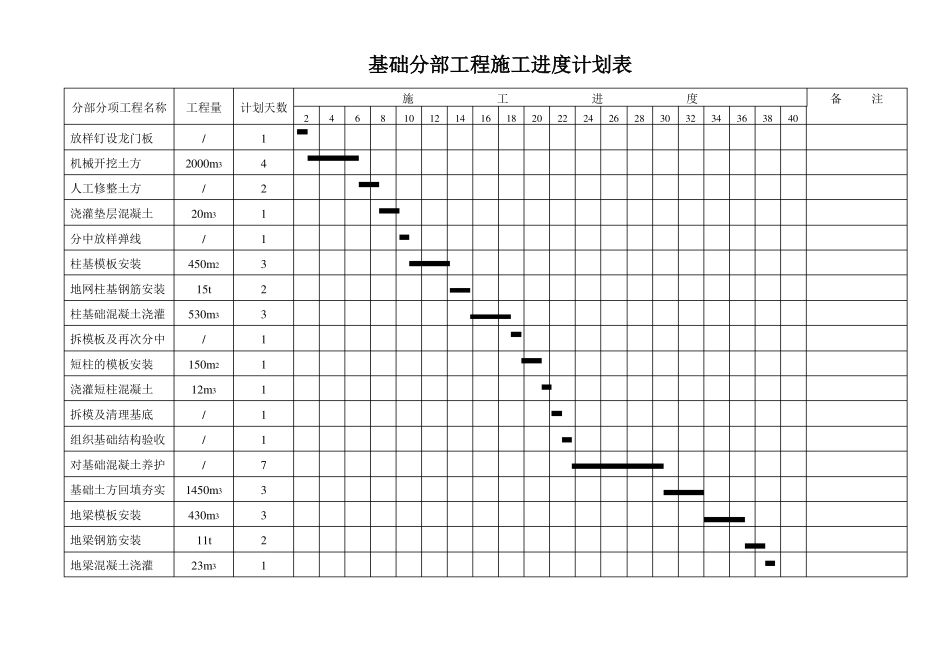

基础分部工程施工进度计划表分部分项工程名称放样钉设龙门板机械开挖土方人工修整土方浇灌垫层混凝土分中放样弹线柱基模板安装地网柱基钢筋安装柱基础混凝土浇灌拆模板及再次分中短柱的模板安装浇灌短柱混凝土拆模及清理基底组织基础结构验收对基础混凝土养护基础土方回填夯实地梁模板安装地梁钢筋安装地梁混凝土浇灌工程量/2000m3/20m3/450m215t530m3/150m212m3///1450m3430m311t23m3计划天数142113231111173321施工进度246810121416182022242628303234363840备注主体分部工程施工进度计划表分部分项名称一层结构工程二层结构工程三层结构工程四层结构工程五层结构工程六层结构工程七层结构工程屋面梯盖水箱一层填充砖墙二层填充砖墙三层填充砖墙四层填充砖墙五层填充砖墙六层填充砖墙七层填充砖墙屋面栏杆栏板楼层栏杆栏板主体结构验收工程量模板1600m2钢筋22t砼145m3模板1400m2钢筋20t砼135m3模板1400m2钢筋20t砼135m3模板1400m2钢筋20t砼135m3模板1400m2钢筋20t砼135m3模板1400m2钢筋20t砼135m3模板1400m2钢筋20t砼135m3模板200m2钢筋4t砼13m3计划天数888888875777777810施工进度05101520253035404550556065707580859095100105110115120内墙25m3、外墙18m3内墙75m3、外墙20m3内墙75m3、外墙20m3内墙75m3、外墙20m3内墙75m3、外墙20m3内墙75m3、外墙20m3内墙75m3、外墙20m3混凝土8m3、砌体8m3混凝土30m3、砌体458m3注:填充墙的砌筑可数层同时同步进入施工,屋面栏杆、栏板也可在砌筑填充墙的时候同时插入施工,这样主体分部施工
