水泥稳定碎石底基层试验段施工方案一、工程概况省道208线扎鲁特旗至阜新公路鲁北至开鲁段(扎旗境内)公路工程为通辽市十二五交通规划重点建设项目之一,主要用于连接扎鲁特旗和开鲁县及阜新相关地区的交流沟通,拟建项目位于内蒙古自治区东部通辽市境内,沿线途径通辽市扎鲁特旗、通辽市开鲁县,行政区域属通辽市扎鲁特旗、通辽市开鲁县管辖,地理坐标介于东经120°51′30″~121°25′16″,北纬44°00′12″~43°33′01″之间,为自治区省道规划线位中重点路段建设项目,用于进一步完善通辽市交通网,我项目合同段位于扎旗境内,起点桩号为K65+000,终点桩号为K88+622,全长23
根据总体安排,水稳拌和站建在标头K65附近,标尾K87+810小桥附近有岔路口绕道行车,便于交通疏导,所以我部计划于2017年7月11日选取K88+622-K87+780段作为水泥稳定碎石底基层试验段,厚度20cm
二、试验段目的为了证实混合料的稳定性以及拌和、摊铺和压实设备的效率、各类机械的组合碾压方式及施工工艺的可行性
通过试验路段的铺筑,获得施工中有关试验数据,以指导大面积施工
试验段拟确定如下数据:1、验证混合料的配合比
2、水泥稳定碎石底基层的松铺系数3、混合料合适的拌和时间以及混合料的均匀性和拌和站实际生产能力
4、压实机械的选择与组合,碾压的顺序、速度和遍数
5、混合料拌和、运输、摊铺和碾压机械的协调与配合
6、确定每一作业段合适的施工长度
17、质量检验内容、检验方法和检验频率
试验路段完成后按规范要求的自检频率或监理工程师的要求进行检验
试验段验收合格后,及时写出总结报告,总结出合理的施工方法和施工工艺,经监理工程师审批后作为今后大面积施工的指导方案

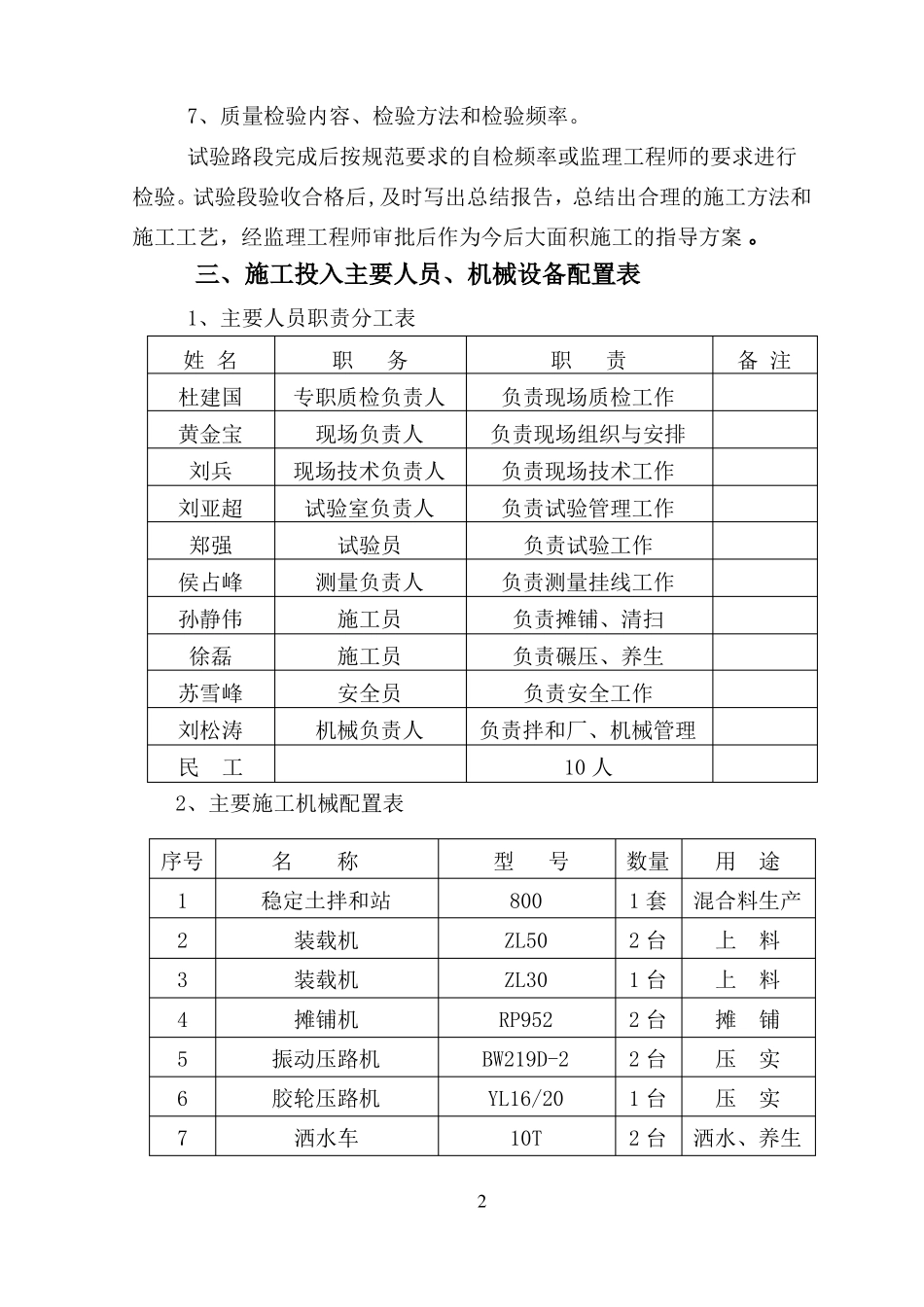

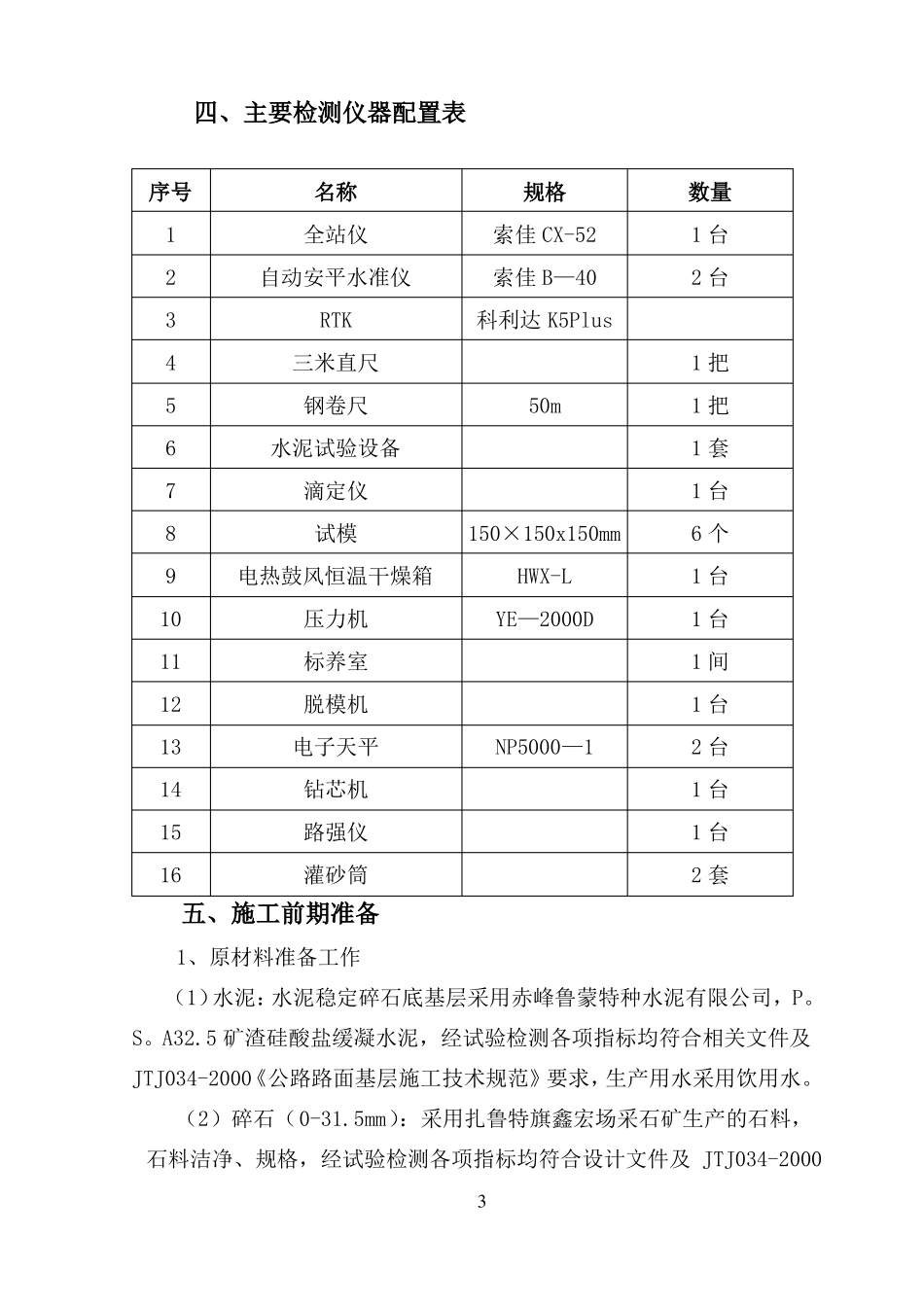

三、施工投入主要人员、机械设备配置表1、主要人员职责分工表姓名杜建国黄金宝刘兵刘亚超郑强侯占峰孙静伟徐磊苏雪峰刘松涛民工
