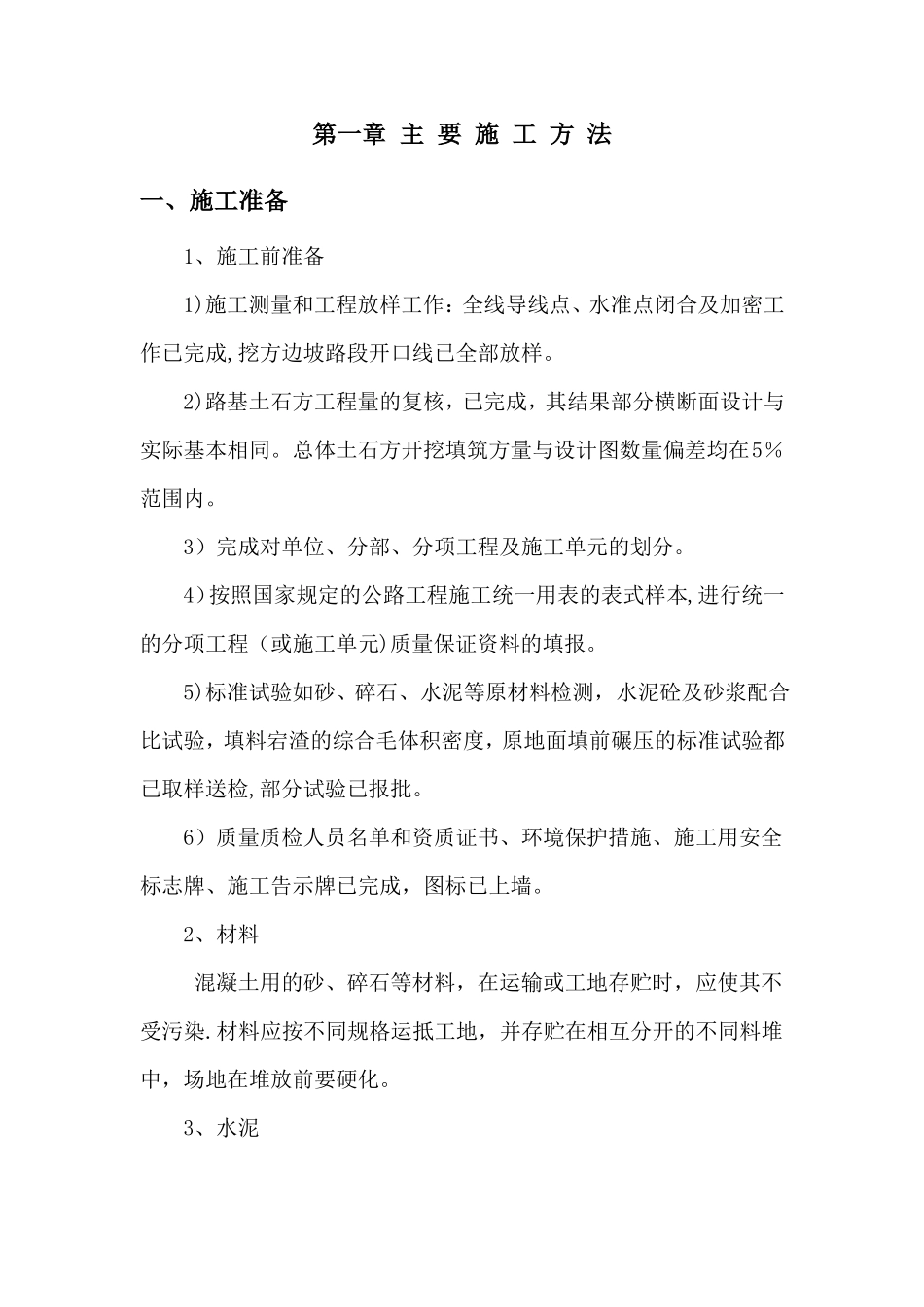

第一章主要施工方法一、施工准备1、施工前准备1)施工测量和工程放样工作:全线导线点、水准点闭合及加密工作已完成,挖方边坡路段开口线已全部放样
2)路基土石方工程量的复核,已完成,其结果部分横断面设计与实际基本相同
总体土石方开挖填筑方量与设计图数量偏差均在5%范围内
3)完成对单位、分部、分项工程及施工单元的划分
4)按照国家规定的公路工程施工统一用表的表式样本,进行统一的分项工程(或施工单元)质量保证资料的填报
5)标准试验如砂、碎石、水泥等原材料检测,水泥砼及砂浆配合比试验,填料宕渣的综合毛体积密度,原地面填前碾压的标准试验都已取样送检,部分试验已报批
6)质量质检人员名单和资质证书、环境保护措施、施工用安全标志牌、施工告示牌已完成,图标已上墙
2、材料混凝土用的砂、碎石等材料,在运输或工地存贮时,应使其不受污染
材料应按不同规格运抵工地,并存贮在相互分开的不同料堆中,场地在堆放前要硬化
3、水泥水泥在运输过程中必须用防水篷布或其他有效的防水覆盖物加以覆盖
在适当地点建立完全干燥、通风良好、防风雨、防潮湿的足够容量的库房放臵水泥,水泥堆放地板应高出地面,防止受潮
袋装水泥应该紧密堆放,以减少空气流通,并不得靠外墙堆放
4、钢筋钢筋应贮存在高于地面以上0
5米的平台、垫木或其他固定支承上,并应使其不受机械损伤及由于暴露于大气而产生锈蚀、霉变和表面破损,并设臵钢筋储存、加工棚
5、施工放样我项目部在开工前进行现场恢复和固定路线(导线、中线复测固定、在大填方、大挖方、构造物附近增设临时水准点),并按图纸要求现场放样,设臵路基用地界桩和坡脚、边沟、护坡道、弃土场等的具体位臵桩,标明其轮廓线界,并报请监理工程师批准

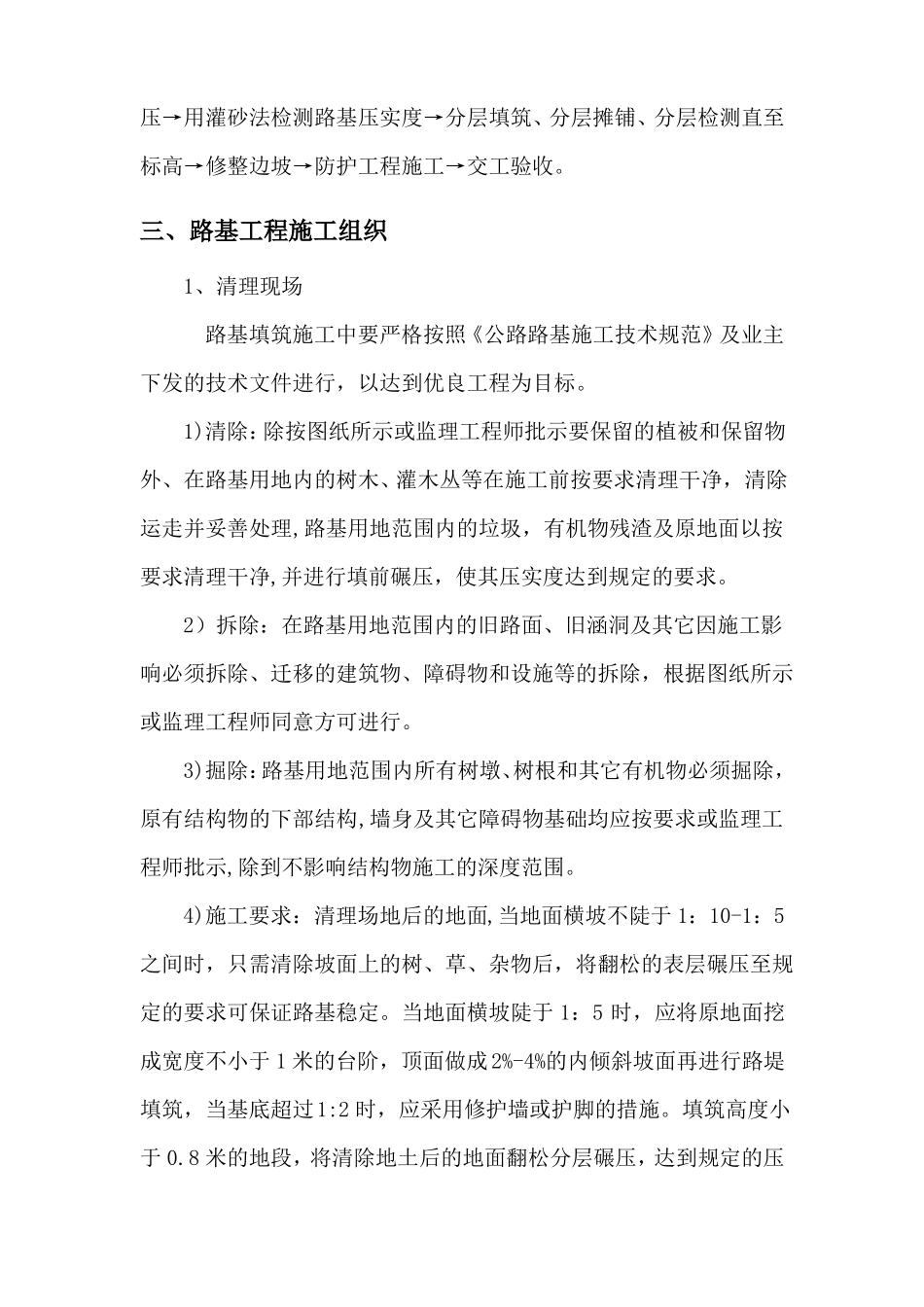

二、各分项工程的施工顺序1、挖方路基施工路线中桩复测放线→放坡顶开挖线→坡顶开挖截水沟→机械开挖土方→土方运至指定地点→爆破开挖石质路堑→石渣运至指定地点→石质路基顶
